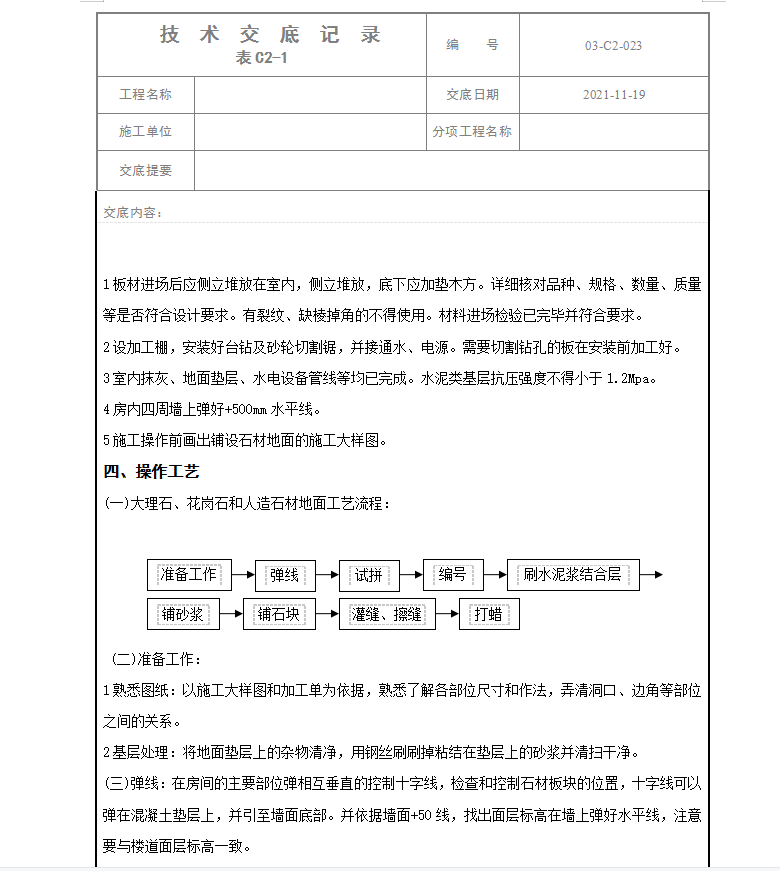

1板材进场后应侧立堆放在室内,侧立堆放,底下应加垫木方。详细核对品种、规格、数量、质量等是否符合设计要求。有裂纹、缺棱掉角的不得使用。材料进场检验已完毕并符合要求。
2设加工棚,安装好台钻及砂轮切割锯,并接通水、电源。需要切割钻孔的板在安装前加工好。
3室内抹灰、地面垫层、水电设备管线等均已完成。水泥类基层抗压强度不得小于1.2Mpa。
4房内四周墙上弹好+500mm水平线。
5施工操作前画出铺设石材地面的施工大样图。
准备工作:
1熟悉图纸:以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系。
2基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆并清扫干净。

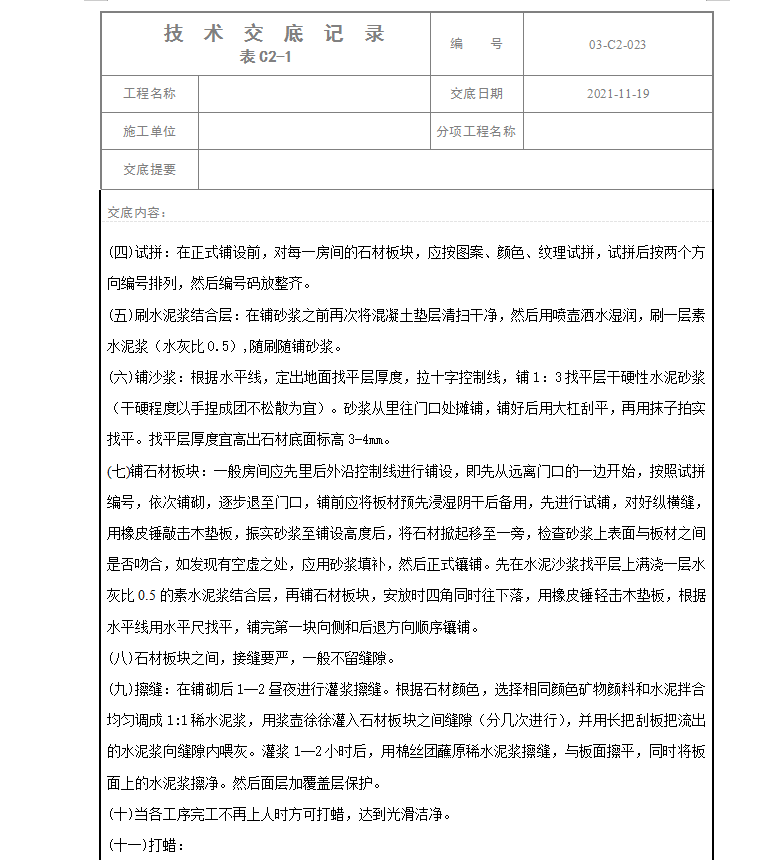

(三)弹线:在房间的主要部位弹相互垂直的控制十字线,检查和控制石材板块的位置,十字线可以弹在混凝土垫层上,并引至墙面底部。并依据墙面+50线,找出面层标高在墙上弹好水平线,注意要与楼道面层标高一致。
