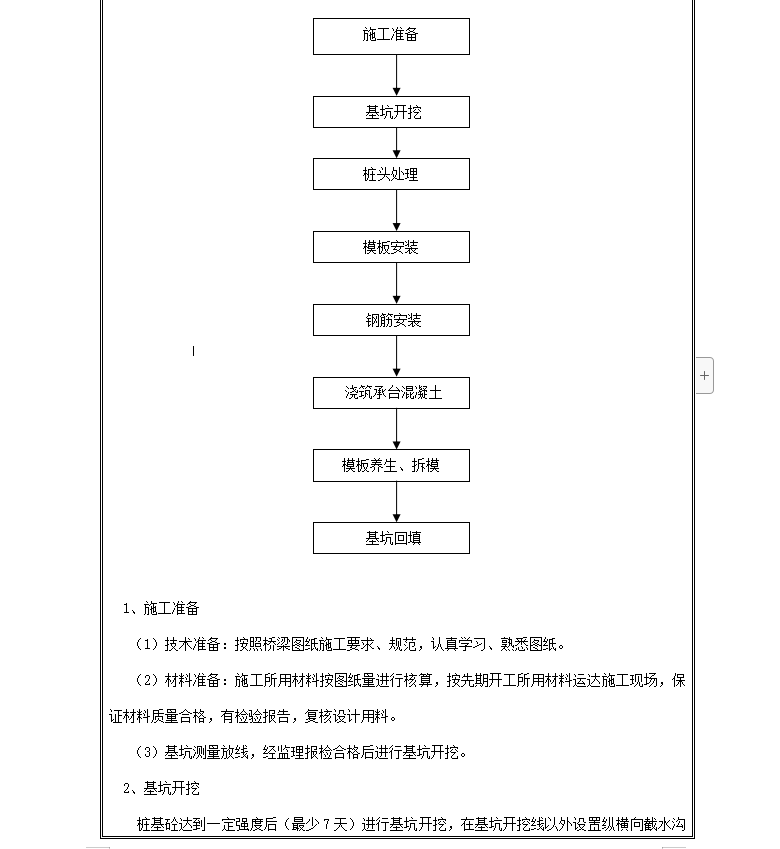

施工准备:(1)技术准备:按照桥梁图纸施工要求、规范,认真学习、熟悉图纸。
(2)材料准备:施工所用材料按图纸量进行核算,按先期开工所用材料运达施工现场,保证材料质量合格,有检验报告,复核设计用料。
(3)基坑测量放线,经监理报检合格后进行基坑开挖。
2、基坑开挖

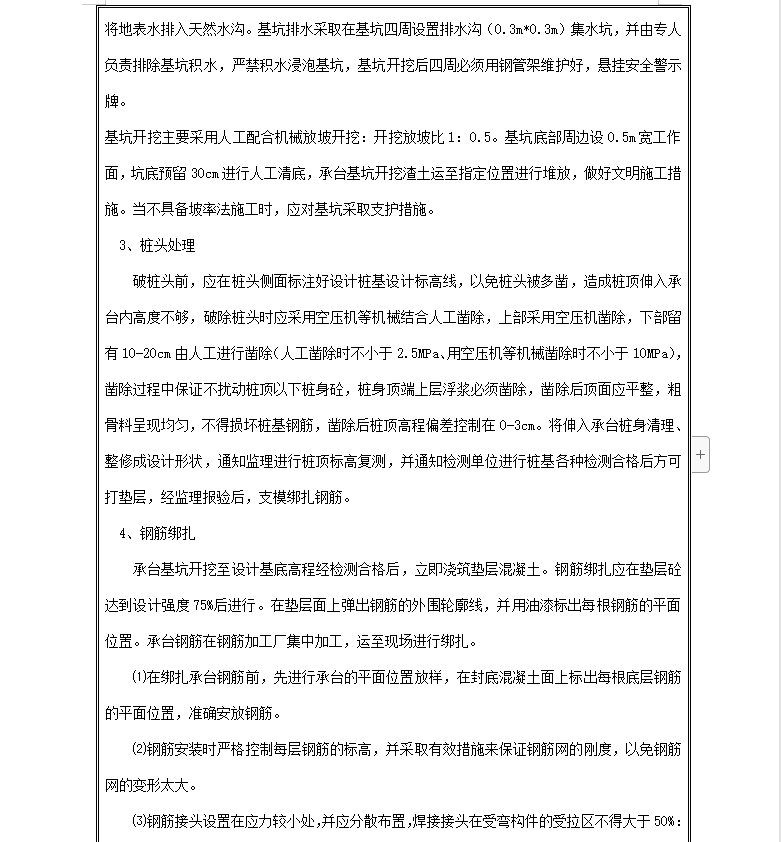

桩基砼达到一定强度后(最少7天)进行基坑开挖,在基坑开挖线以外设置纵横向截水沟将地表水排入天然水沟。基坑排水采取在基坑四周设置排水沟(0.3m*0.3m)集水坑,并由专人负责排除基坑积水,严禁积水浸泡基坑,基坑开挖后四周必须用钢管架维护好,悬挂安全警示牌。

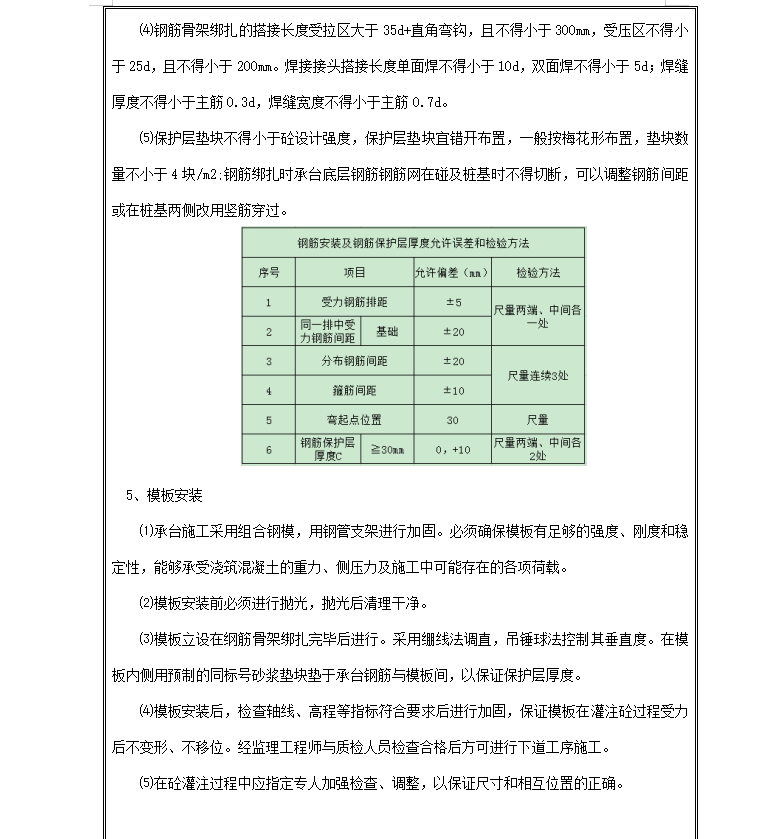

基坑开挖主要采用人工配合机械放坡开挖:开挖放坡比1:0.5。基坑底部周边设0.5m宽工作面,坑底预留30cm进行人工清底,承台基坑开挖渣土运至指定位置进行堆放,做好文明施工措施。当不具备坡率法施工时,应对基坑采取支护措施。
