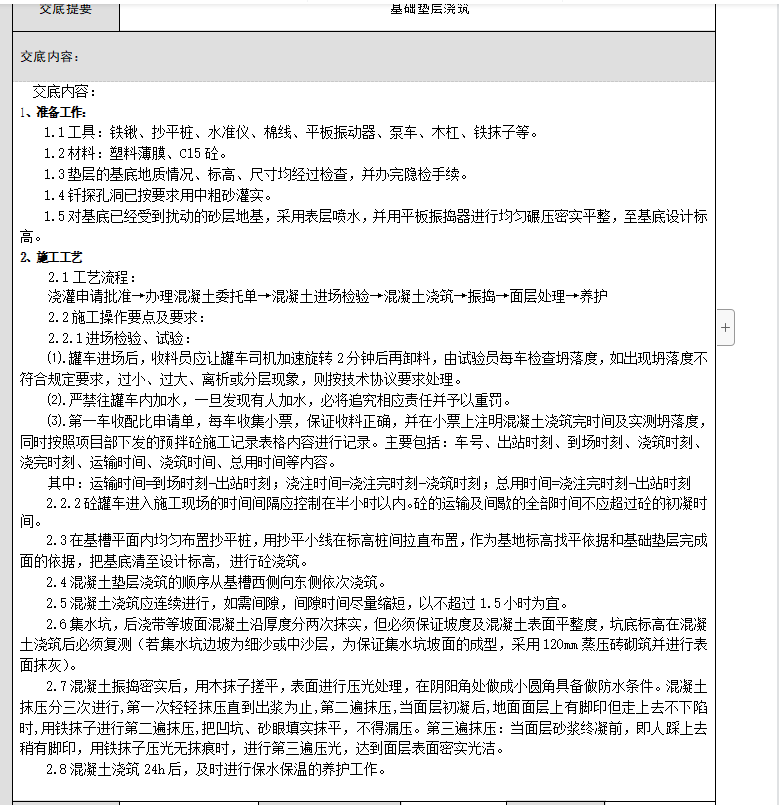

准备工作:工具:铁锹、抄平桩、水准仪、棉线、平板振动器、泵车、木杠、铁抹子等。材料:塑料薄膜、C15砼。垫层的基底地质情况、标高、尺寸均经过检查,并办完隐检手续。钎探孔洞已按要求用中粗砂灌实。对基底已经受到扰动的砂层地基,采用表层喷水,并用平板振捣器进行均匀碾压密实平整,至基底设计标高。
施工工艺,工艺流程:浇灌申请批准→办理混凝土委托单→混凝土进场检验→混凝土浇筑→振捣→面层处理→养护
2.2施工操作要点及要求:
2.2.1进场检验、试验:
⑴.罐车进场后,收料员应让罐车司机加速旋转2分钟后再卸料,由试验员每车检查坍落度,如出现坍落度不符合规定要求,过小、过大、离析或分层现象,则按技术协议要求处理。
⑵.严禁往罐车内加水,一旦发现有人加水,必将追究相应责任并予以重罚。
⑶.第一车收配比申请单,每车收集小票,保证收料正确,并在小票上注明混凝土浇筑完时间及实测坍落度,同时按照项目部下发的预拌砼施工记录表格内容进行记录。主要包括:车号、出站时刻、到场时刻、浇筑时刻、浇完时刻、运输时间、浇筑时间、总用时间等内容。

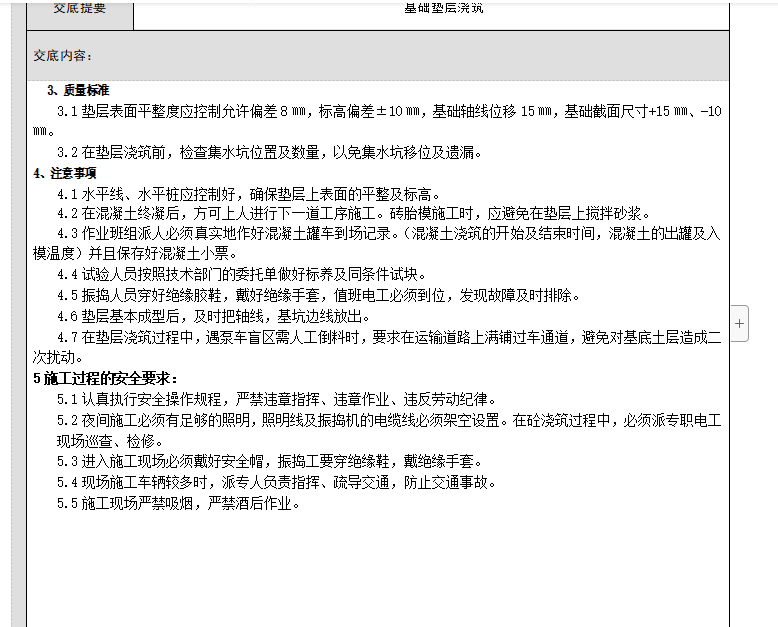

其中:运输时间=到场时刻-出站时刻;浇注时间=浇注完时刻-浇筑时刻;总用时间=浇注完时刻-出站时刻
