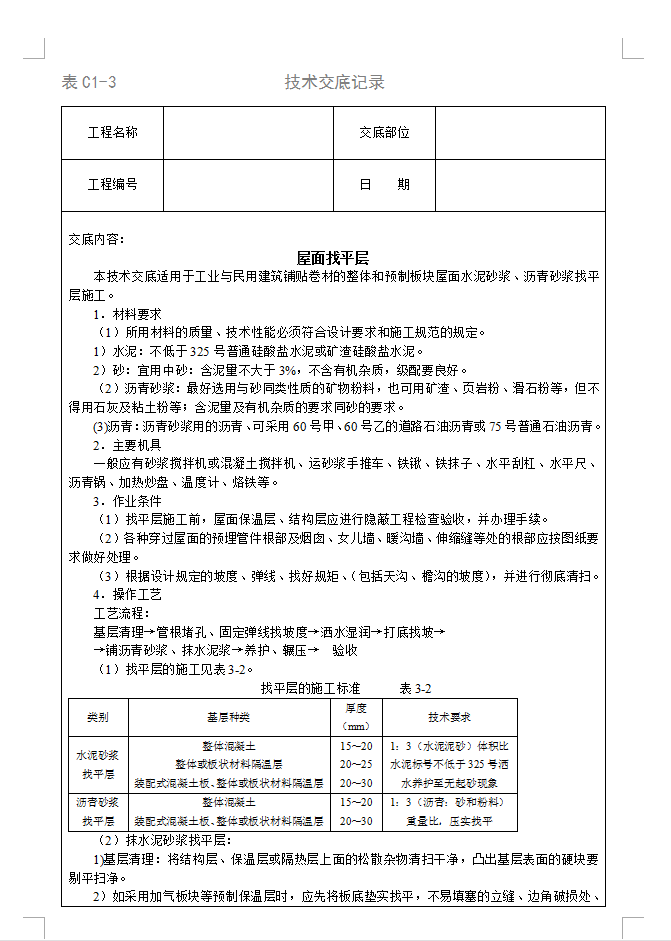

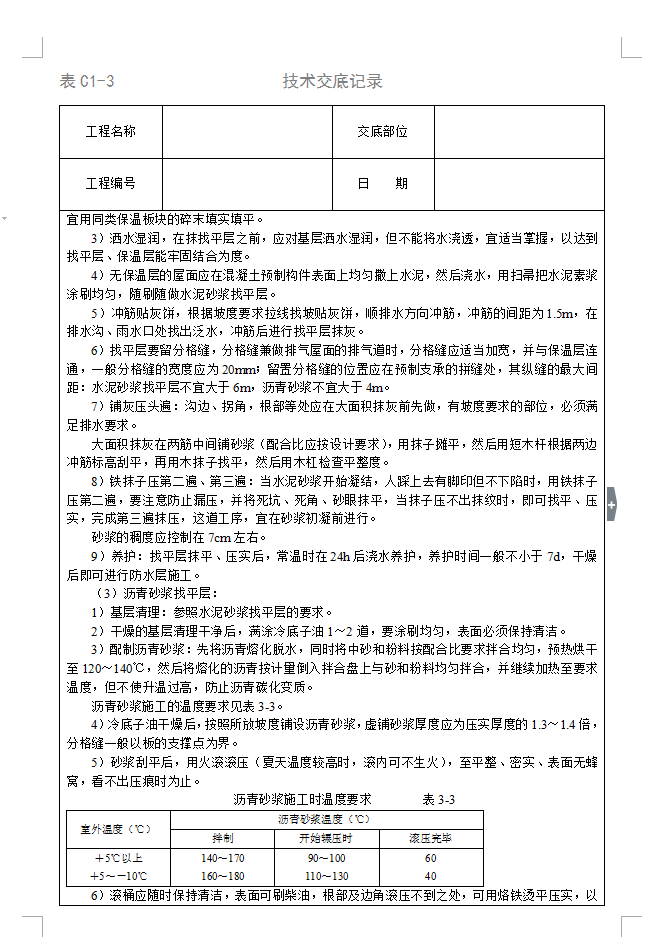

抹水泥砂浆找平层:1)基层清理:将结构层、保温层或隔热层上面的松散杂物清扫干净,凸出基层表面的硬块要剔平扫净。2)如采用加气板块等预制保温层时,应先将板底垫实找平,不易填塞的立缝、边角破损处、宜用同类保温板块的碎末填实填平。3)洒水湿润,在抹找平层之前,应对基层洒水湿润,但不能将水浇透,宜适当掌握,以达到找平层、保温层能牢固结合为度。4)无保温层的屋面应在混凝土预制构件表面上均匀撒上水泥,然后浇水,用扫帚把水泥素浆涂刷均匀,随刷随做水泥砂浆找平层。5)冲筋贴灰饼,根据坡度要求拉线找坡贴灰饼,顺排水方向冲筋,冲筋的间距为1.5m,在排水沟、雨水口处找出泛水,冲筋后进行找平层抹灰。6)找平层要留分格缝,分格缝兼做排气屋面的排气道时,分格缝应适当加宽,并与保温层连通,一般分格缝的宽度应为20mm;留置分格缝的位置应在预制支承的拼缝处,其纵缝的最大间距:水泥砂浆找平层不宜大于6m,沥青砂浆不宜大于4m。
