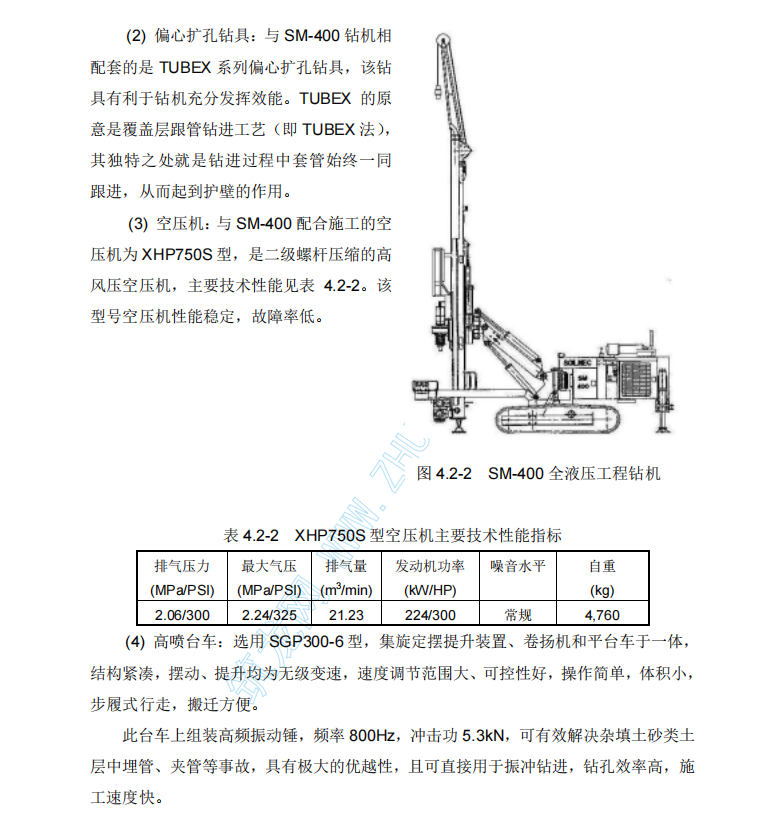

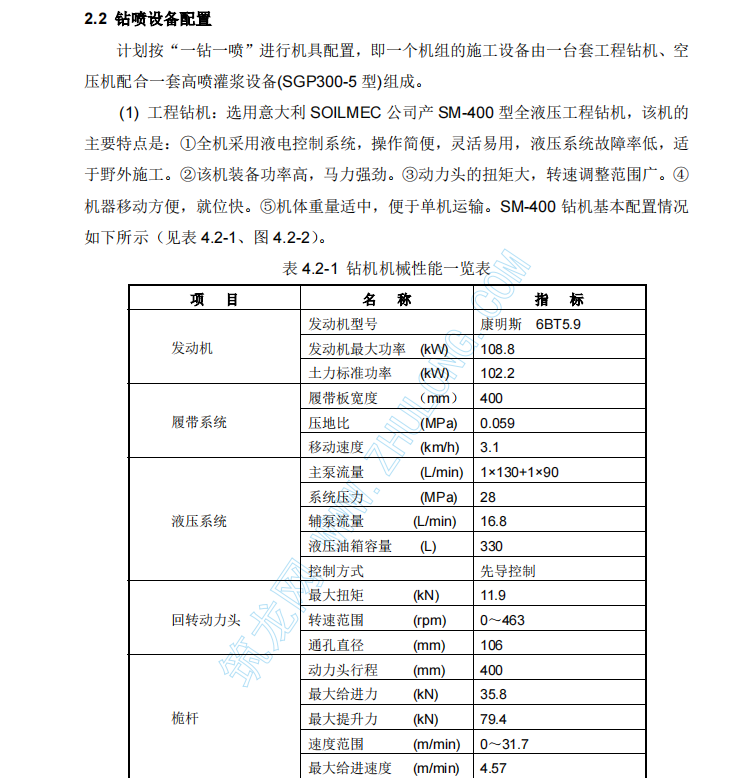

(1) 高喷灌浆按设计图纸和现场监理工程师的指示施工。(2) 正式施工前,进行现场生产性试验,以取得合理的施工参数。(3) 施工过程中,若发现实际情况有较大变化,将及时报告现场监理工程师,并按其指示执行。高喷灌浆钻喷施工分二序进行,先施工先导孔和Ⅰ序孔,后施工Ⅱ序孔,相邻孔施工间隔时间不少于 24 小时。
