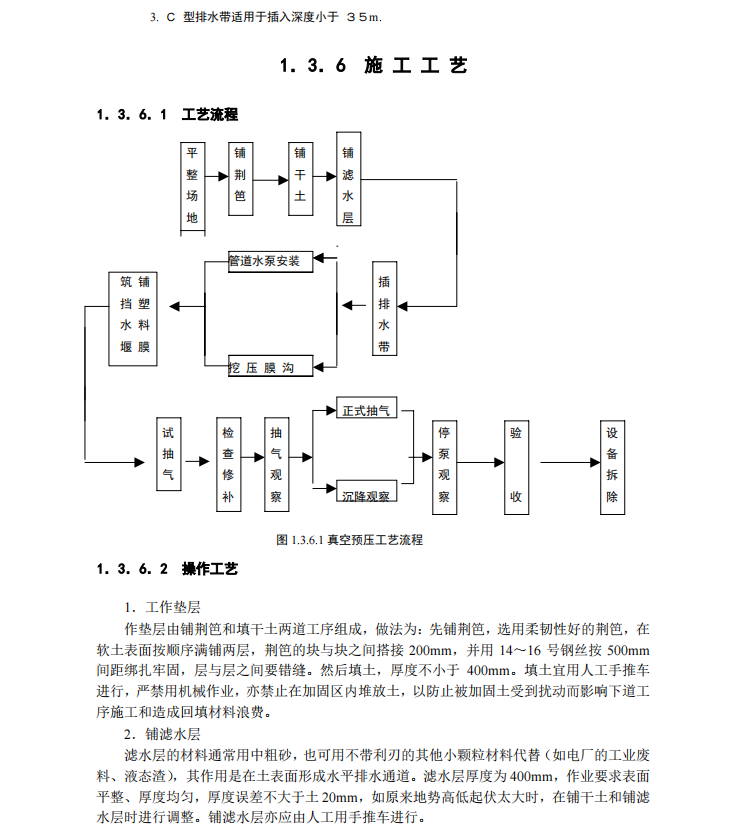

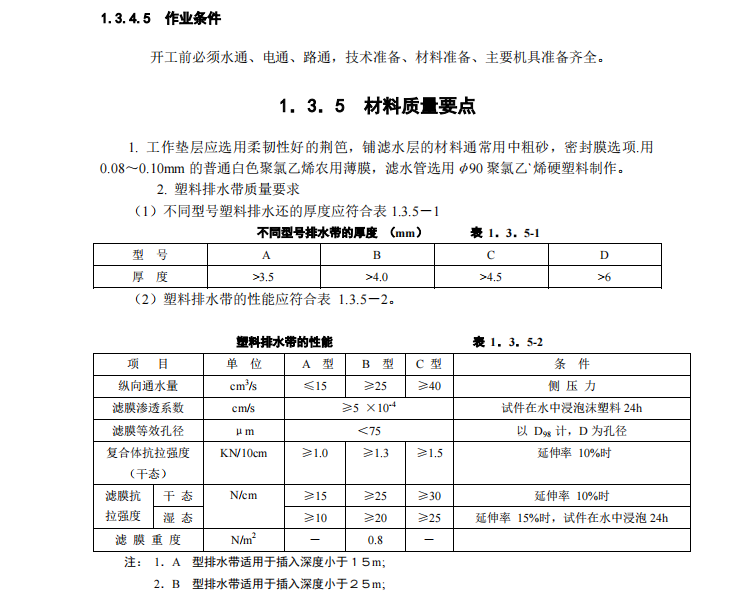

1.真空预压加固地基施工前,必须详细分析地质勘察资料,了解土层在水平和竖直方向的分布和层理变化,透水层的位置、地下水类型及水源补给条件等。通过土工试验确定土层的先期固结压力、孔隙比和固结压力关系、渗透系数、固结系数、三轴试验抗剪强度指标以及原位十字板抗剪强度等。同时踏勘工程附近管线、建筑物、构筑物和其他公共设施的构造情况。
