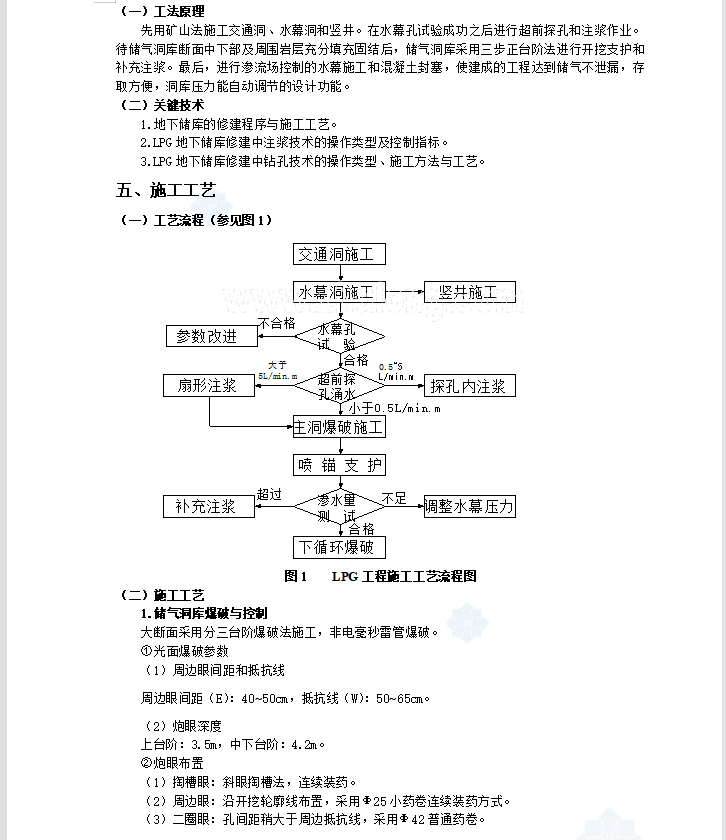

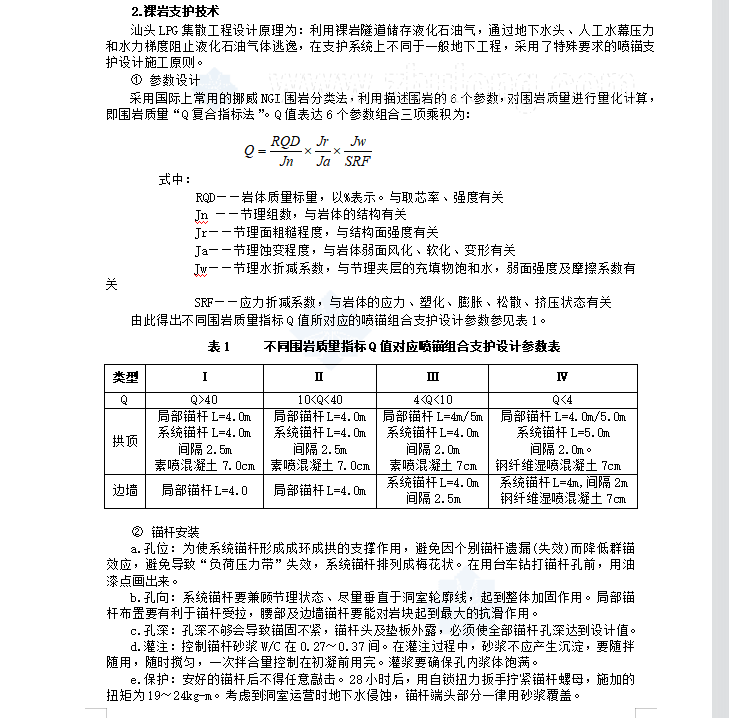

通过科研来进一步研究和完善钢钎维湿喷混凝土及锚喷加固施工技术,制定相应的施工技术参数和减小围岩爆破振动的方法,合理运用控制注浆技术来加固节理裂隙带和软弱夹层,保证隧道正常开挖和洞室的气密性,达到防止液化石油气渗漏的设计运营标准。地下裸岩水封式储气库工程断面变化多(7种断面,最大304m2,最13.85m2),竖井、平道、斜道相互交错,转弯多,坡度大(13.6%)。因工程结构特殊,其开挖支护、洞室稳定性控制和光面爆破工艺具有相应的特殊性。必须运用三维力学分析调整大型地下洞室施工技术参数,采用斜眼掏槽技术来提高施工进度,充分保证大断面洞库群的开挖施工安全。
