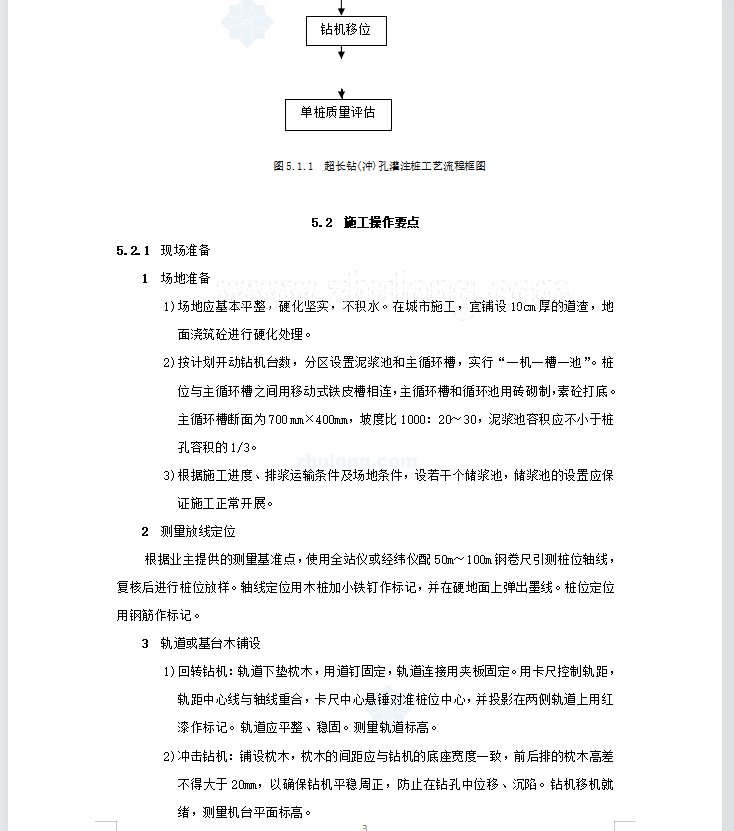

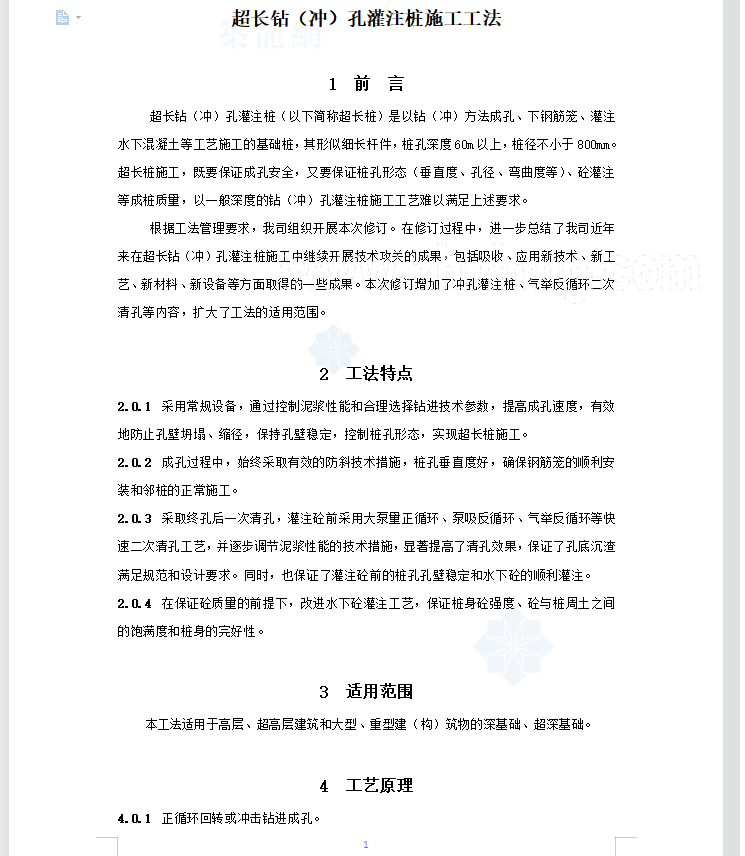

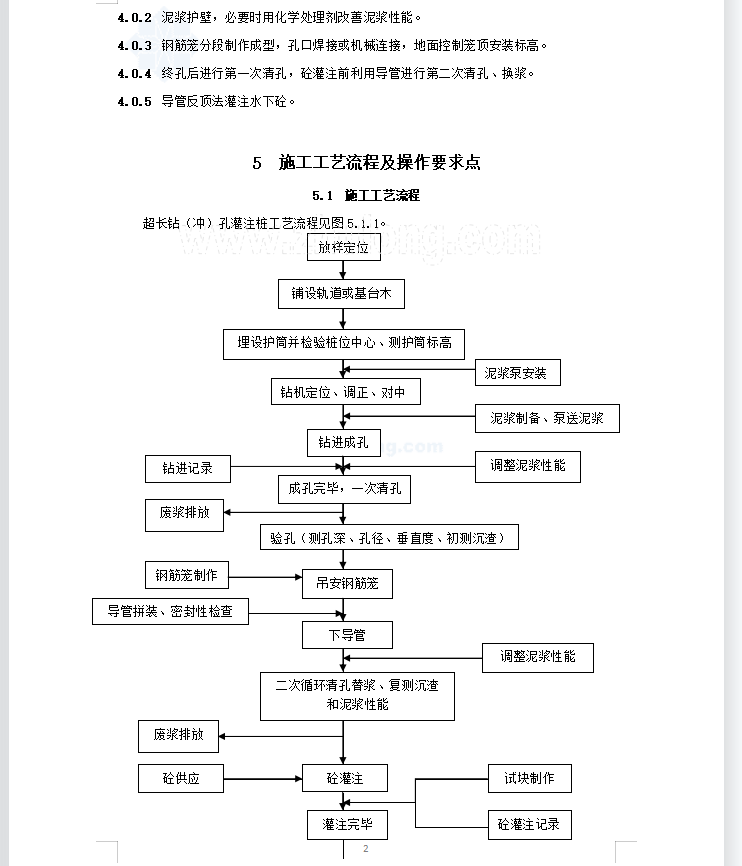

2.0.1 采用常规设备,通过控制泥浆性能和合理选择钻进技术参数,提高成孔速度,有效地防止孔壁坍塌、缩径,保持孔壁稳定,控制桩孔形态,实现超长桩施工。2.0.2 成孔过程中,始终采取有效的防斜技术措施,桩孔垂直度好,确保钢筋笼的顺利安装和邻桩的正常施工。2.0.3 采取终孔后一次清孔,灌注砼前采用大泵量正循环、泵吸反循环、气举反循环等快速二次清孔工艺,并逐步调节泥浆性能的技术措施,显著提高了清孔效果,保证了孔底沉渣满足规范和设计要求。同时,也保证了灌注砼前的桩孔孔壁稳定和水下砼的顺利灌注。2.0.4 在保证砼质量的前提下,改进水下砼灌注工艺,保证桩身砼强度、砼与桩周土之间的饱满度和桩身的完好性。
