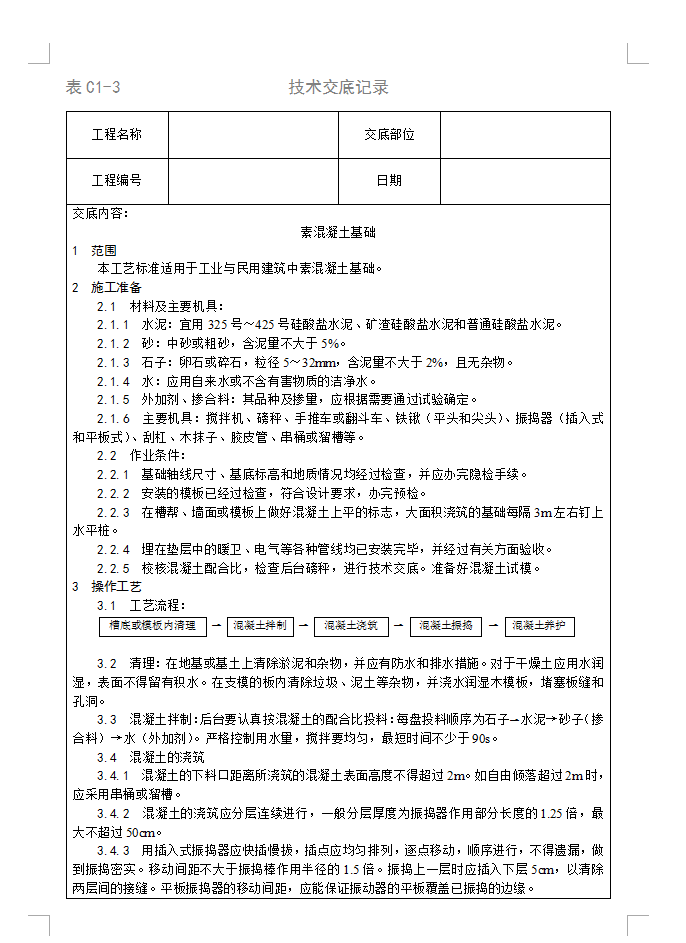

清理:在地基或基土上清除淤泥和杂物,并应有防水和排水措施。对于干燥土应用水润湿,表面不得留有积水。在支模的板内清除垃圾、泥土等杂物,并浇水润湿木模板,堵塞板缝和孔洞。混凝土拌制:后台要认真按混凝土的配合比投料:每盘投料顺序为石子→水泥→砂子(掺合料)→水(外加剂)。严格控制用水量,搅拌要均匀,最短时间不少于90s。混凝土的浇筑:1 混凝土的下料口距离所浇筑的混凝土表面高度不得超过2m。如自由倾落超过2m时,应采用串桶或溜槽。2 混凝土的浇筑应分层连续进行,一般分层厚度为振捣器作用部分长度的1.25倍,最大不超过50cm。3 用插入式振捣器应快插慢拔,插点应均匀排列,逐点移动,顺序进行,不得遗漏,做到振捣密实。移动间距不大于振捣棒作用半径的1.5倍。振捣上一层时应插入下层5cm,以清除两层间的接缝。平板振捣器的移动间距,应能保证振动器的平板覆盖已振捣的边缘。
