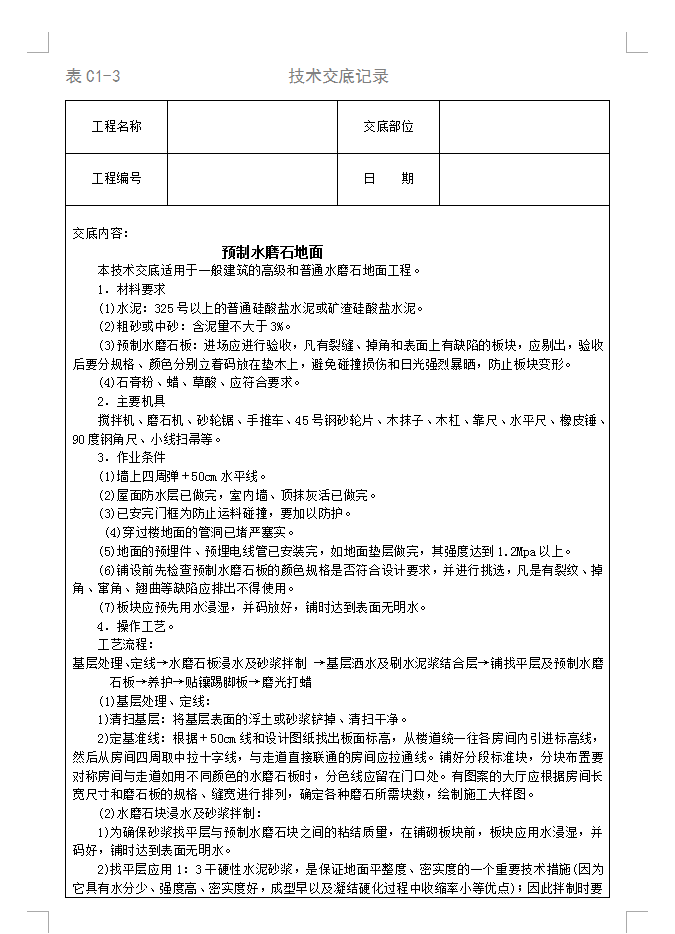

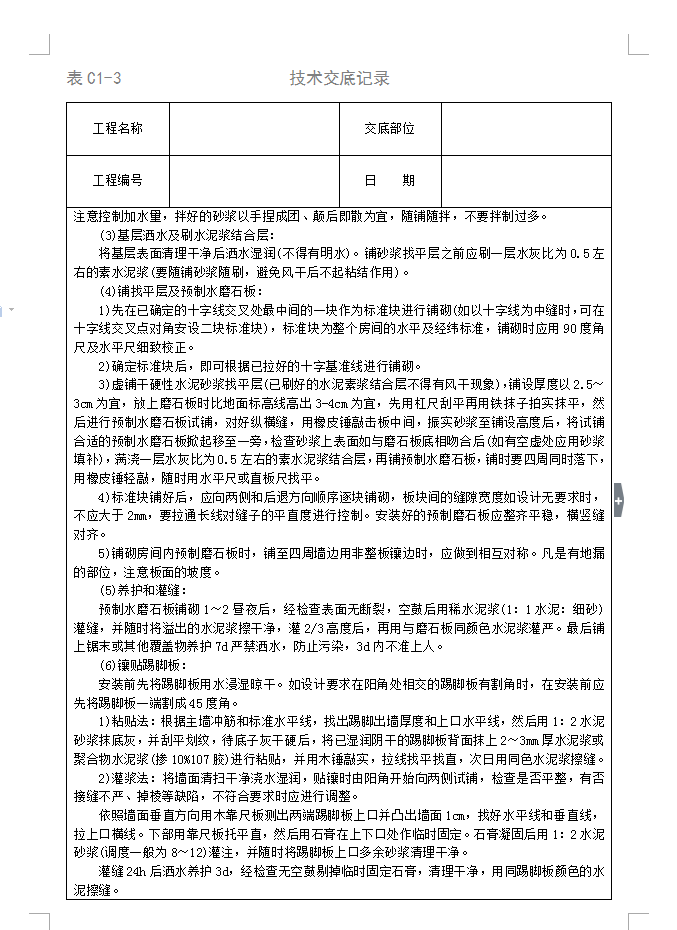

作业条件:(1)墙上四周弹+50cm水平线。(2)屋面防水层已做完,室内墙、顶抹灰活已做完。(3)已安完门框为防止运料碰撞,要加以防护。(4)穿过楼地面的管洞已堵严塞实。(5)地面的预埋件、预埋电线管已安装完,如地面垫层做完,其强度达到1.2Mpa以上。(6)铺设前先检查预制水磨石板的颜色规格是否符合设计要求,并进行挑选,凡是有裂纹、掉角、窜角、翘曲等缺陷应排出不得使用。(7)板块应预先用水浸湿,并码放好,铺时达到表面无明水。
