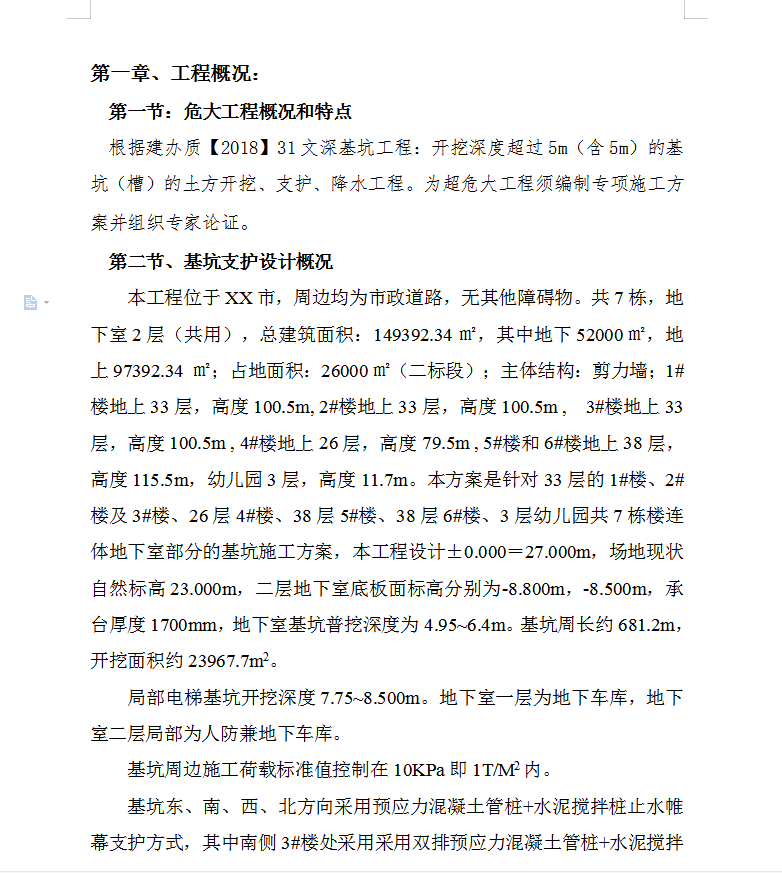

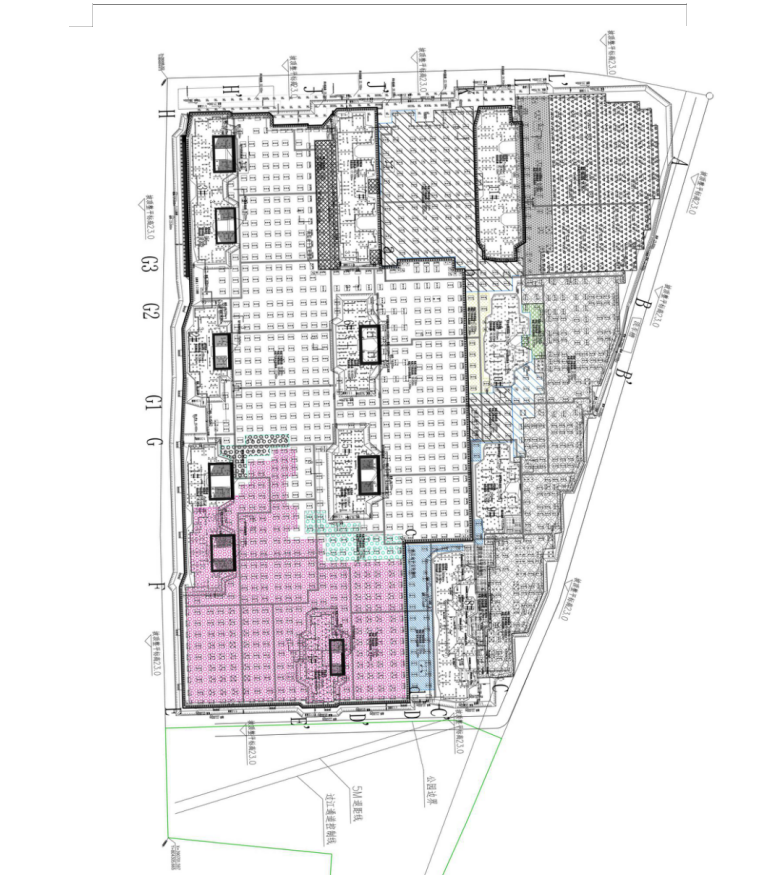

本工程位于XX市XX区XX路与XX路交汇处,周边均为市政道路,无其他障碍物。本标段XX(二标段)共7栋,地下室2层(共用),总建筑面积:149392.34�O,其中地下52000�O,地上97392.34 �O;占地面积:26000�O(二标段);主体结构:剪力墙;1#楼地上33层,高度100.5m, 2#楼地上33层,高度100.5m , 3#楼地上33层,高度100.5m , 4#楼地上26层,高度79.5m , 5#楼和6#楼地上38层,高度115.5m,幼儿园3层,高度11.7m。本方案是针对33层的1#楼、2#楼及3#楼、26层4#楼、38层5#楼、38层6#楼、3层幼儿园共7栋楼连体地下室部分的基坑施工方案,本工程设计±0.000=27.000m,场地现状自然标高23.000m,二层地下室底板面标高分别为-8.800m,-8.500m,承台厚度1700mm,地下室基坑普挖深度为4.95~6.4m。基坑周长约681.2m,开挖面积约23967.7m2。
局部电梯基坑开挖深度7.75~8.500m。地下室一层为地下车库,地下室二层局部为人防兼地下车库。
基坑周边施工荷载标准值控制在10KPa即1T/M2内。

基坑东、南、西、北方向采用预应力混凝土管桩+水泥搅拌桩止水帷幕支护方式,其中南侧3#楼处采用采用双排预应力混凝土管桩+水泥搅拌桩止水帷幕支护方式。各塔楼电梯井(坑中坑)采用水泥搅拌桩Ф500@300长4000mm支护,各楼栋基坑周边采用自然放坡处理措施

资源下载此资源下载价格为5积分,VIP 8折、终身VIP免费,请先
客服微信:18081414629

西南工程联盟 边坡与基坑工程 住宅区基坑施工专项施工方案 68P https://www.xngclm.com/655843.html

创始人贺轩的秘书助理

常见问题

相关文章

发表评论
暂无评论
官方客服团队

为您解决烦忧 - 24小时在线 专业服务
