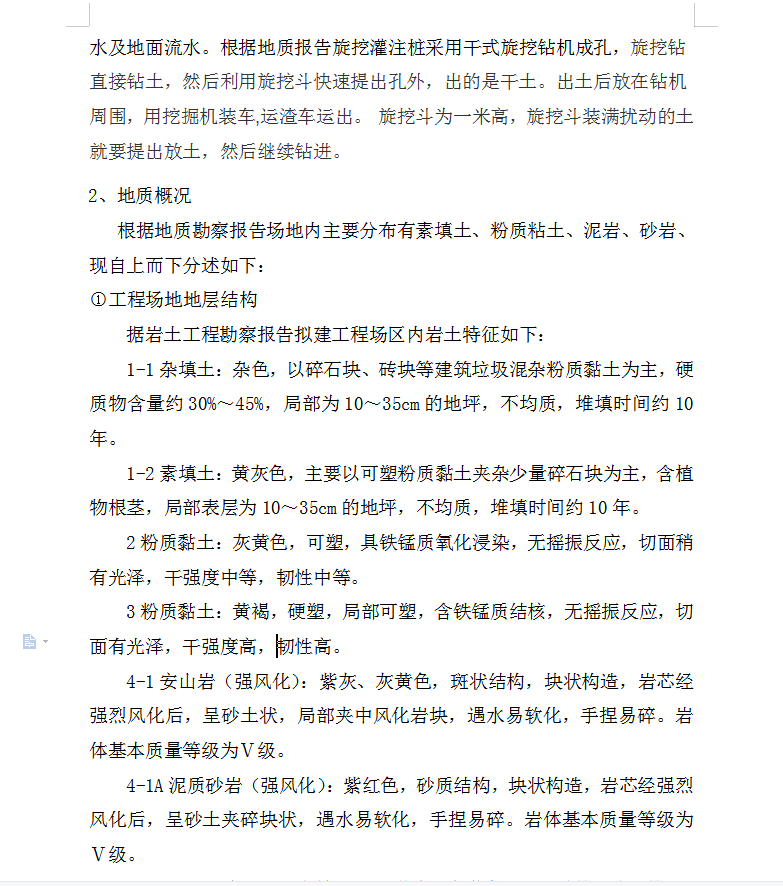

本工程位于XX内。A-1地块总建筑面积46894.76m2,A-1地块用地范围内拟建2栋8层科研楼、1栋5层科研楼及地下三层。本工程基坑面积约为7500m2,周长约为355m,基坑开挖深度为15.5m左右。本工程基坑工程安全等级均为“一级”。
本工程根据周边环境、工程地质、水文地质条件及基坑开挖深度等,基坑支护设计采用钻孔灌注桩加二层钢筋混凝土支护形式(局部增设一层锚杆),二、三层地下室高低差采用A200@500树根桩支护形式。地下水处理方案为:对基坑有影响的地下水主要分布在填土层内,采用明排水方式进行降水;视现场情况沿支护结构及基坑内应设明沟及集水井及时排除雨水及地面流水。根据地质报告旋挖灌注桩采用干式旋挖钻机成孔,旋挖钻直接钻土,然后利用旋挖斗快速提出孔外,出的是干土。出土后放在钻机周围,用挖掘机装车,运渣车运出。 旋挖斗为一米高,旋挖斗装满扰动的土就要提出放土,然后继续钻进。
