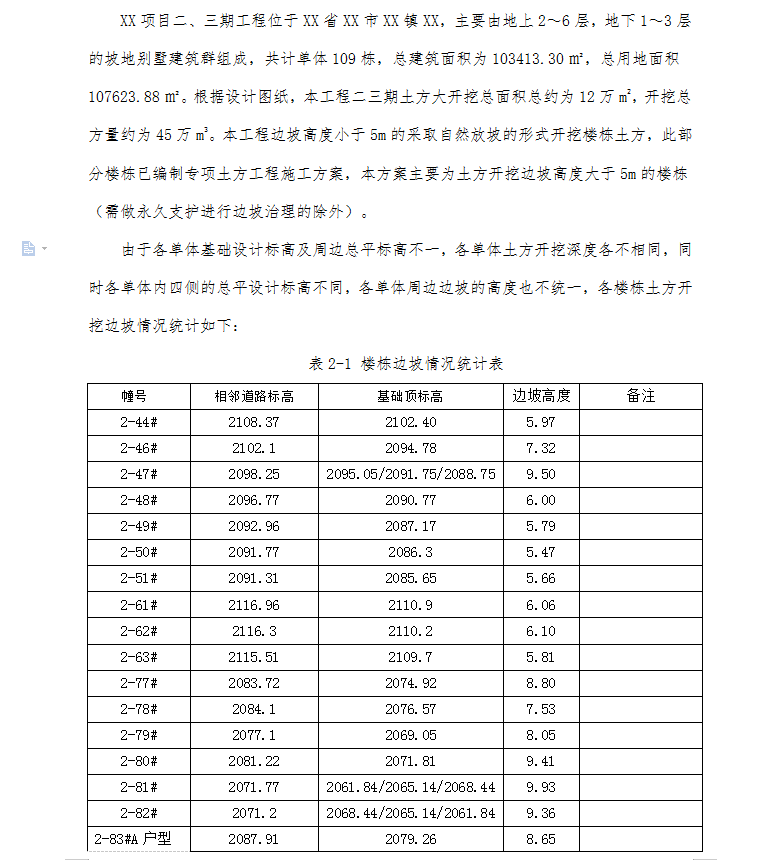

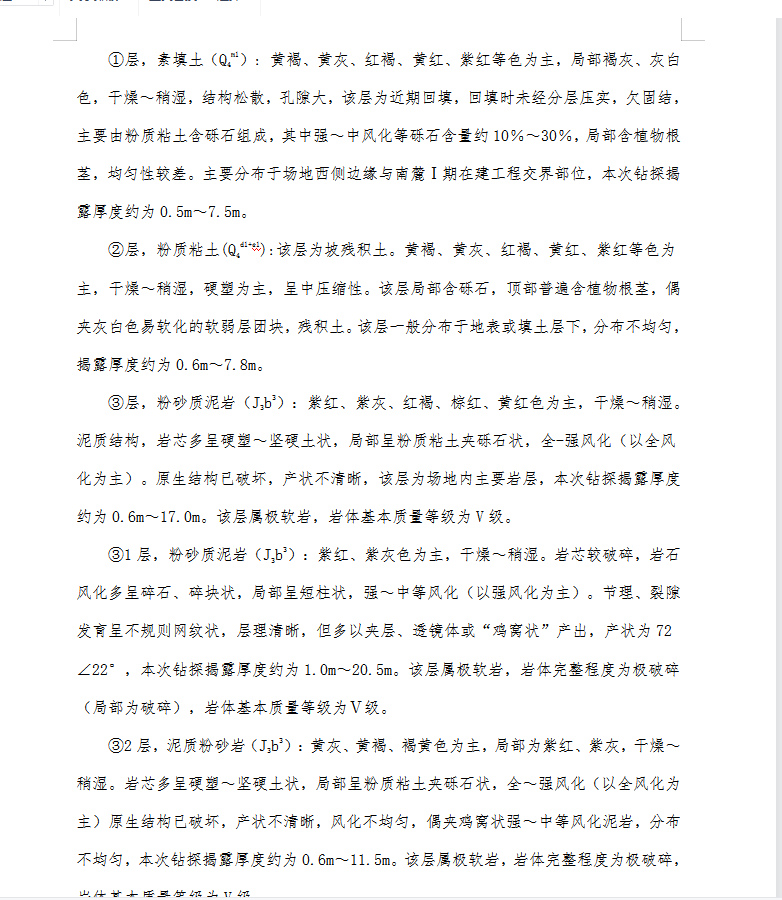

XX项目二、三期工程位于XX省XX市XX镇XX,主要由地上2~6层,地下1~3层的坡地别墅建筑群组成,共计单体109栋,总建筑面积为103413.30�O,总用地面积107623.88�O。根据设计图纸,本工程二三期土方大开挖总面积总约为12万m2,开挖总方量约为45万m3。本工程边坡高度小于5m的采取自然放坡的形式开挖楼栋土方,此部分楼栋已编制专项土方工程施工方案,本方案主要为土方开挖边坡高度大于5m的楼栋(需做永久支护进行边坡治理的除外)。
