XXX位于南山区西部,排洪渠东起南山大道,西至前海路过路箱涵,全长1062.146米,红花渠改造按100年一遇标准设计。
本招标工程为红花渠下游段渠道桩号的0+585~0+665(机关幼儿园至前海路)。红花渠排洪箱涵全渠段设计为五种断面形式,本段为2-4.2×1.7结构形式,本套排洪渠平面图纸标注桩号采用排洪渠自成桩号标注,起点0+000为红花路东端,与道路等其他专业图纸桩号标注不同。

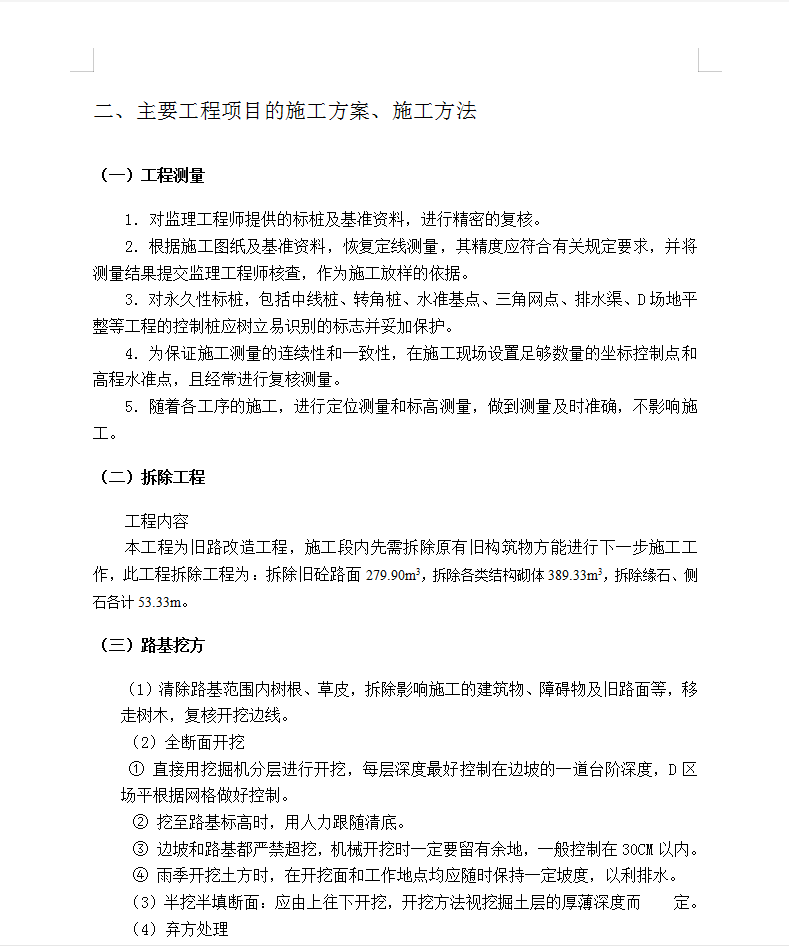

(一)工程测量
1.对监理工程师提供的标桩及基准资料,进行精密的复核。
2.根据施工图纸及基准资料,恢复定线测量,其精度应符合有关规定要求,并将测量结果提交监理工程师核查,作为施工放样的依据。
3.对永久性标桩,包括中线桩、转角桩、水准基点、三角网点、排水渠、D场地平整等工程的控制桩应树立易识别的标志并妥加保护。
4.为保证施工测量的连续性和一致性,在施工现场设置足够数量的坐标控制点和高程水准点,且经常进行复核测量。
5.随着各工序的施工,进行定位测量和标高测量,做到测量及时准确,不影响施工。
(二)拆除工程
工程内容
本工程为旧路改造工程,施工段内先需拆除原有旧构筑物方能进行下一步施工工作,此工程拆除工程为:拆除旧砼路面279.90m3,拆除各类结构砌体389.33m3,拆除缘石、侧石各计53.33m。
