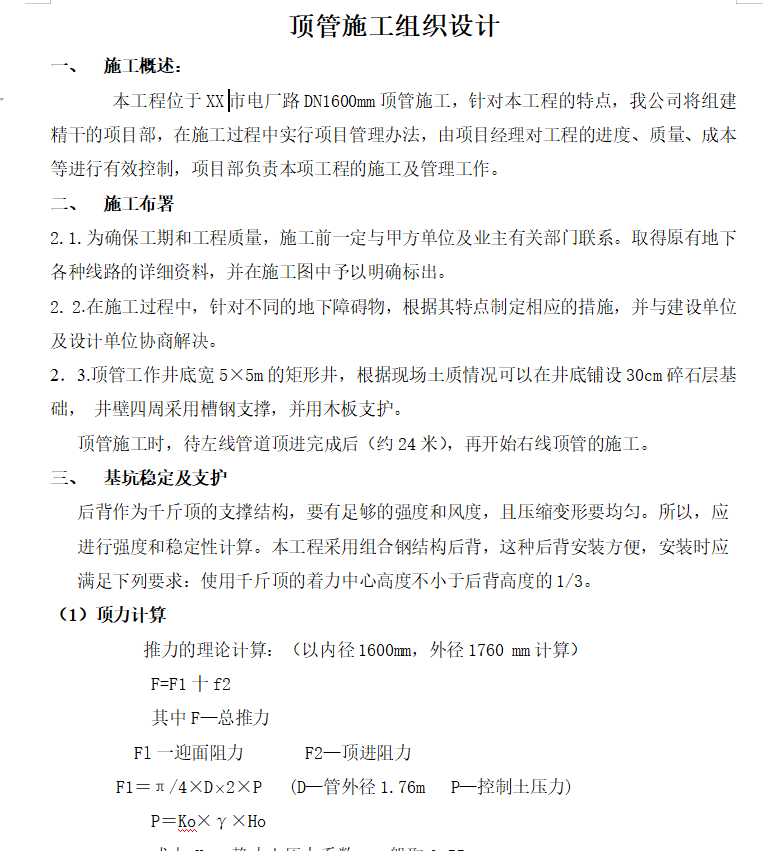

本工程位于XX市电厂路DN1600mm顶管施工,针对本工程的特点,我公司将组建精干的项目部,在施工过程中实行项目管理办法,由项目经理对工程的进度、质量、成本等进行有效控制,项目部负责本项工程的施工及管理工作。

后背作为千斤顶的支撑结构,要有足够的强度和风度,且压缩变形要均匀。所以,应进行强度和稳定性计算。本工程采用组合钢结构后背,这种后背安装方便,安装时应满足下列要求:使用千斤顶的着力中心高度不小于后背高度的1/3。
