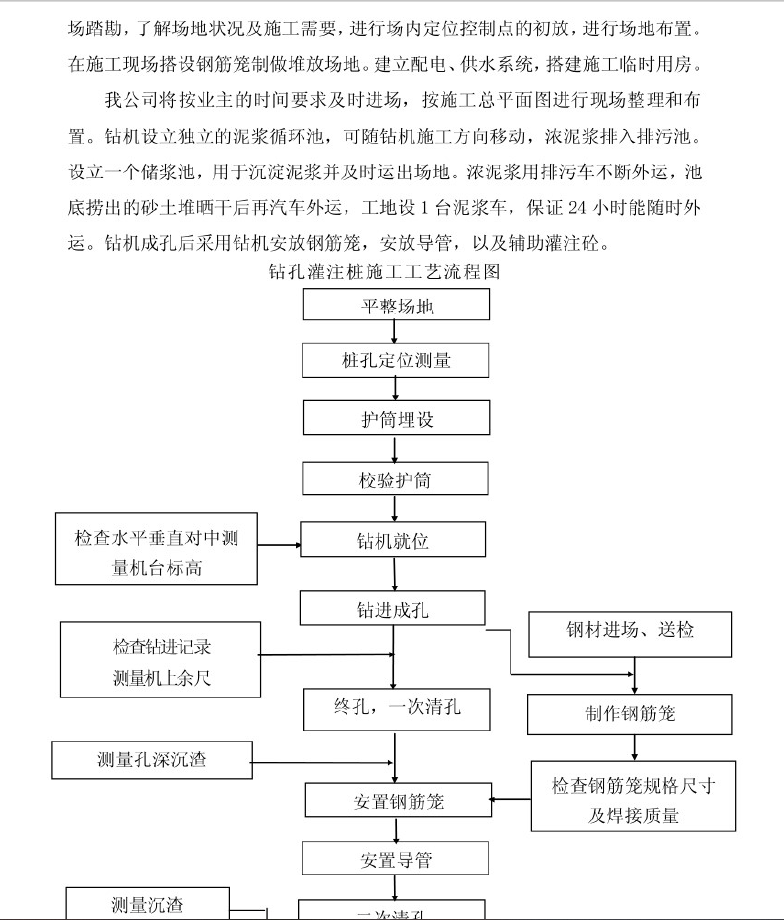

拟建的xxx轻轨基础采用泥浆护壁钻孔灌注桩,工程桩总桩数约500根,桩径为D600mm、1200mm、1500mm三种,有效桩长约80m ( 600mm桩长20多m),工期要求8个月。
本工程钻孔灌注桩,直径分别为D600mm、1200mm、1500,总桩数500余根,单桩有效桩长约80m ( 600mm桩长20 多m),桩端入持力层分为⑤层中风化花岗岩。拟采用泥浆护壁钻孔灌注施工工艺,根据工程量、施工难度及工期综合考虑,计划安排25台SJ-20型工程钻机施工,进场后根据试打情况,决定是否增加钻机,以确保工期。
