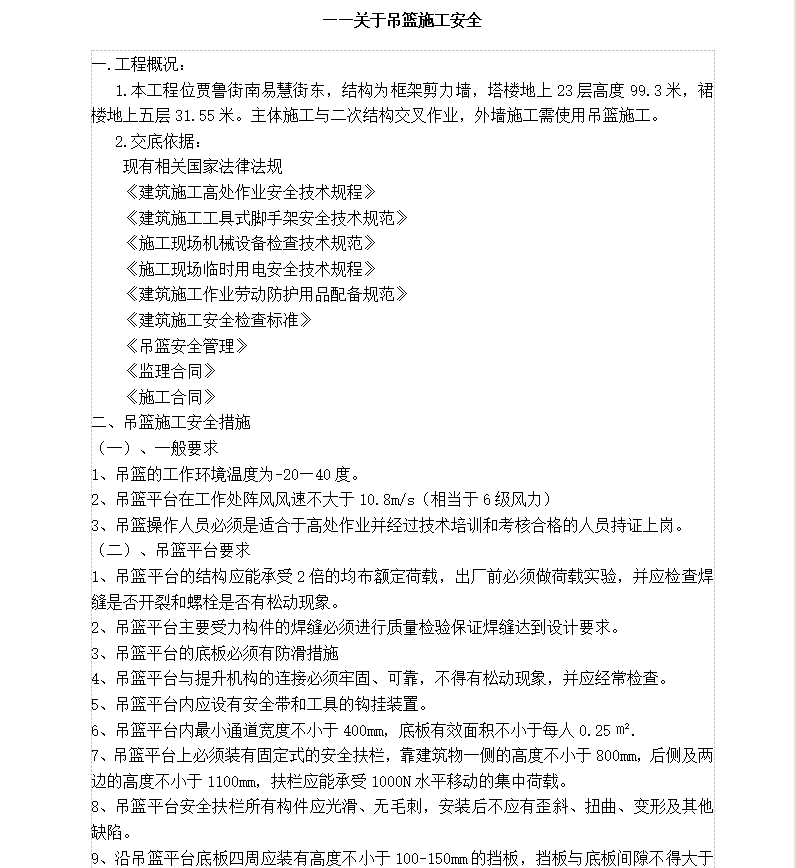

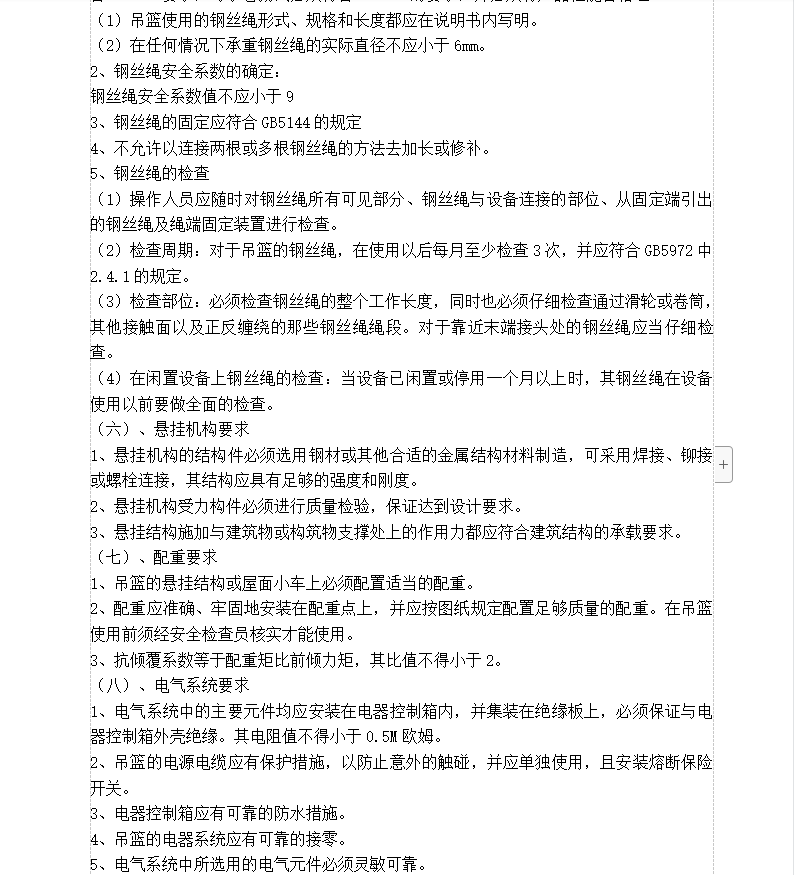

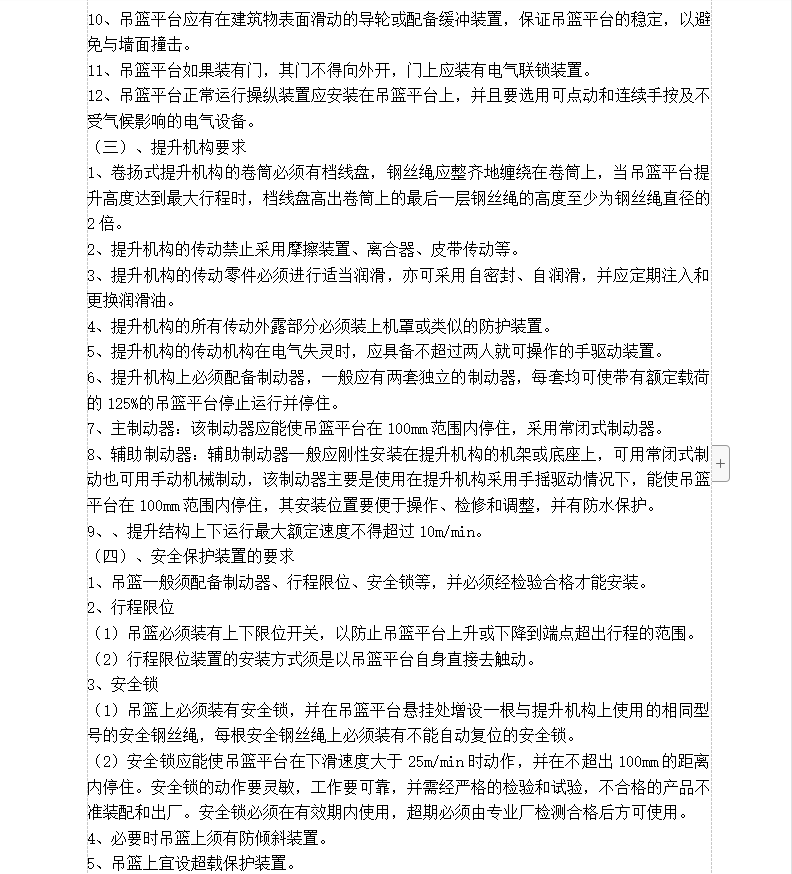

本工程结构为框架剪力墙,塔楼地上23层高度99.3米,裙楼地上五层31.55米。主体施工与二次结构交叉作业,外墙施工需使用吊篮施工。吊篮的工作环境温度为-20―40度。吊篮平台在工作处阵风风速不大于10.8m/s(相当于6级风力)。吊篮操作人员必须是适合于高处作业并经过技术培训和考核合格的人员持证上岗。
