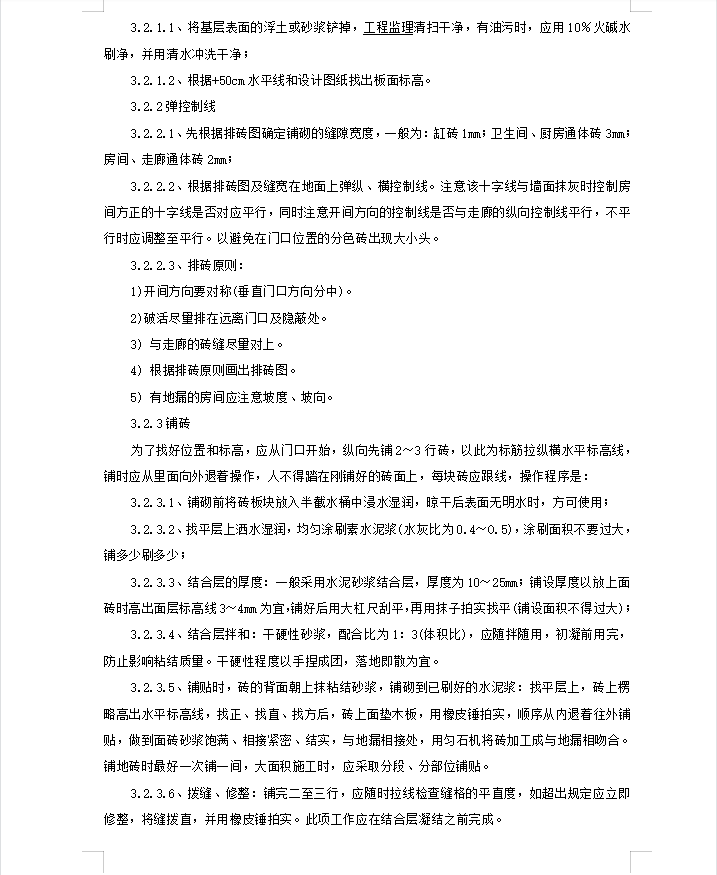

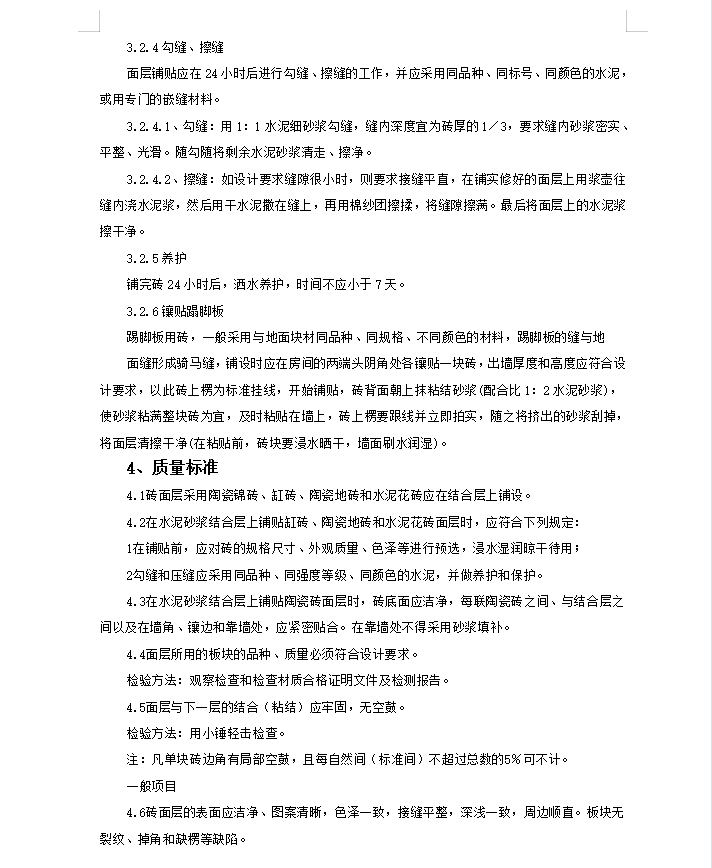

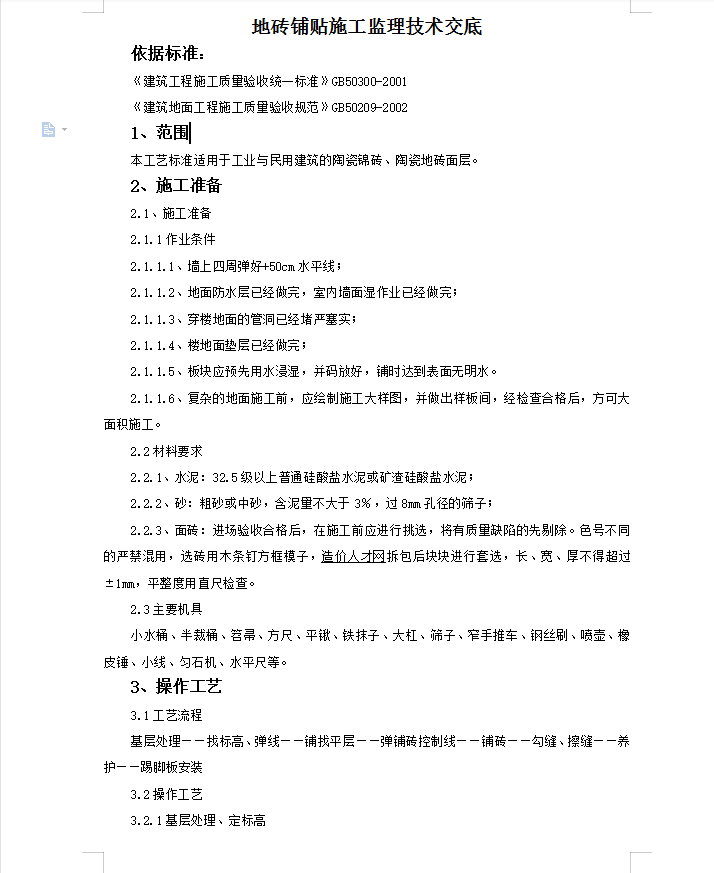

为了找好位置和标高,应从门口开始,纵向先铺2~3行砖,以此为标筋拉纵横水平标高线,铺时应从里面向外退着操作,人不得踏在刚铺好的砖面上,每块砖应跟线,操作程序是:铺砌前将砖板块放入半截水桶中浸水湿润,晾干后表面无明水时,方可使用;
