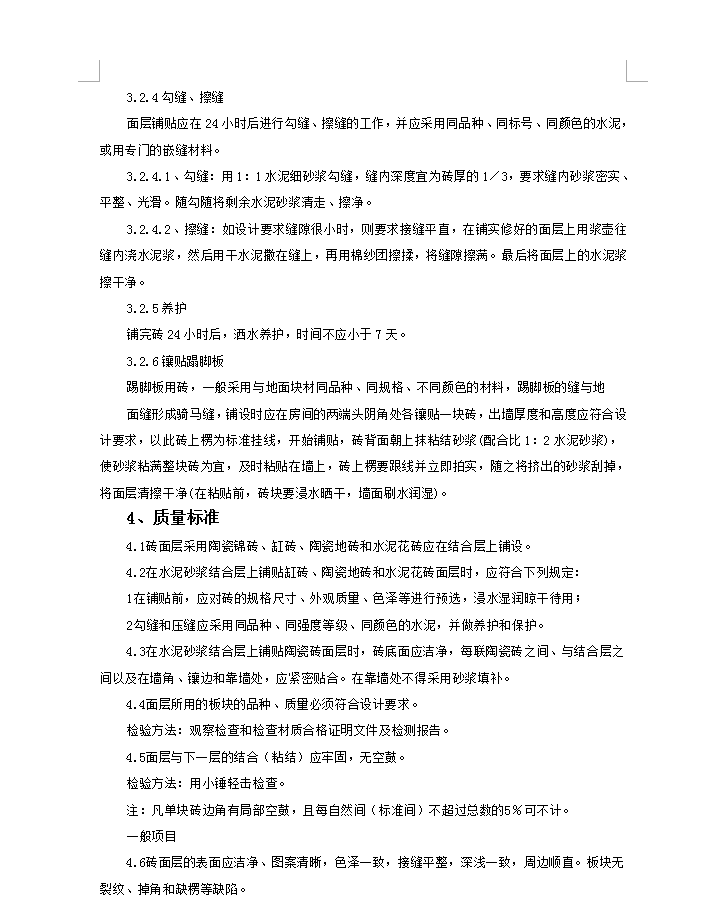

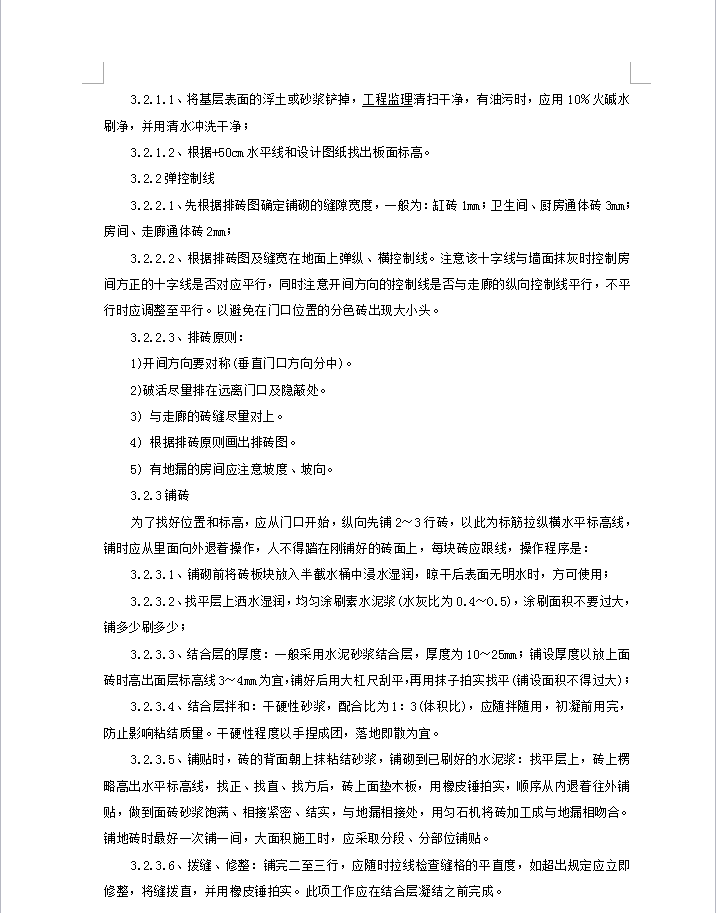

铺砖:为了找好位置和标高,应从门口开始,纵向先铺2~3行砖,以此为标筋拉纵横水平标高线,铺时应从里面向外退着操作,人不得踏在刚铺好的砖面上,每块砖应跟线,操作程序是:1、铺砌前将砖板块放入半截水桶中浸水湿润,晾干后表面无明水时,方可使用;2、找平层上洒水湿润,均匀涂刷素水泥浆(水灰比为0.4~O.5),涂刷面积不要过大,铺多少刷多少;3、结合层的厚度:一般采用水泥砂浆结合层,厚度为10~25mm;铺设厚度以放上面砖时高出面层标高线3~4mm为宜,铺好后用大杠尺刮平,再用抹子拍实找平(铺设面积不得过大);4、结合层拌和:干硬性砂浆,配合比为1:3(体积比),应随拌随用,初凝前用完,防止影响粘结质量。干硬性程度以手捏成团,落地即散为宜。5、铺贴时,砖的背面朝上抹粘结砂浆,铺砌到已刷好的水泥浆:找平层上,砖上楞略高出水平标高线,找正、找直、找方后,砖上面垫木板,用橡皮锤拍实,顺序从内退着往外铺贴,做到面砖砂浆饱满、相接紧密、结实,与地漏相接处,用匀石机将砖加工成与地漏相吻合。铺地砖时最好一次铺一间,大面积施工时,应采取分段、分部位铺贴。
