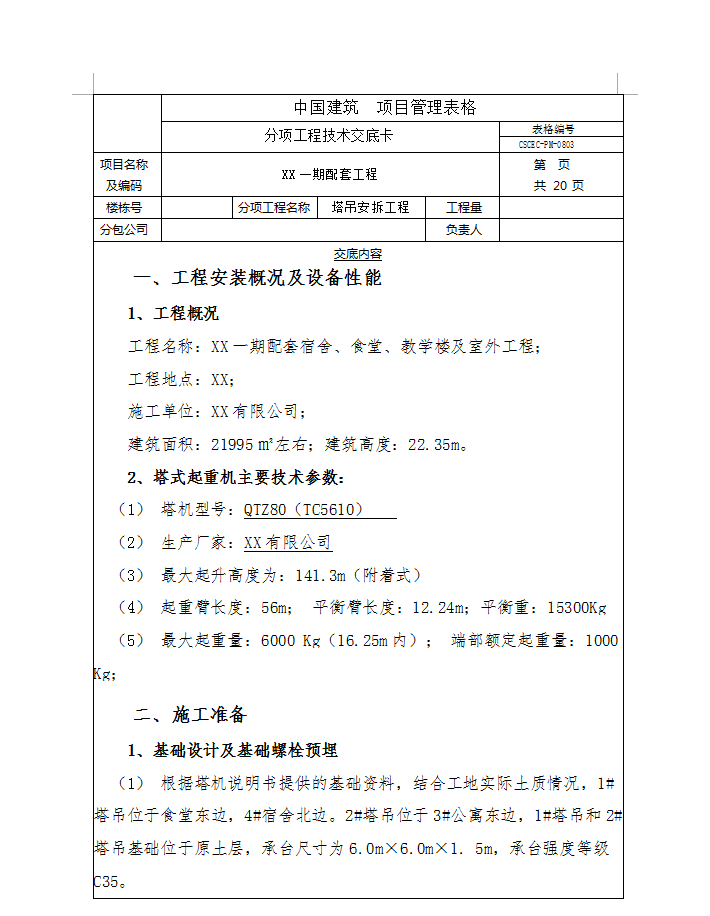

建筑面积:21995�O左右;建筑高度:22.35m。塔身的安装:安装套架第一标准节架,用螺栓把套架标准节和底座连接板紧固,所有高强度螺栓的预紧扭矩应达到1400N・M,每根高强度螺栓均应装配两个垫圈和两个螺母,并拧紧防松。双螺母中防松螺母预紧扭矩应稍大于或等于1400 N・M,然后在塔吊底座调整铁板,使套架底座的四个支点升高或降低,用经纬仪(J2)或吊线法校正塔身垂直度,主弦杆四侧面垂直度误差应补大于1.5/1000范围,若出现节架两对面的偏移为一前一后,则校正到前后误差相近为止。将爬升架组装完毕,将吊具挂在爬升架上,拉紧钢丝绳吊起,切忌安装顶升油缸的位置必须与塔身踏步同侧。将爬升架缓慢套装在第二个塔身节外侧。爬升架的活动爬爪放在塔身节的第二节(从下往上数)上部的踏步上,安装顶升油缸,将液压油泵吊装到平台一角,接油管,检查液压系统的运转情况。
