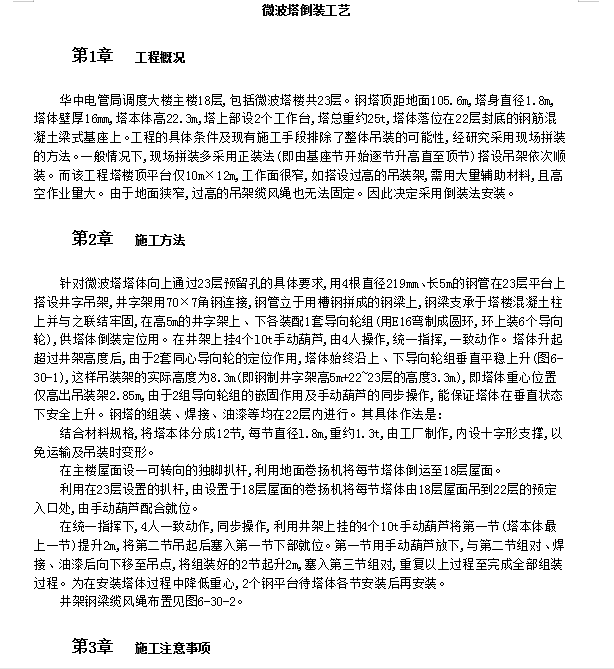

xx大楼主楼18层,包括微波塔楼共23层。钢塔顶距地面105.6m,塔身直径1.8m,塔体壁厚16mm,塔本体高22.3m,塔上部设2个工作台,塔总重约25t,塔体落位在22层封底的钢筋混凝土梁式基座上。工程的具体条件及现有施工手段排除了整体吊装的可能性,经研究采用现场拼装的方法。一般情况下,现场拼装多采用正装法(即由基座节开始逐节升高直至顶节)搭设吊架依次顺装。而该工程塔楼顶平台仅10m×12m,工作面很窄,如搭设过高的吊装架,需用大量辅助材料,且高空作业量大。由于地面狭窄,过高的吊架缆风绳也无法固定。因此决定采用倒装法安装。
