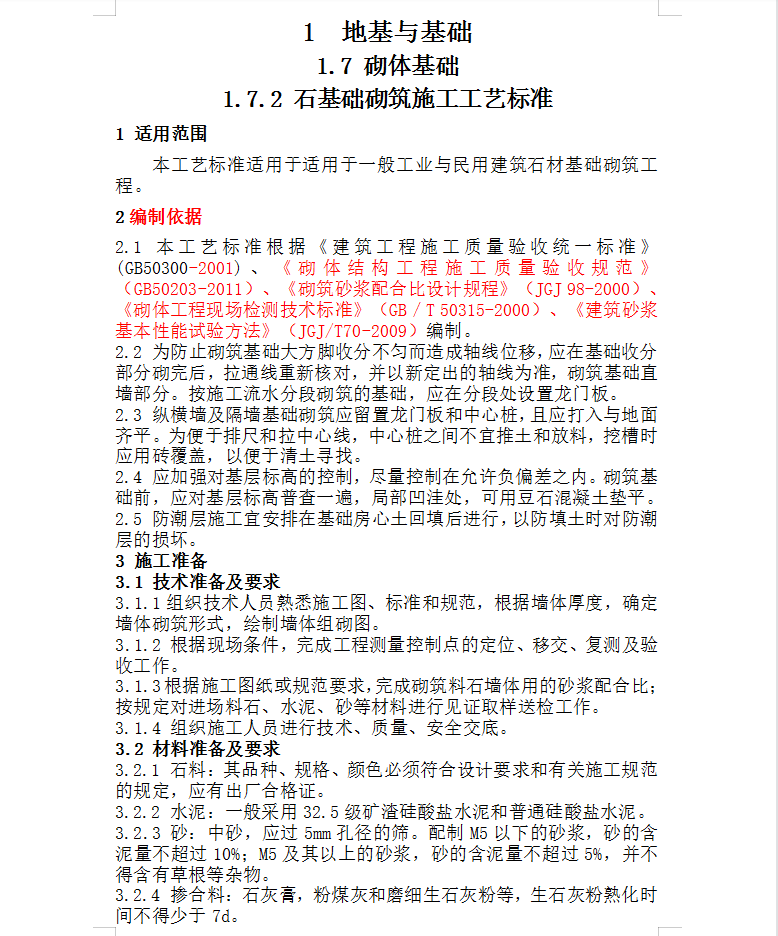

为防止砌筑基础大方脚收分不匀而造成轴线位移,应在基础收分部分砌完后,拉通线重新核对,并以新定出的轴线为准,砌筑基础直墙部分。按施工流水分段砌筑的基础,应在分段处设置龙门板。纵横墙及隔墙基础砌筑应留置龙门板和中心桩,且应打入与地面齐平。为便于排尺和拉中心线,中心桩之间不宜推土和放料,挖槽时应用砖覆盖,以便于清土寻找。应加强对基层标高的控制,尽量控制在允许负偏差之内。砌筑基础前,应对基层标高普查一遍,局部凹洼处,可用豆石混凝土垫平。
2.5 防潮层施工宜安排在基础房心土回填后进行,以防填土时对防潮层的损坏。
