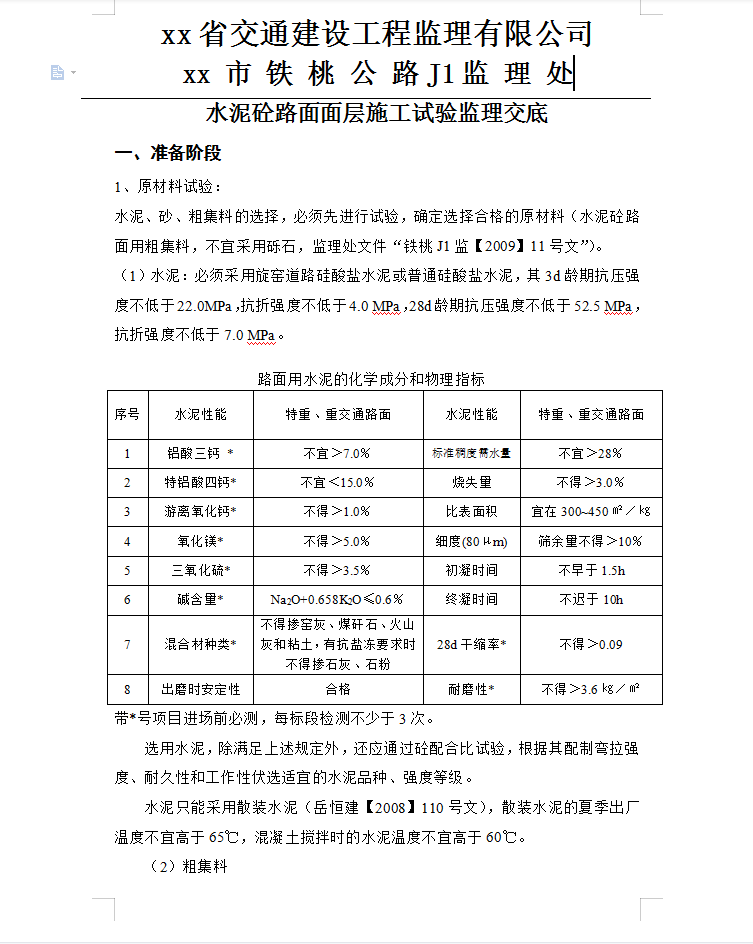

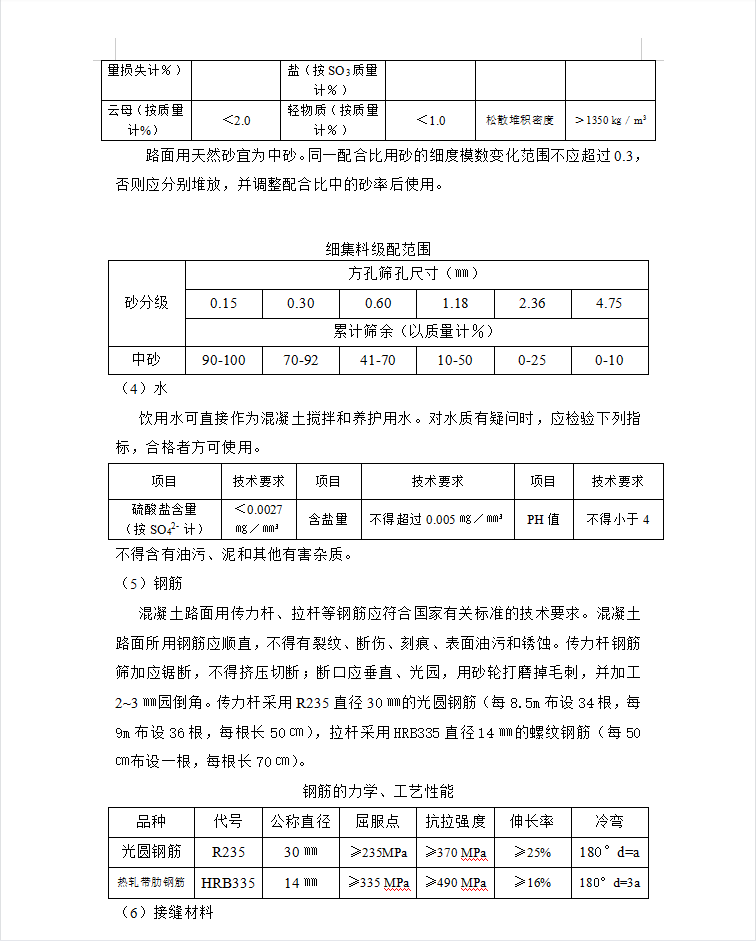

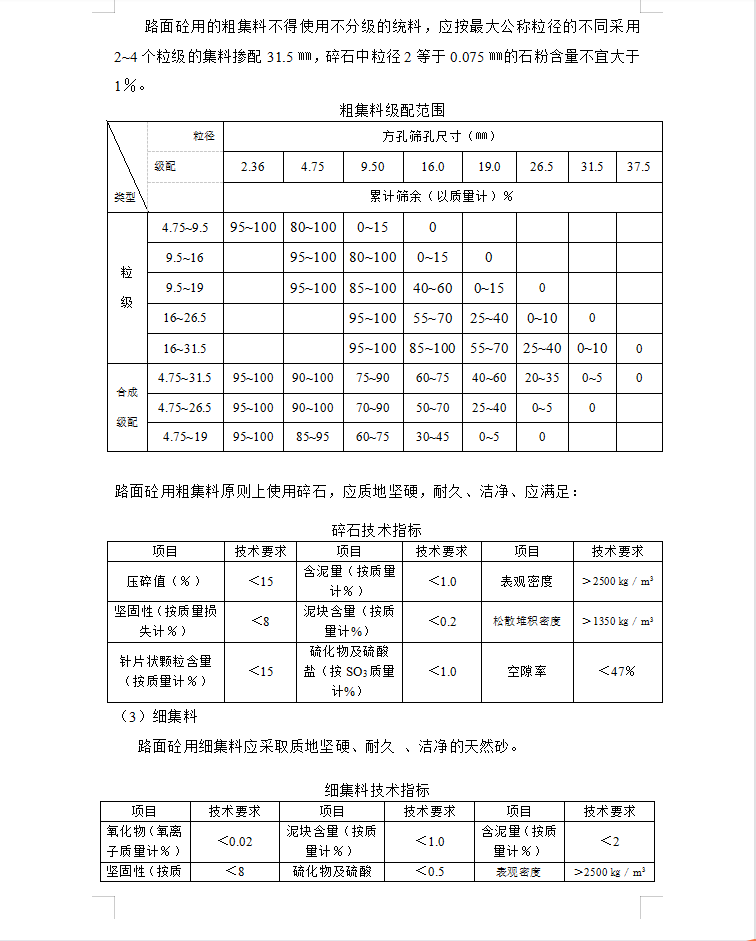

监理程序:原材料检测结果出来后,将报告报监理处审查批复。配合比设计报告应在面层开工前报监理处审查批复。现场每天含水率检测结果,调整施工配合比,必须及时报现场监理审查,若需撕开水泥封条,必须同时通知监理和业主工程部。原材料更换,必须提前通知监理处,并重新进行配合比设计。面层完工后,按分项工程组织验收,并报监理审查。
