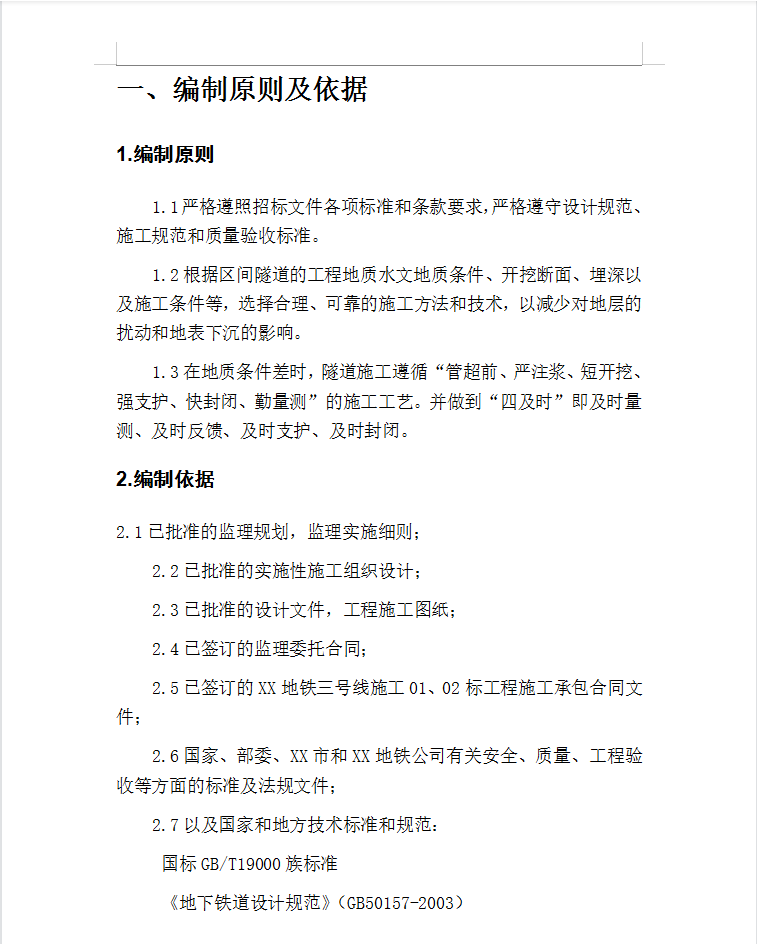

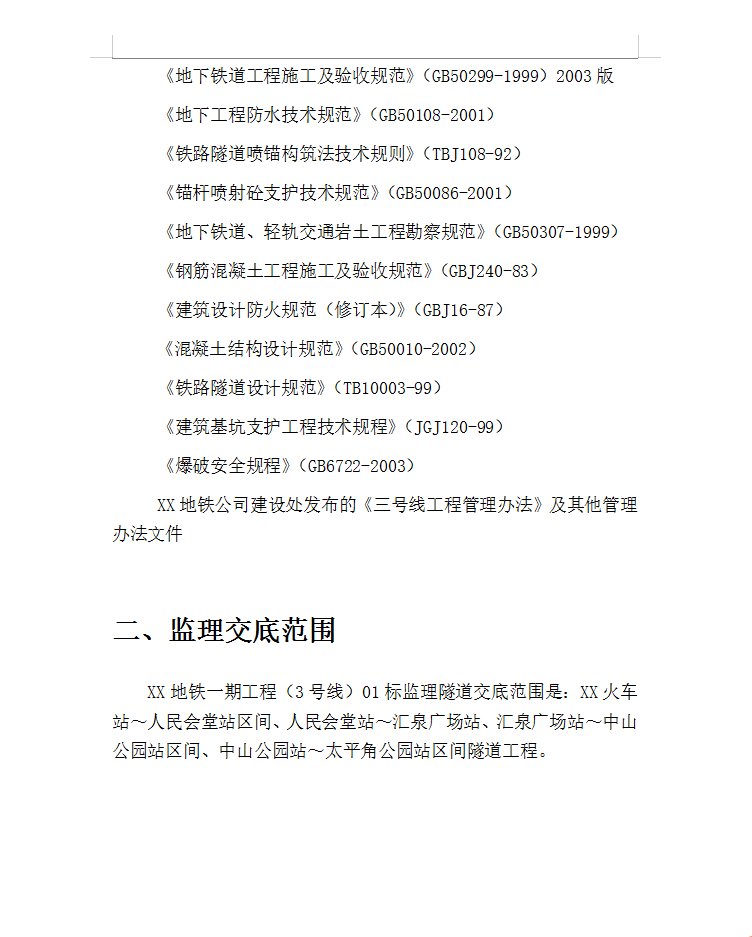

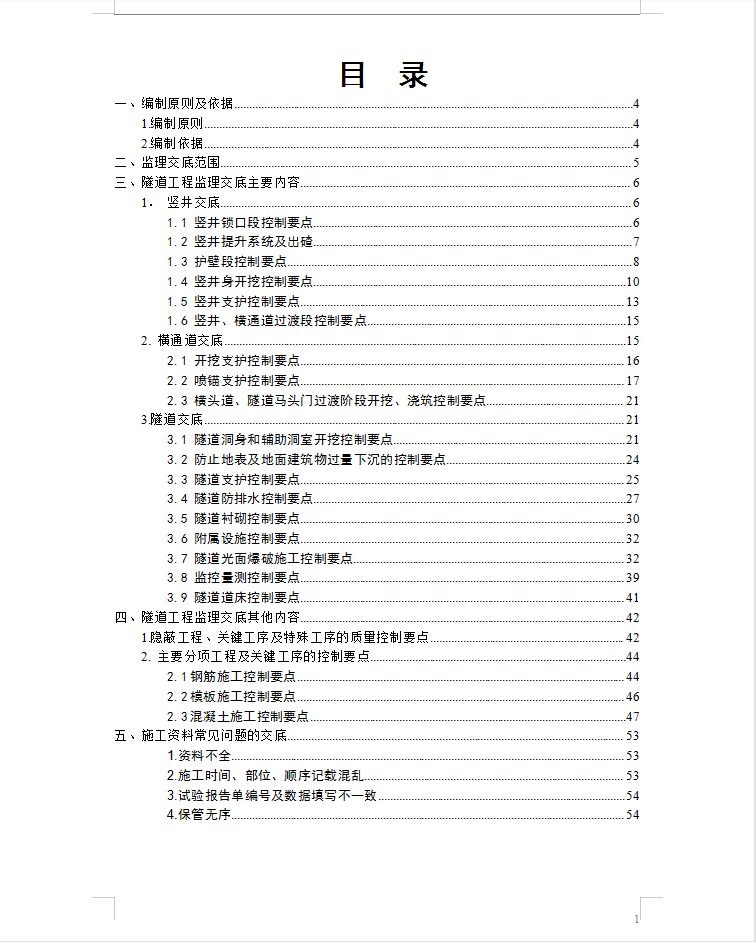

地铁隧道工程监理交底包括:二、监理交底范围、三、隧道工程监理交底主要内容、竖井交底、竖井锁口段控制要点、竖井提升系统及出碴、护壁段控制要点、竖井身开挖控制要点等。
竖井采用由上至下分层明挖,锚喷支护。测量放样定出锁口圈的开挖轮廓线。井口段2m深度范围内采用人工挖探沟确保无管线后,小型挖掘机配合人工进行开挖。锁口段混凝土待开挖完成后一次立模浇筑。
