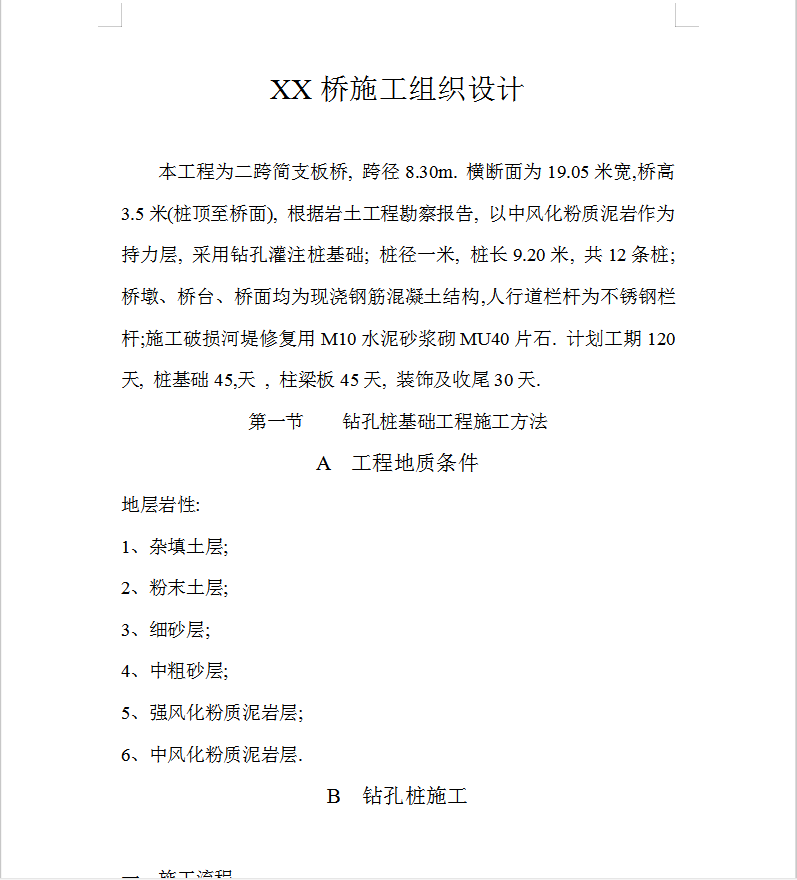

本工程为二跨简支板桥, 跨径8.30m. 横断面为19.05米宽,桥高3.5米(桩顶至桥面), 根据岩土工程勘察报告, 以中风化粉质泥岩作为持力层, 采用钻孔灌注桩基础; 桩径一米, 桩长9.20米, 共12条桩; 桥墩、桥台、桥面均为现浇钢筋混凝土结构,人行道栏杆为不锈钢栏杆;施工破损河堤修复用M10水泥砂浆砌MU40片石. 计划工期120天, 桩基础45,天 , 柱梁板45天, 装饰及收尾30天.
一、施工流程
1、施工流程为:场地平整放线,定桩位――浇垫层、混凝土护筒等――架设支架和钻机,安装潜水泵。制泥浆池及照明设备等――钻井并用泥浆护壁――清孔及验地质状况――,钢筋笼设置,用粗直径钢筋固定,每2m为一处――浇灌桩身砼。
二、场地处理
1、对基础平面进行平整,并浇10cm厚的C10砼垫层(垫层面坡向按平面布置坡向排水沟),以便于场内的水平运输,桩孔内地下水排放畅通,沿坡底四周修水沟,排水集中处设置集水井(含沉淀池),将泥沙沉淀后的水进入集水池并及时将水用潜水泵抽到附近市政井。
2、排水沟、集水井的作法:

(1)排水沟开端30cm,沿排水方面走坡2%,宽30cm,截面为矩形。排水沟截面如图所示。
