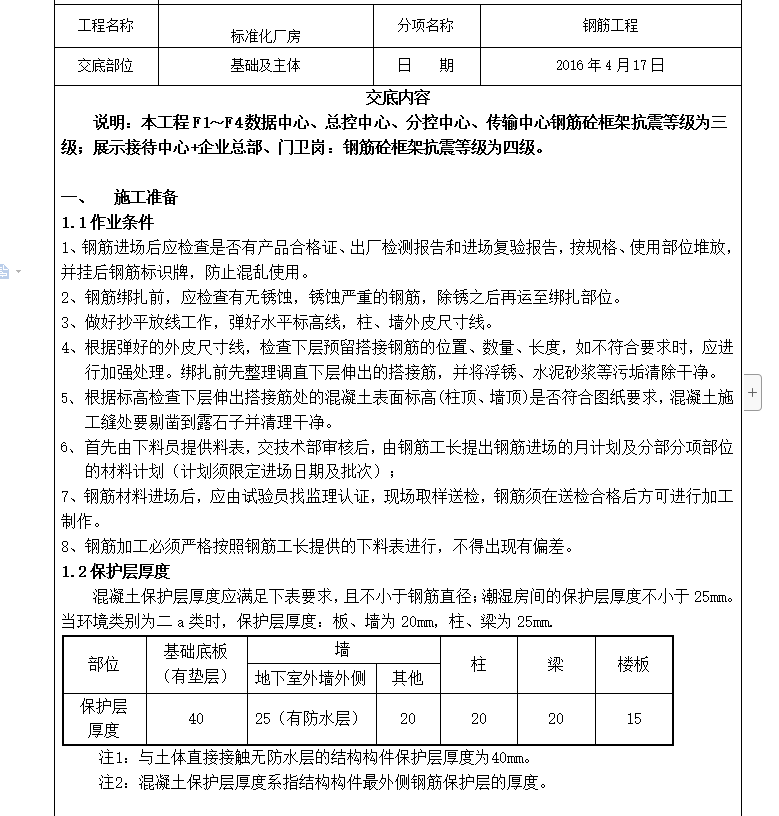

施工准备
1.1作业条件
1、钢筋进场后应检查是否有产品合格证、出厂检测报告和进场复验报告,按规格、使用部位堆放,并挂后钢筋标识牌,防止混乱使用。
2、钢筋绑扎前,应检查有无锈蚀,锈蚀严重的钢筋,除锈之后再运至绑扎部位。
3、做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线。
4、根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行加强处理。绑扎前先整理调直下层伸出的搭接筋,并将浮锈、水泥砂浆等污垢清除干净。
5、根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,混凝土施工缝处要剔凿到露石子并清理干净。
6、首先由下料员提供料表,交技术部审核后,由钢筋工长提出钢筋进场的月计划及分部分项部位的材料计划(计划须限定进场日期及批次);
7、钢筋材料进场后,应由试验员找监理认证,现场取样送检,钢筋须在送检合格后方可进行加工制作。
8、钢筋加工必须严格按照钢筋工长提供的下料表进行,不得出现有偏差。
