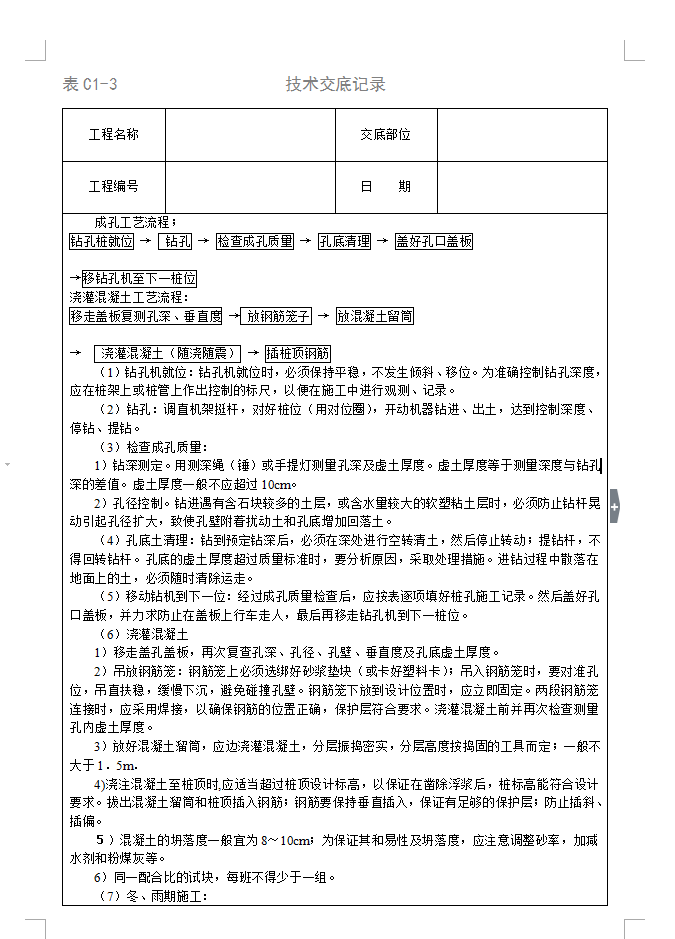

浇灌混凝土:1)移走盖孔盖板,再次复查孔深、孔径、孔壁、垂直度及孔底虚土厚度。2)吊放钢筋笼:钢筋笼上必须选绑好砂浆垫块(或卡好塑料卡);吊入钢筋笼时,要对准孔位,吊直扶稳,缓慢下沉,避免碰撞孔壁。钢筋笼下放到设计位置时,应立即固定。两段钢筋笼连接时,应采用焊接,以确保钢筋的位置正确,保护层符合要求。浇灌混凝土前并再次检查测量孔内虚土厚度。3)放好混凝土溜筒,应边浇灌混凝土,分层振捣密实,分层高度按捣固的工具而定;一般不大于1.5m.4)浇注混凝土至桩顶时,应适当超过桩顶设计标高,以保证在凿除浮浆后,桩标高能符合设计要求。拔出混凝土溜筒和桩顶插入钢筋;钢筋要保持垂直插入,保证有足够的保护层;防止插斜、插偏。
