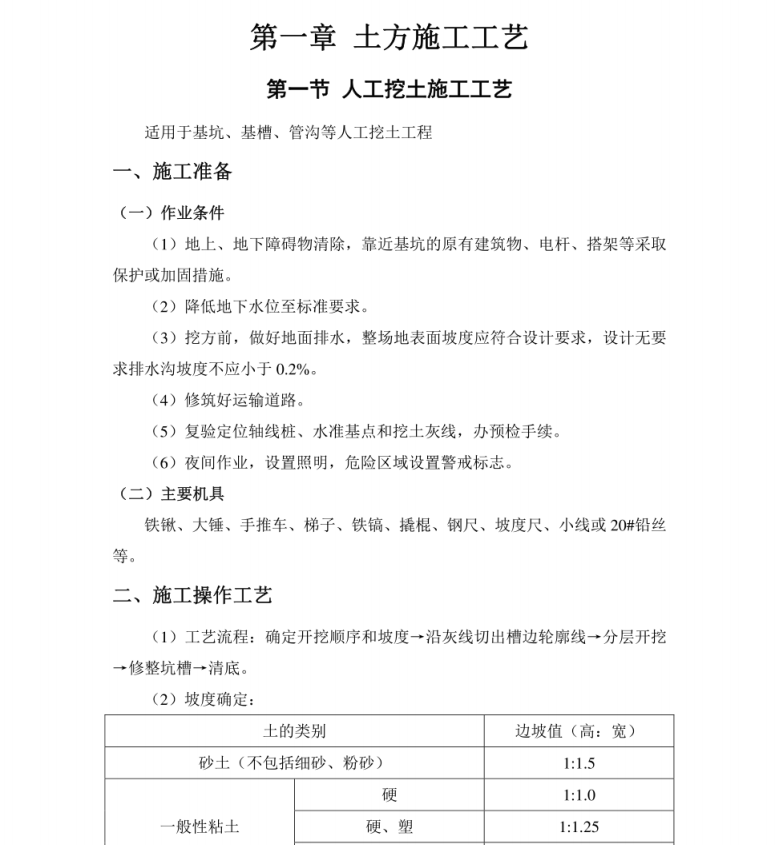

土方施工工艺适用于基坑、 基槽、 管沟等人工挖土工程。 地上、 地下障碍物清除, 靠近基坑的原有建筑物、 电杆、 搭架等采取保护或加固措施。降低地下水位至标准要求。挖方前, 做好地面排水, 整场地表面坡度应符合设计要求, 设计无要求排水沟坡度不应小于 0.2%。 修筑好运输道路。复验定位轴线桩、 水准基点和挖土灰线, 办预检手续。夜间作业, 设置照明, 危险区域设置警戒标志。

工艺流程: 确定开挖顺序和坡度→沿灰线切出槽边轮廓线→分层开挖→修整坑槽→清底。
