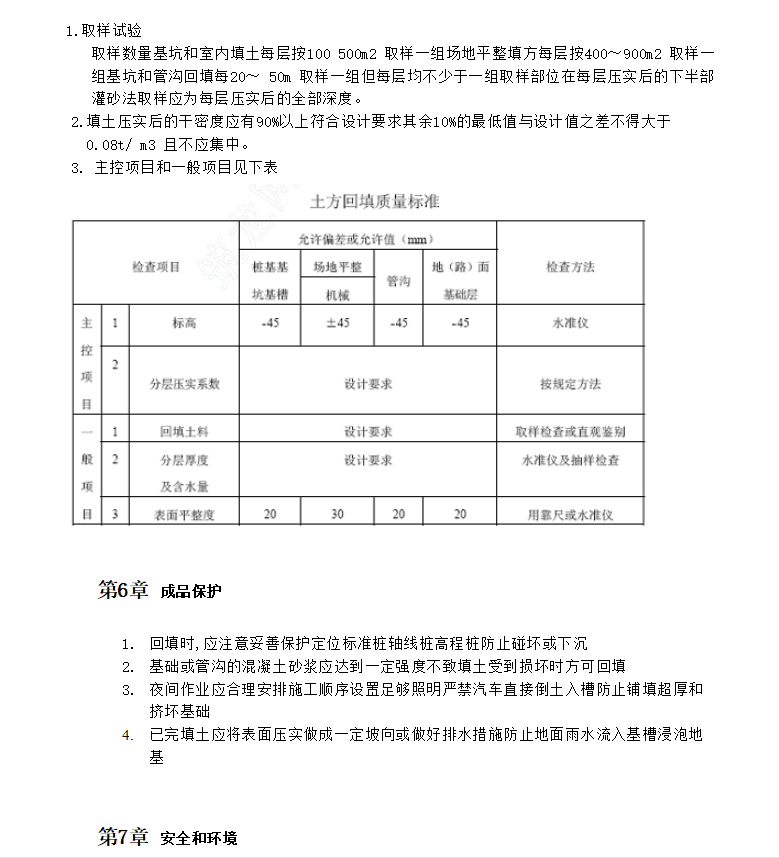

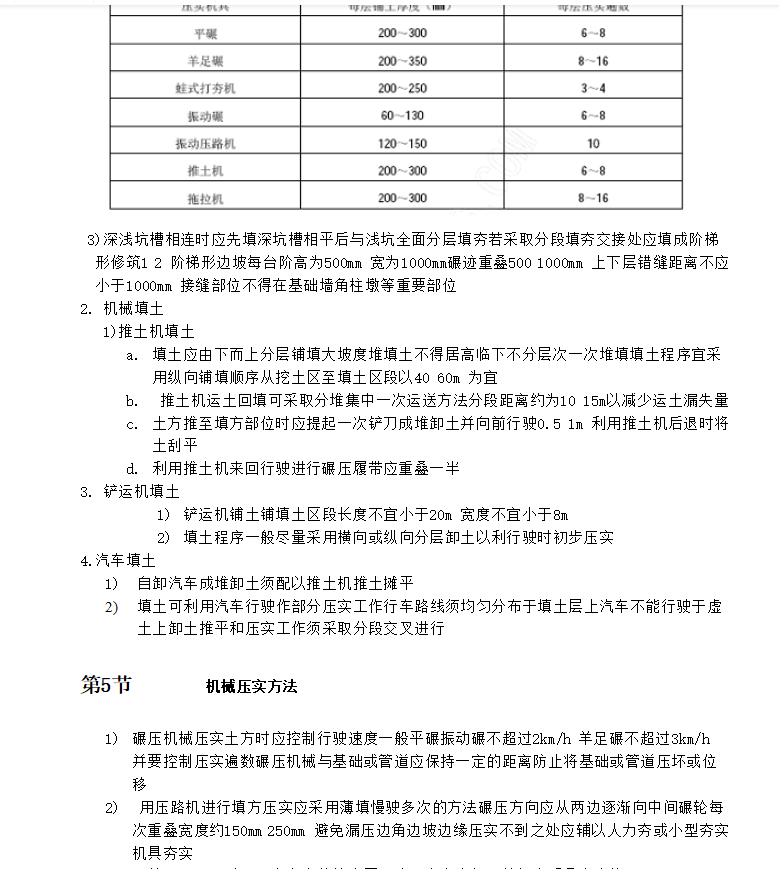

本工艺标准适应于工业与民用建筑中基坑槽管沟等机械土方回填工程。1)填土应尽量采用同类土填筑并宜控制土的含水率在最优含水量范围内当采用不同的土壤填筑时应按土类有规则的分层铺填将透水性大的土层置于透水性较小的土层之下不得混杂使用边坡不得用透水性较小的土封闭以利水分排除和基土稳定并避免在填方内形成水囊和产生滑动现象。深浅坑槽相连时应先填深坑槽相平后与浅坑全面分层填夯若采取分段填夯交接处应填成阶梯形修筑1 2 阶梯形边坡每台阶高为500mm 宽为1000mm碾迹重叠500 1000mm 上下层错缝距离不应小于1000mm 接缝部位不得在基础墙角柱墩等重要部位
