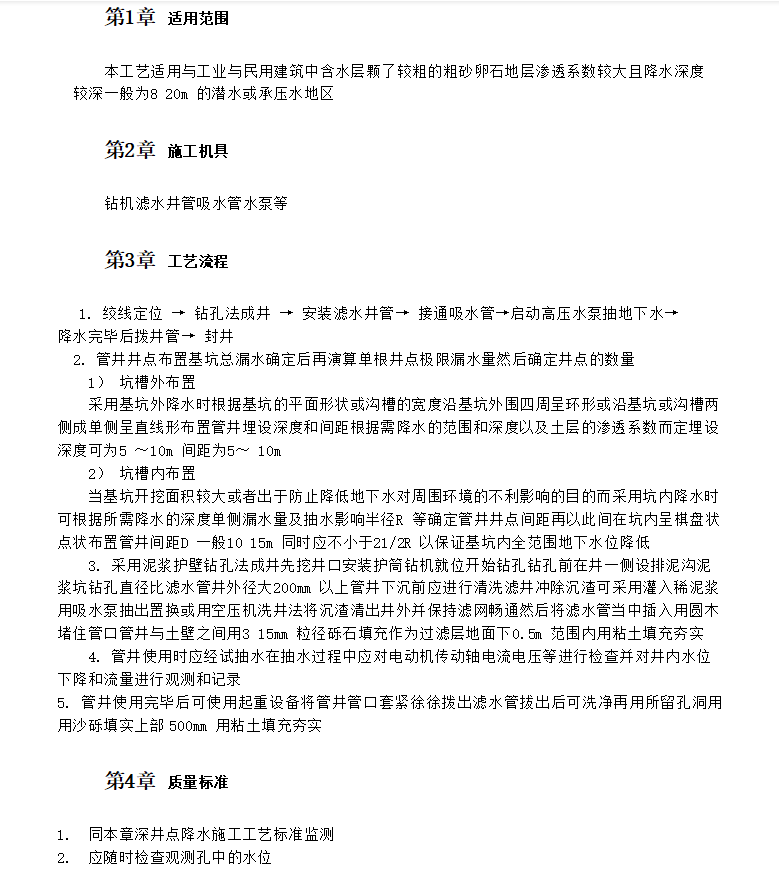

本工艺适用与工业与民用建筑中含水层颗了较粗的粗砂卵石地层渗透系数较大且降水深度较深一般为8 20m 的潜水或承压水地区
采用基坑外降水时根据基坑的平面形状或沟槽的宽度沿基坑外围四周呈环形或沿基坑或沟槽两侧成单侧呈直线形布置管井埋设深度和间距根据需降水的范围和深度以及土层的渗透系数而定埋设深度可为5 ~10m 间距为5~ 10m
当基坑开挖面积较大或者出于防止降低地下水对周围环境的不利影响的目的而采用坑内降水时可根据所需降水的深度单侧漏水量及抽水影响半径R 等确定管井井点间距再以此间在坑内呈棋盘状点状布置管井间距D 一般10 15m 同时应不小于21/2R 以保证基坑内全范围地下水位降低
