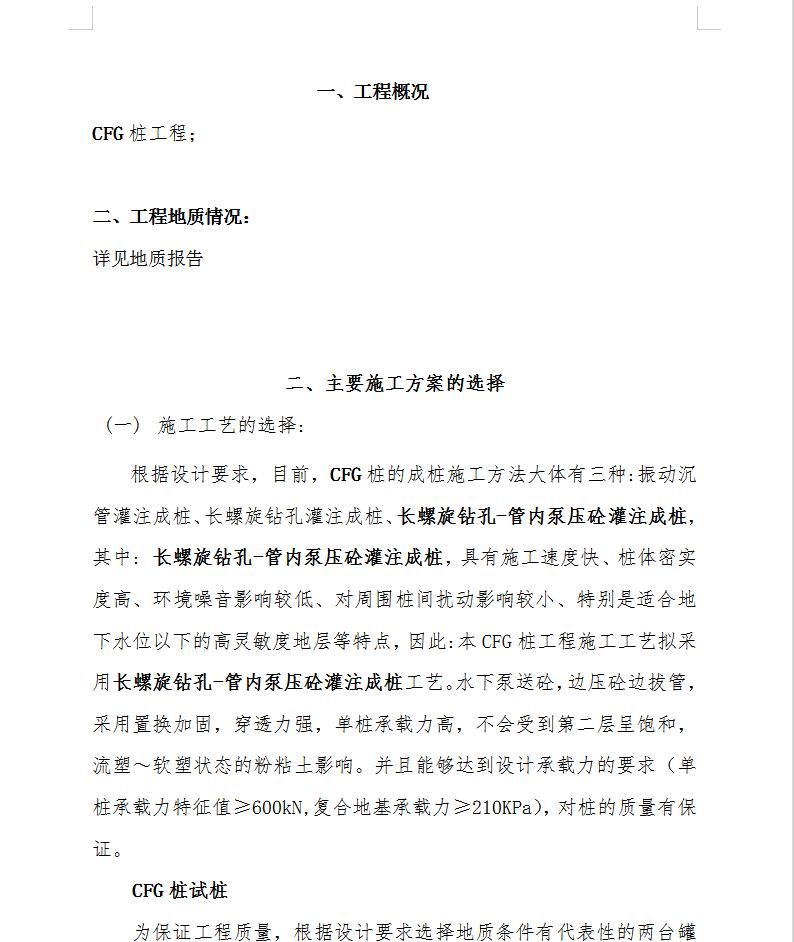

(一)施工工艺的选择:
根据设计要求,目前,CFG桩的成桩施工方法大体有三种:振动沉管灌注成桩、长螺旋钻孔灌注成桩、长螺旋钻孔-管内泵压砼灌注成桩,其中: 长螺旋钻孔-管内泵压砼灌注成桩,具有施工速度快、桩体密实度高、环境噪音影响较低、对周围桩间扰动影响较小、特别是适合地下水位以下的高灵敏度地层等特点,因此:本CFG桩工程施工工艺拟采用长螺旋钻孔-管内泵压砼灌注成桩工艺。水下泵送砼,边压砼边拔管,采用置换加固,穿透力强,单桩承载力高,不会受到第二层呈饱和,流塑~软塑状态的粉粘土影响。并且能够达到设计承载力的要求(单桩承载力特征值≥600kN,复合地基承载力≥210KPa),对桩的质量有保证。
CFG桩试桩
为保证工程质量,根据设计要求选择地质条件有代表性的两台罐作为试桩区,每试验区压三根状或单桩复合地基。

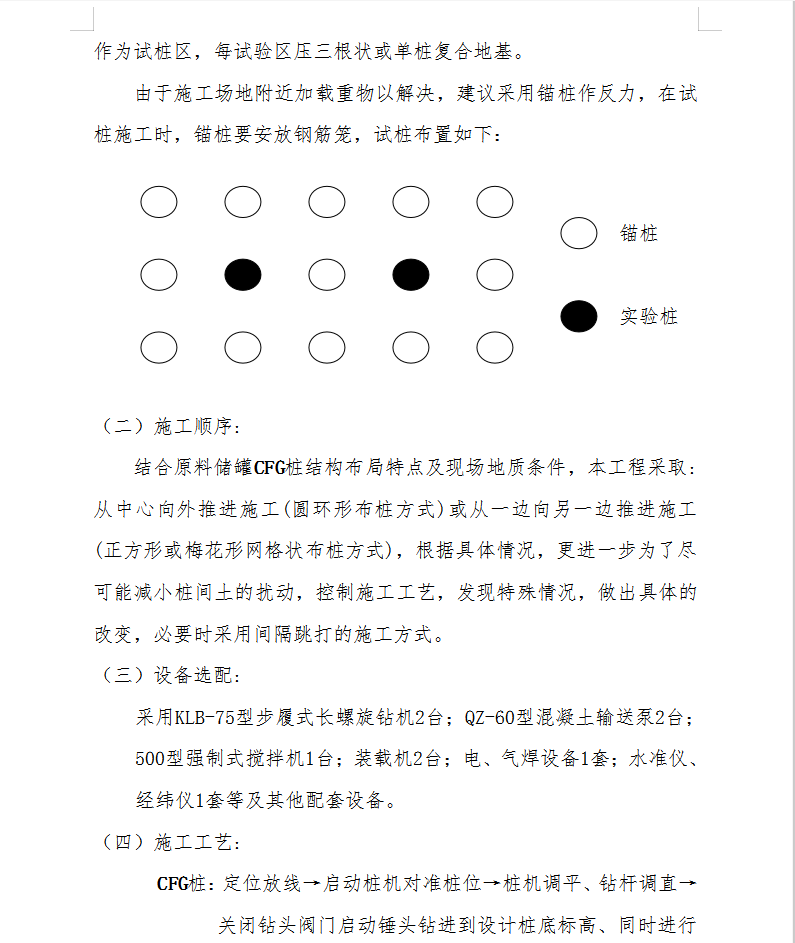

由于施工场地附近加载重物以解决,建议采用锚桩作反力,在试桩施工时,锚桩要安放钢筋笼,
(二)施工顺序:
结合原料储罐CFG桩结构布局特点及现场地质条件,本工程采取: 从中心向外推进施工(圆环形布桩方式)或从一边向另一边推进施工(正方形或梅花形网格状布桩方式),根据具体情况,更进一步为了尽可能减小桩间土的扰动,控制施工工艺,发现特殊情况,做出具体的改变,必要时采用间隔跳打的施工方式。
(三)设备选配:
采用KLB-75型步履式长螺旋钻机2台;QZ-60型混凝土输送泵2台;500型强制式搅拌机1台;装载机2台;电、气焊设备1套;水准仪、经纬仪1套等及其他配套设备。
(四)施工工艺:

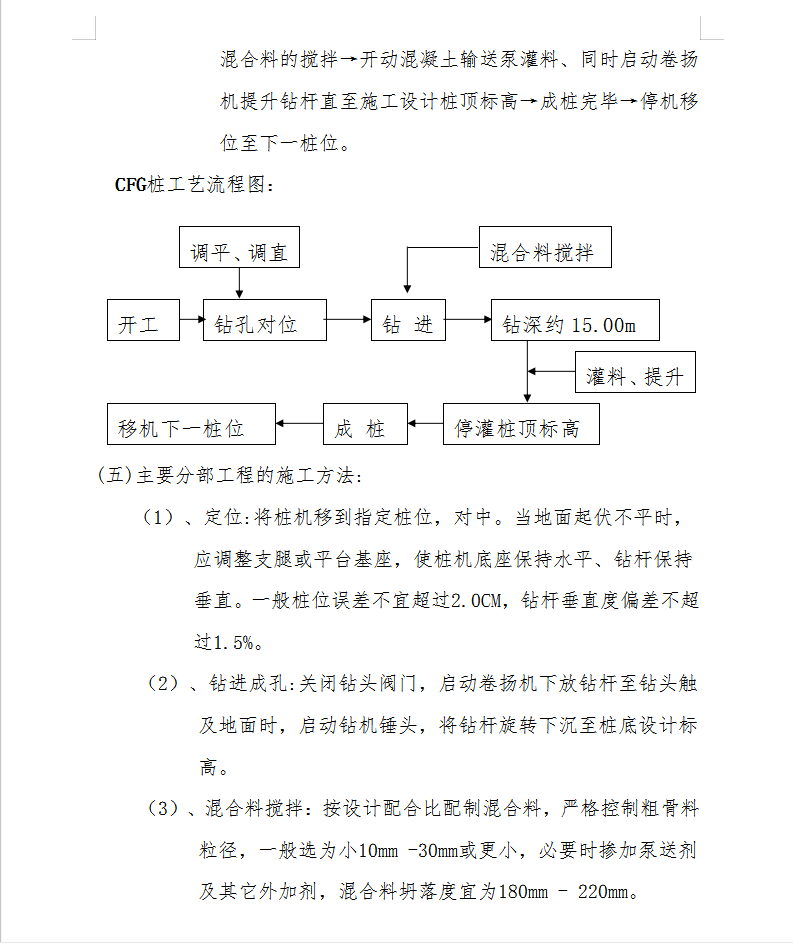

CFG桩:定位放线→启动桩机对准桩位→桩机调平、钻杆调直→关闭钻头阀门启动锤头钻进到设计桩底标高、同时进行混合料的搅拌→开动混凝土输送泵灌料、同时启动卷扬机提升钻杆直至施工设计桩顶标高→成桩完毕→停机移位至下一桩位。
(五)主要分部工程的施工方法:
(1)、定位:将桩机移到指定桩位,对中。当地面起伏不平时,应调整支腿或平台基座,使桩机底座保持水平、钻杆保持垂直。一般桩位误差不宜超过2.0CM,钻杆垂直度偏差不超过1.5%。
(2)、钻进成孔:关闭钻头阀门,启动卷扬机下放钻杆至钻头触及地面时,启动钻机锤头,将钻杆旋转下沉至桩底设计标高。
(3)、混合料搅拌:按设计配合比配制混合料,严格控制粗骨料粒径,一般选为小10mm -30mm或更小,必要时掺加泵送剂及其它外加剂,混合料坍落度宜为180mm - 220mm。
常见问题
相关文章
猜你喜欢
- 电渗井点降水施工工法 3p 2023-04-21
- 混合搅拌壁式地下连续墙施工法(TRD 工法 7p) 2023-04-21
- 三重管喷射注浆工法(高压旋喷桩 加固地基 7p) 2023-04-21
- 冲击钻机施工桩基施工工艺 4p 2023-04-21
- 混凝土预制桩施工工艺 2023-04-21
- 地下连续墙“二钻一抓”工法 7p 2023-04-21
- 矿井突水原因及其防治 4p 2023-04-21
- 深基坑土钉支护施工应用 3p 2023-04-21
- 搅拌桩在深厚淤泥层基坑支护中的应用 5p 2023-04-21
- 软弱地基处理方法 3p 2023-04-21
