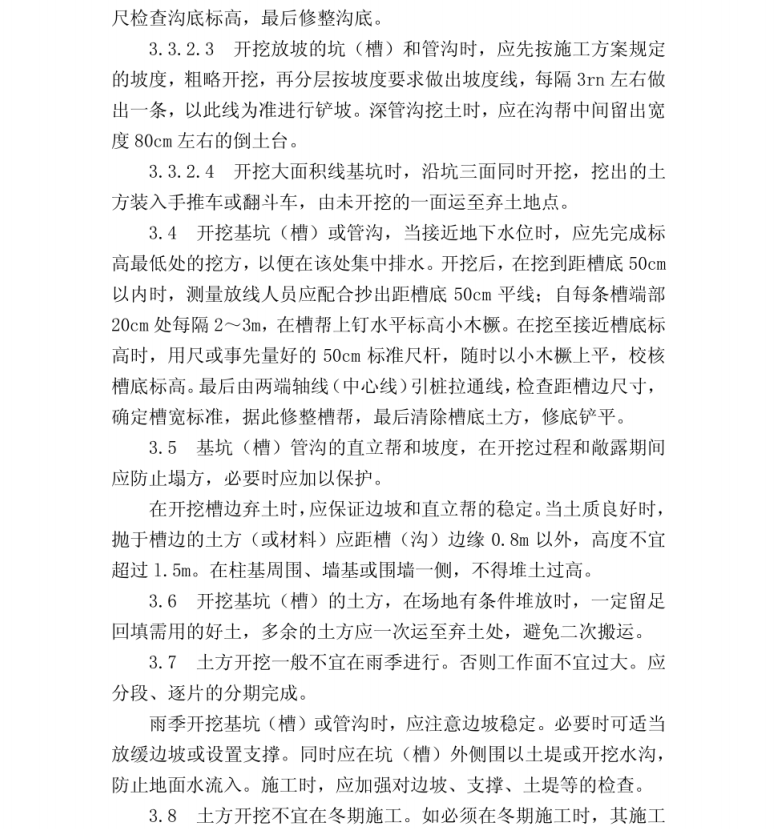

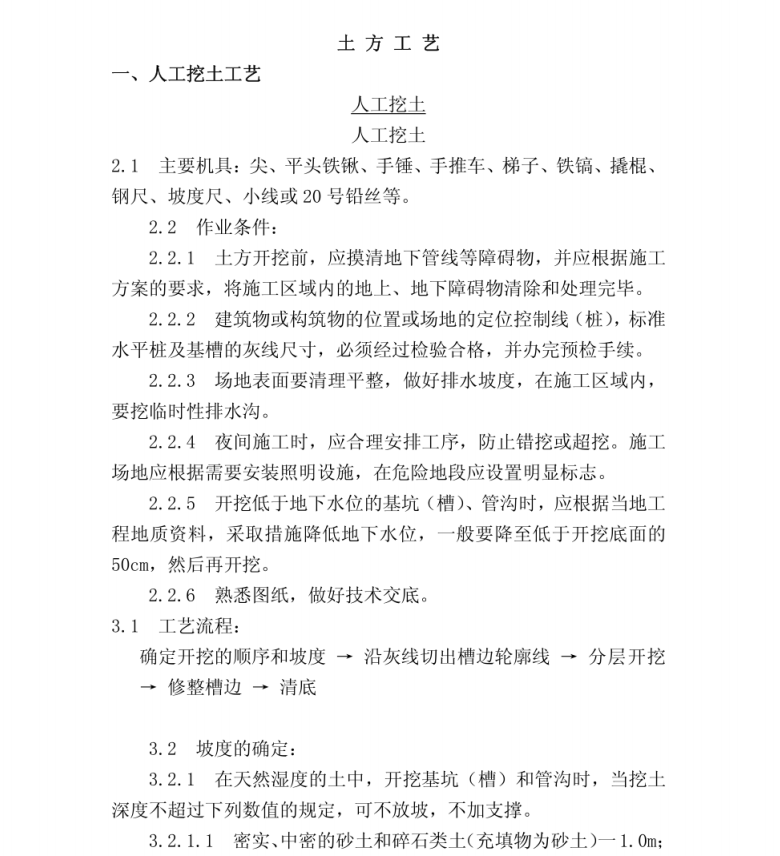

土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。
土方开挖前, 应摸清地下管线等障碍物, 并应根据施工方案的要求, 将施工区域内的地上、 地下障碍物清除和处理完毕。建筑物或构筑物的位置或场地的定位控制线(桩), 标准水平桩及基槽的灰线尺寸, 必须经过检验合格, 并办完预检手续。场地表面要清理平整, 做好排水坡度, 在施工区域内,要挖临时性排水沟。
常见问题
相关文章
猜你喜欢
- 电渗井点降水施工工法 3p 2023-04-21
- 混合搅拌壁式地下连续墙施工法(TRD 工法 7p) 2023-04-21
- 三重管喷射注浆工法(高压旋喷桩 加固地基 7p) 2023-04-21
- 冲击钻机施工桩基施工工艺 4p 2023-04-21
- 混凝土预制桩施工工艺 2023-04-21
- 地下连续墙“二钻一抓”工法 7p 2023-04-21
- 矿井突水原因及其防治 4p 2023-04-21
- 深基坑土钉支护施工应用 3p 2023-04-21
- 搅拌桩在深厚淤泥层基坑支护中的应用 5p 2023-04-21
- 软弱地基处理方法 3p 2023-04-21
