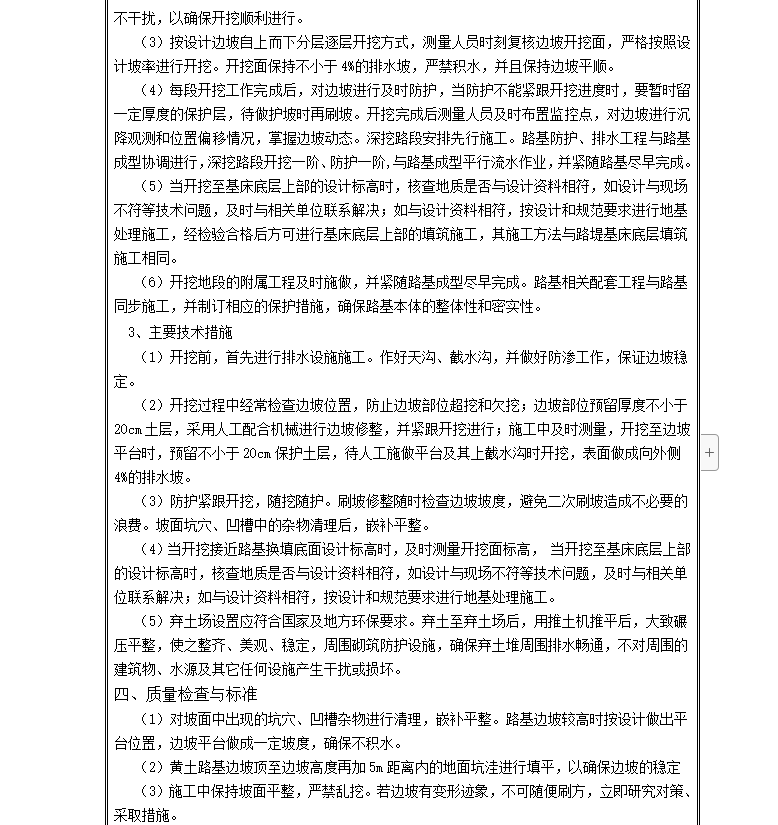

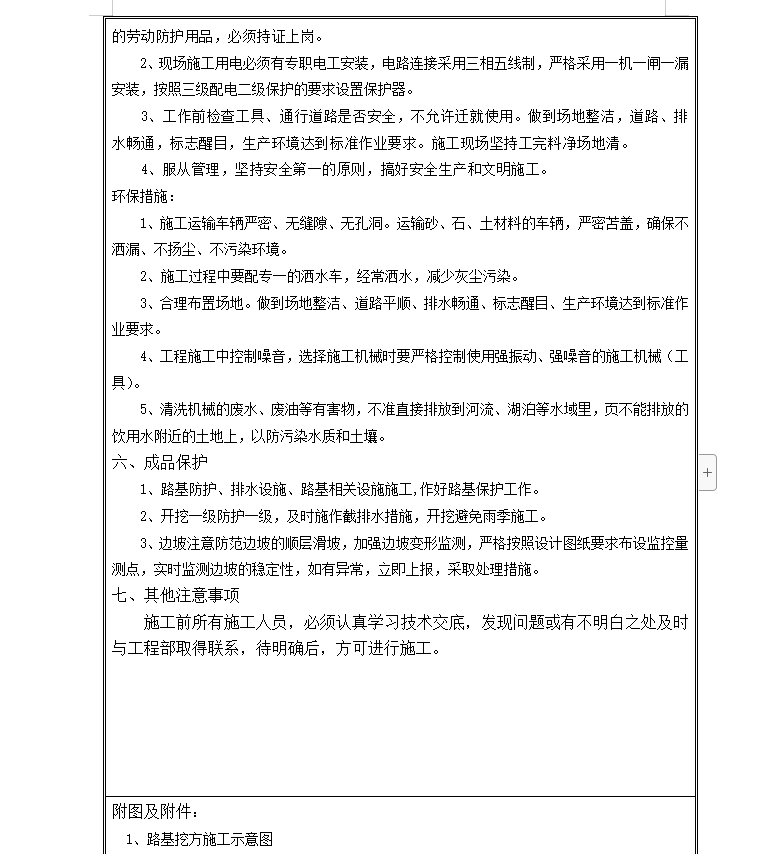

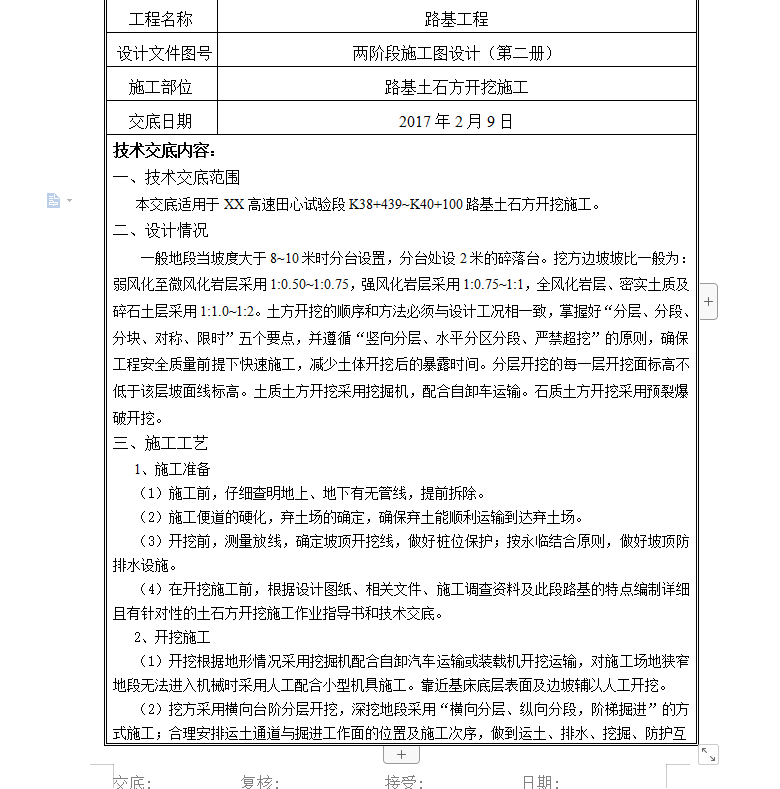

本交底适用于XX高速田心试验段K38+439~K40+100路基土石方开挖施工。
设计情况:一般地段当坡度大于8~10米时分台设置,分台处设2米的碎落台。挖方边坡坡比一般为:弱风化至微风化岩层采用1:0.50~1:0.75,强风化岩层采用1:0.75~1:1,全风化岩层、密实土质及碎石土层采用1:1.0~1:2。土方开挖的顺序和方法必须与设计工况相一致,掌握好“分层、分段、分块、对称、限时”五个要点,并遵循“竖向分层、水平分区分段、严禁超挖”的原则,确保工程安全质量前提下快速施工,减少土体开挖后的暴露时间。分层开挖的每一层开挖面标高不低于该层坡面线标高。土质土方开挖采用挖掘机,配合自卸车运输。石质土方开挖采用预裂爆破开挖。
