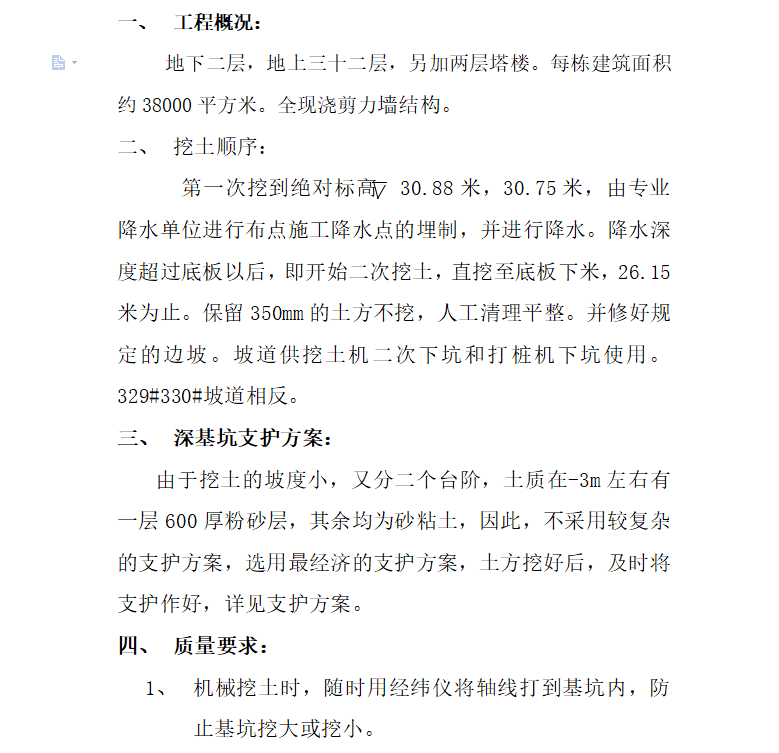

地下二层,地上三十二层,另加两层塔楼。每栋建筑面积约38000平方米。全现浇剪力墙结构。第一次挖到绝对标高 30.88米,30.75米,由专业降水单位进行布点施工降水点的埋制,并进行降水。降水深度超过底板以后,即开始二次挖土,直挖至底板下米,26.15米为止。保留350mm的土方不挖,人工清理平整。并修好规定的边坡。坡道供挖土机二次下坑和打桩机下坑使用。329#330#坡道相反。

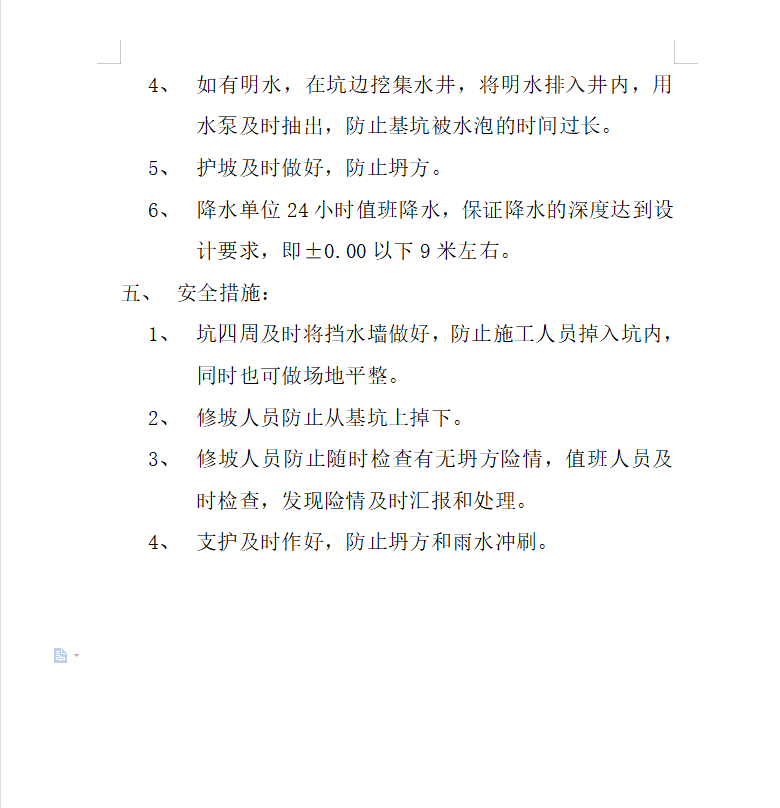

由于挖土的坡度小,又分二个台阶,土质在-3m左右有一层600厚粉砂层,其余均为砂粘土,因此,不采用较复杂的支护方案,选用最经济的支护方案,土方挖好后,及时将支护作好,详见支护方案。
