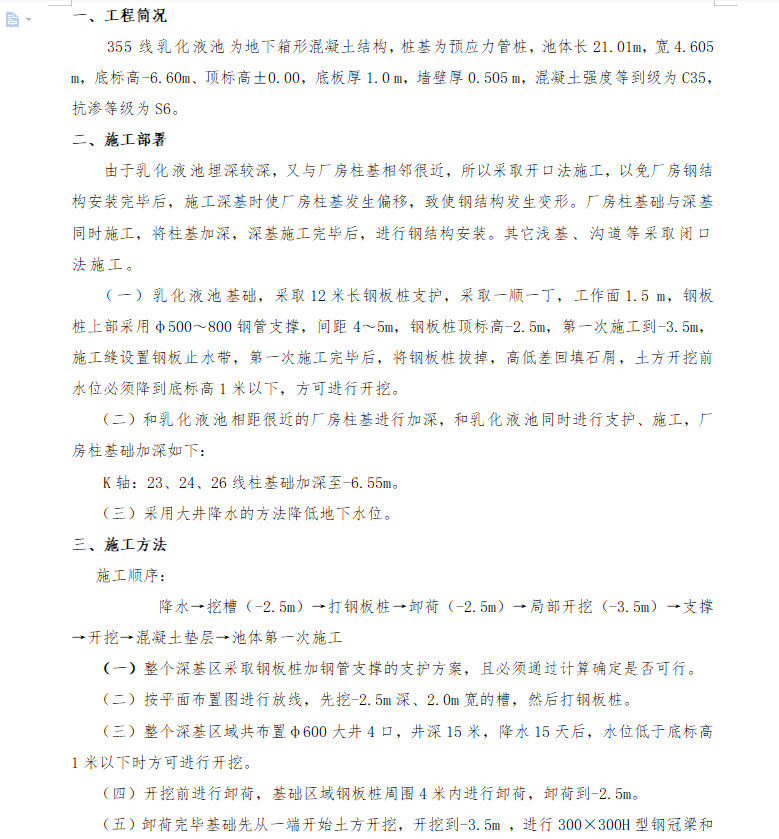

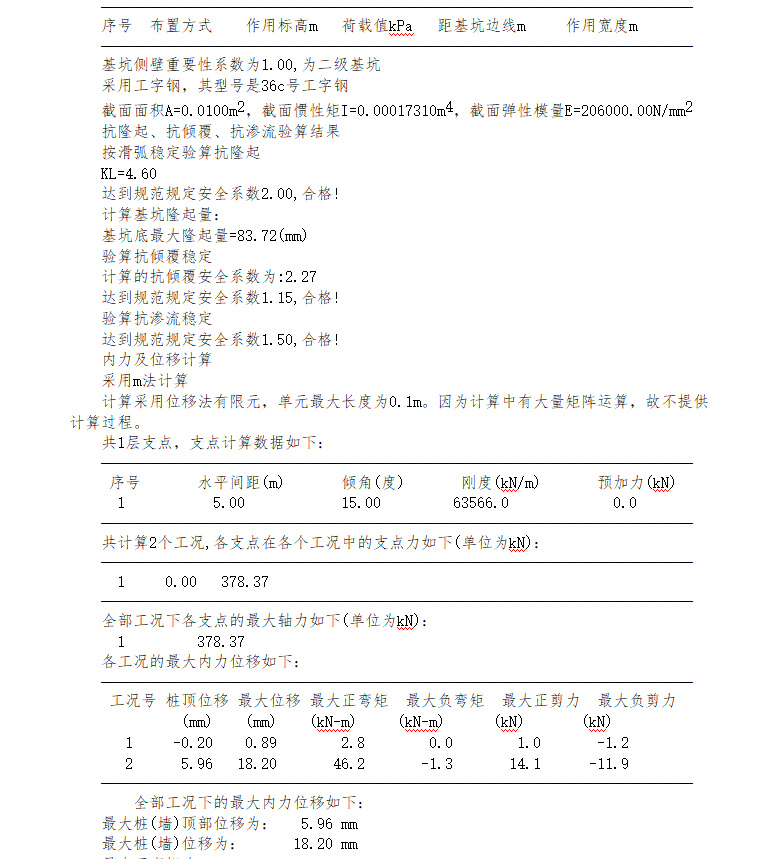

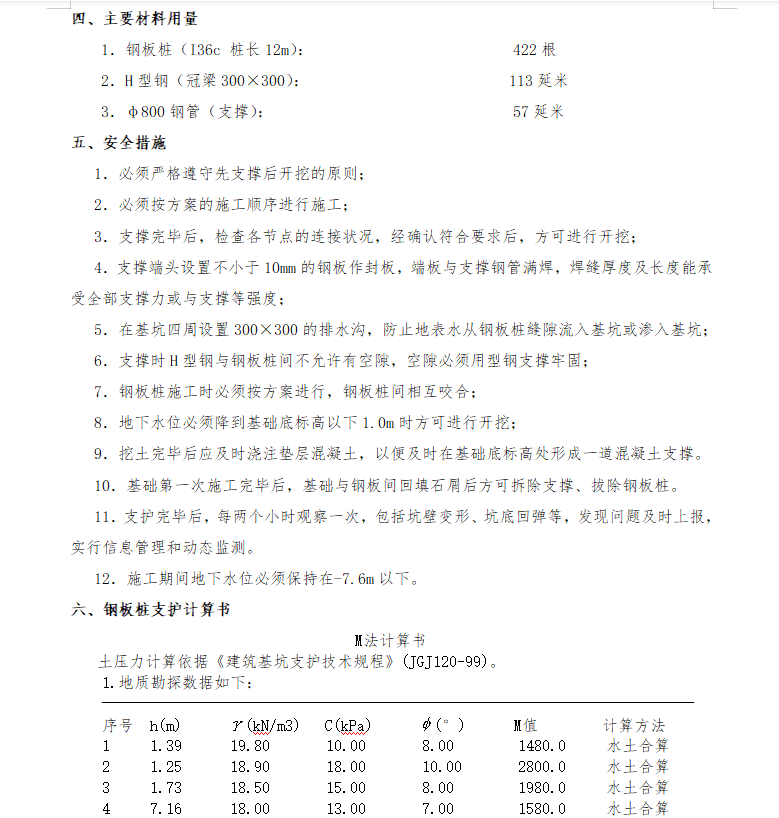

355线乳化液池为地下箱形混凝土结构,桩基为预应力管桩,池体长21.01m,宽4.605 m,底标高-6.60m、顶标高±0.00,底板厚1.0 m,墙壁厚0.505 m,混凝土强度等到级为C35,抗渗等级为S6。
由于乳化液池埋深较深,又与厂房柱基相邻很近,所以采取开口法施工,以免厂房钢结构安装完毕后,施工深基时使厂房柱基发生偏移,致使钢结构发生变形。厂房柱基础与深基同时施工,将柱基加深,深基施工完毕后,进行钢结构安装。其它浅基、沟道等采取闭口法施工。
