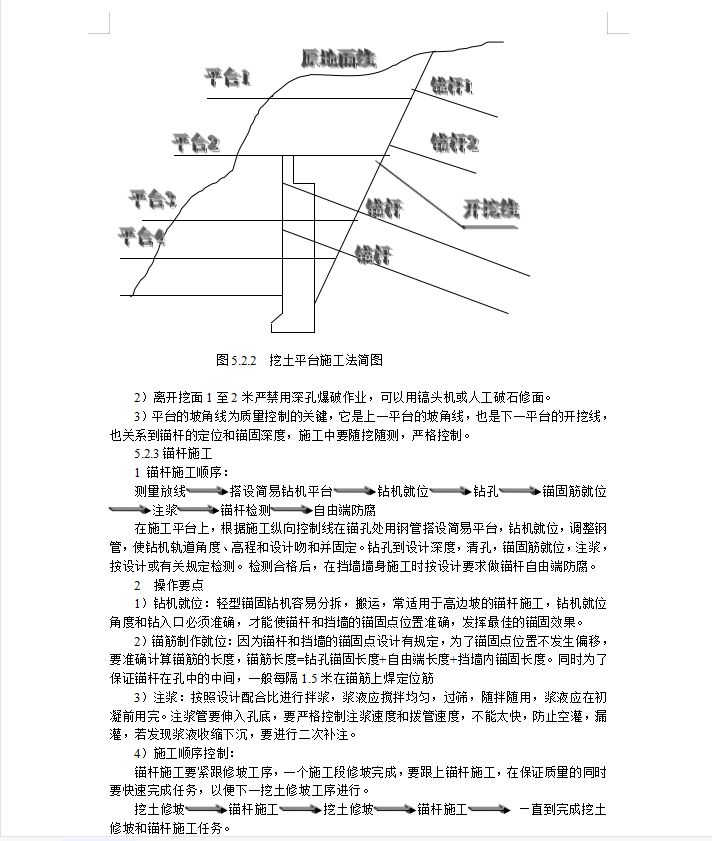

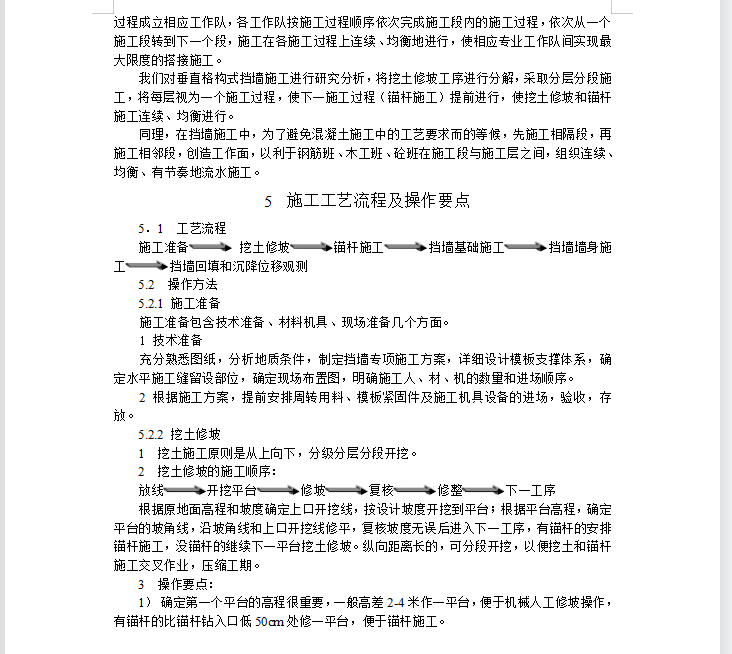

2.1 施工简便易行,技术风险低可遵循自上而下开挖一级加固一级的施工顺序,待上一级锚杆施工完成后开挖下一级边坡;对每一级边坡的施工,还可进行分层和分段施工。这样,大大减少了边坡施工本身对边坡的扰动,避免因施工不当引起的边坡危害。这一点是重力式抗滑挡墙无法比拟的。2.2 结构轻便,工期短,造价低由于施工可灵活,采用分级,分层,分段施工,可以同时展开几个施工工作面,有利与缩短工期。在同等条件下,此结构造价最低。2.3混凝土挡墙的一个很重要的节点处理是沉降缝的处理。依次施工能解决这问题,但工作面少,施工进度慢。本工法提出的方法能很好地解决这个质量和工期的矛盾。
