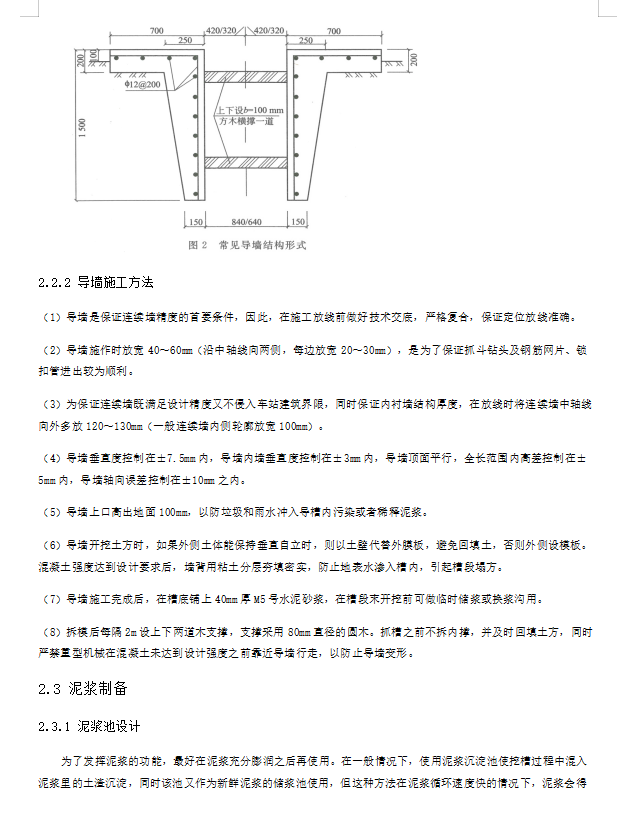

(1)导墙是保证连续墙精度的首要条件,因此,在施工放线前做好技术交底,严格复合,保证定位放线准确。(2)导墙施作时放宽40~60mm(沿中轴线向两侧,每边放宽20~30mm),是为了保证抓斗钻头及钢筋网片、锁扣管进出较为顺利。(3)为保证连续墙既满足设计精度又不侵入车站建筑界限,同时保证内衬墙结构厚度,在放线时将连续墙中轴线向外多放120~130mm(一般连续墙内侧轮廓放宽100mm)。
