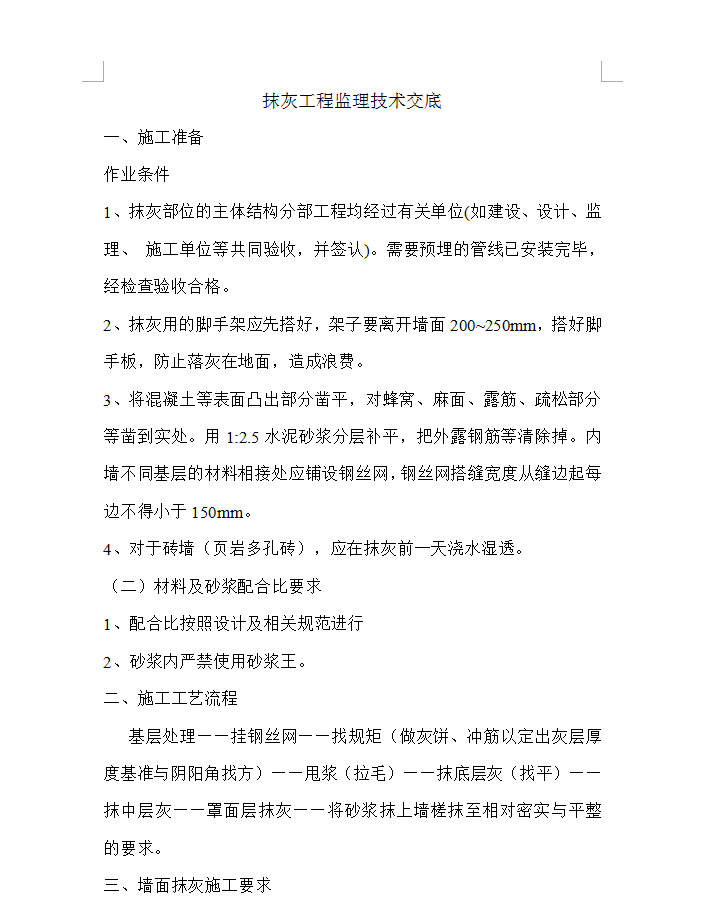

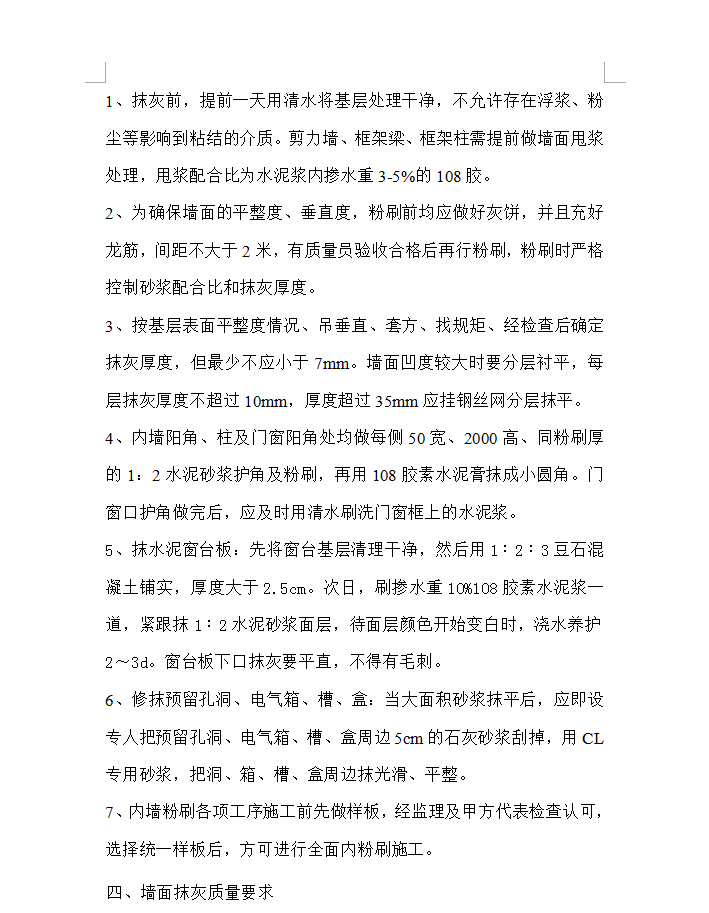

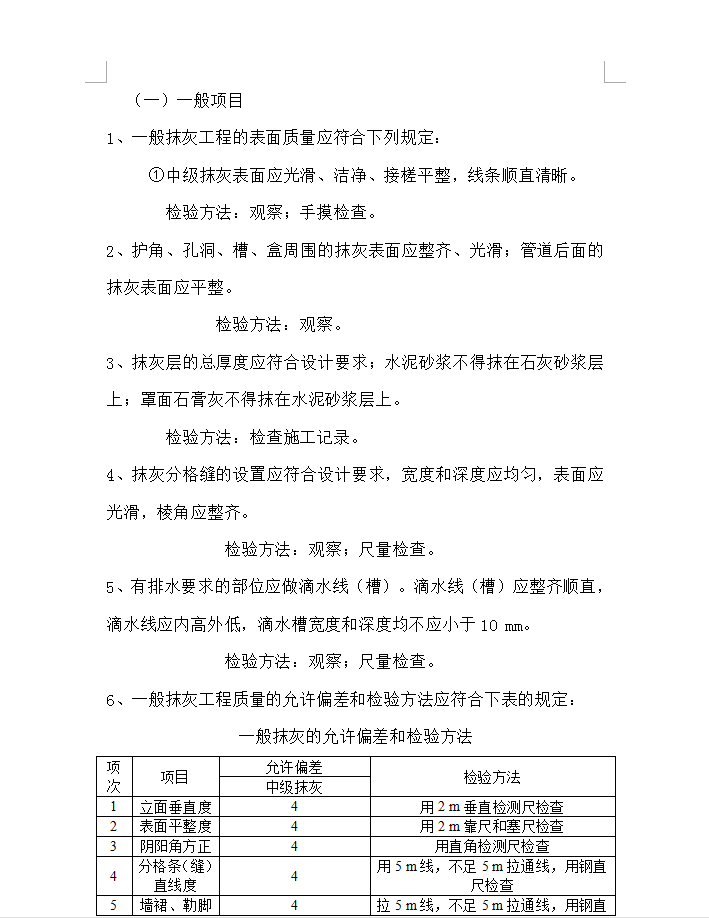

墙面抹灰施工要求:1、抹灰前,提前一天用清水将基层处理干净,不允许存在浮浆、粉尘等影响到粘结的介质。剪力墙、框架梁、框架柱需提前做墙面甩浆处理,甩浆配合比为水泥浆内掺水重3-5%的108胶。2、为确保墙面的平整度、垂直度,粉刷前均应做好灰饼,并且充好龙筋,间距不大于2米,有质量员验收合格后再行粉刷,粉刷时严格控制砂浆配合比和抹灰厚度。3、按基层表面平整度情况、吊垂直、套方、找规矩、经检查后确定抹灰厚度,但最少不应小于7mm。墙面凹度较大时要分层衬平,每层抹灰厚度不超过10mm,厚度超过35mm应挂钢丝网分层抹平。4、内墙阳角、柱及门窗阳角处均做每侧50宽、2000高、同粉刷厚的1:2水泥砂浆护角及粉刷,再用108胶素水泥膏抹成小圆角。门窗口护角做完后,应及时用清水刷洗门窗框上的水泥浆。5、抹水泥窗台板:先将窗台基层清理干净,然后用1∶2∶3豆石混凝土铺实,厚度大于2.5cm。次日,刷掺水重10%108胶素水泥浆一道,紧跟抹1∶2水泥砂浆面层,待面层颜色开始变白时,浇水养护2~3d。窗台板下口抹灰要平直,不得有毛刺。
