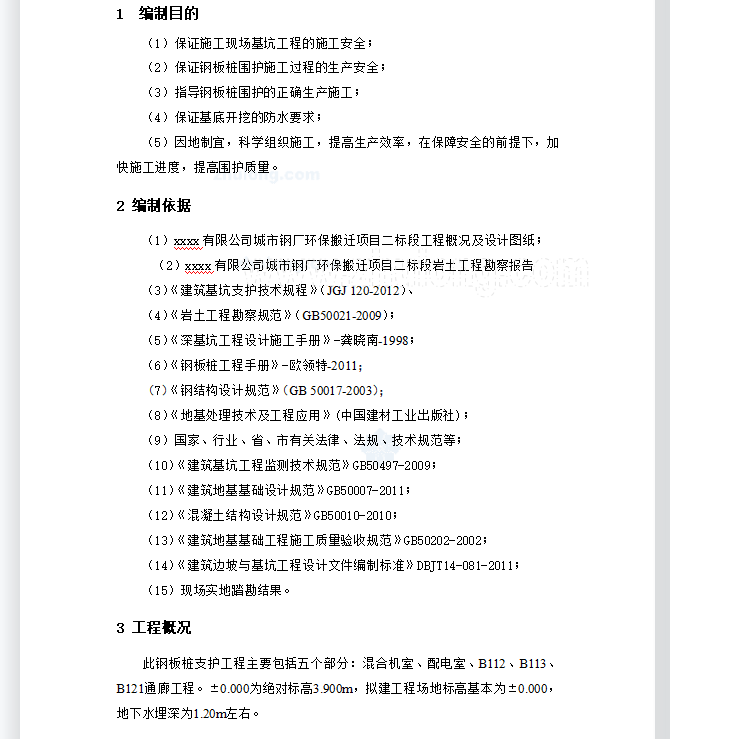

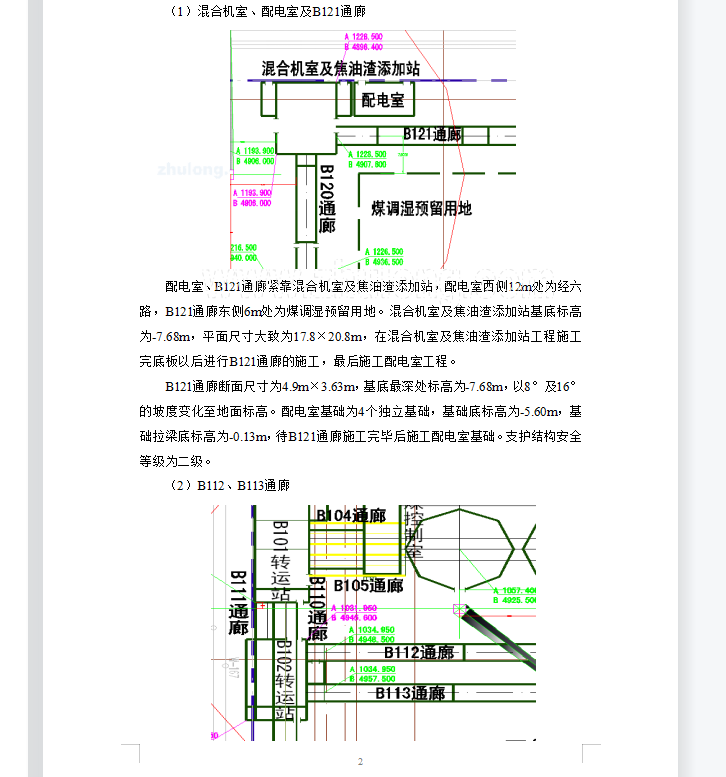

此钢板桩支护工程主要包括五个部分:混合机室、配电室、B112、B113、B121通廊工程。±0.000为绝对标高3.900m,拟建工程场地标高基本为±0.000,地下水埋深为1.20m左右。配电室、B121通廊紧靠混合机室及焦油渣添加站,配电室西侧12m处为经六路,B121通廊东侧6m处为煤调湿预留用地。混合机室及焦油渣添加站基底标高为-7.68m,平面尺寸大致为17.8×20.8m,在混合机室及焦油渣添加站工程施工完底板以后进行B121通廊的施工,最后施工配电室工程。
