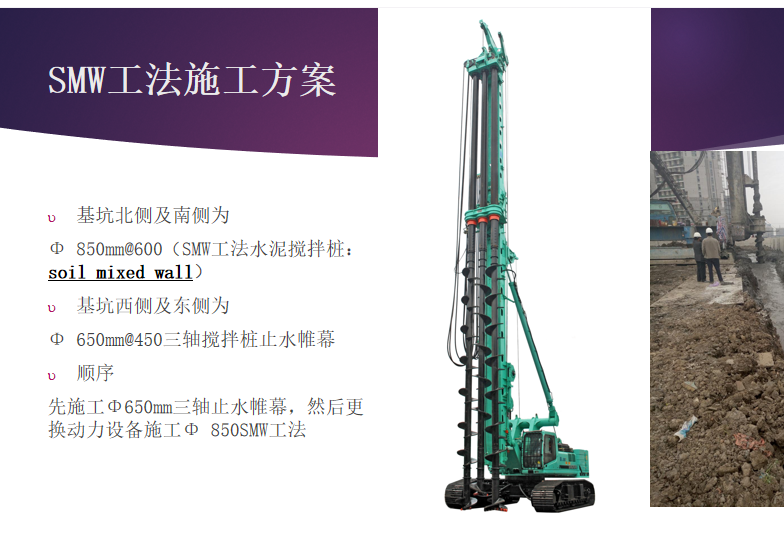

基坑北侧及南侧为Φ 850mm@600(SMW工法水泥搅拌桩:soil mixed wall)基坑西侧及东侧为Φ 650mm@450三轴搅拌桩止水帷幕顺序先施工Φ650mm三轴止水帷幕,然后更换动力设备施工Φ 850SMW工法。西侧及东侧采用Φ650三轴搅拌桩止水、结合灌注桩加H型钢斜支撑,共计约380m;北侧及南侧采用Φ 850―SMW工法,加609钢管斜支撑,共计约500m;地下二层区域采用深层搅拌桩重力坝;局部落深区采用深层搅拌桩结合压密注浆封底,共计约28000m3;
