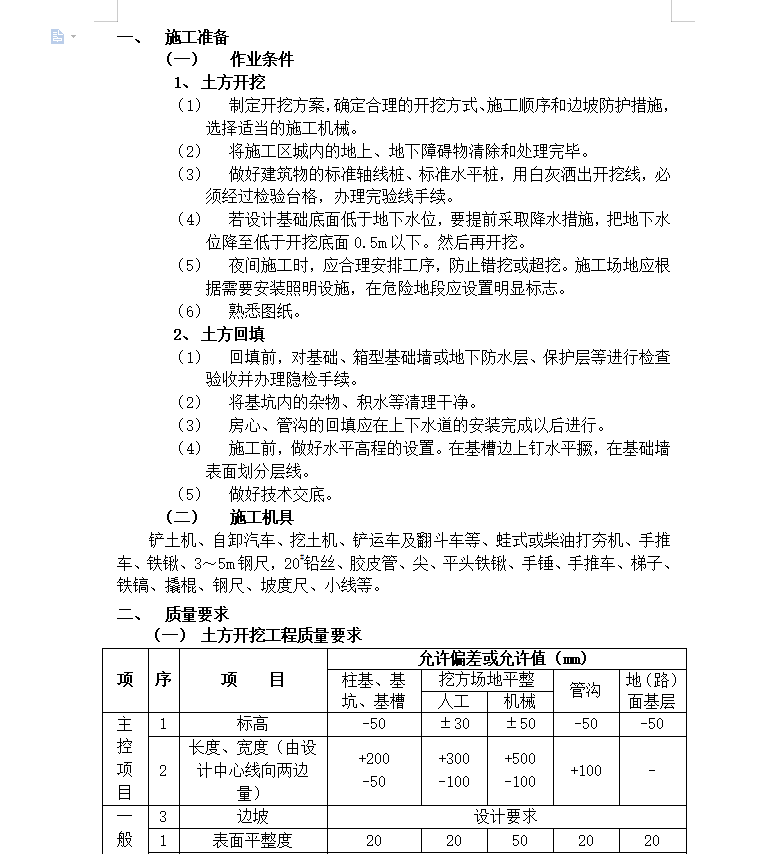

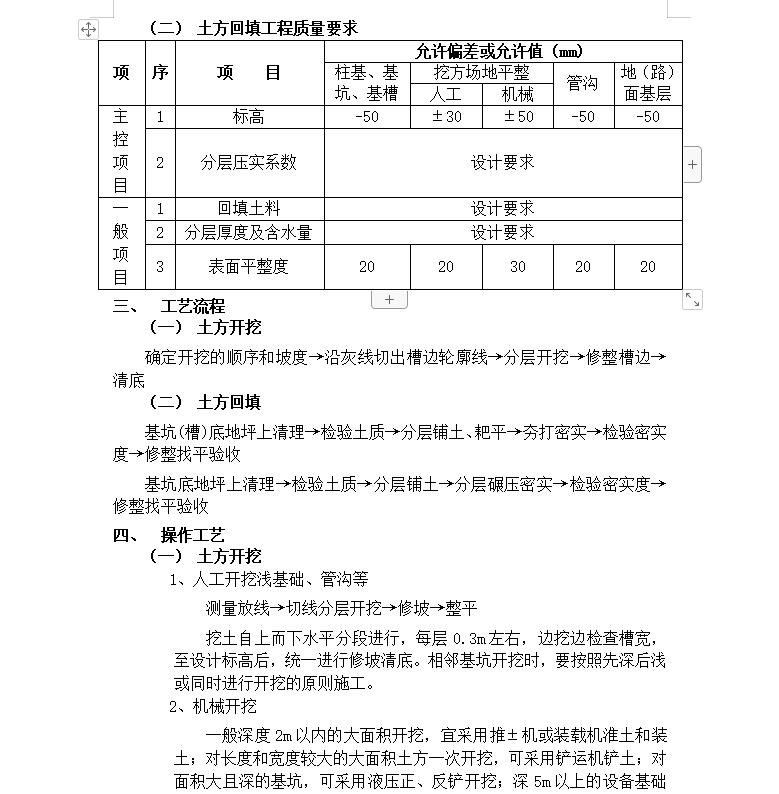

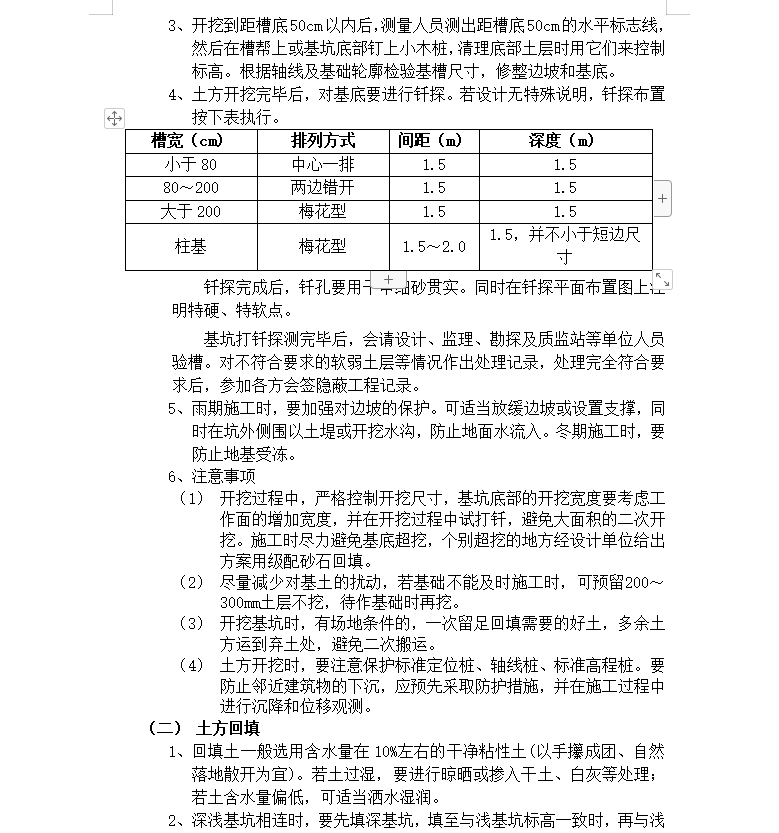

制定开挖方案,确定合理的开挖方式、施工顺序和边坡防护措施,选择适当的施工机械。将施工区城内的地上、地下障碍物清除和处理完毕。做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,必须经过检验台格,办理完验线手续。若设计基础底面低于地下水位,要提前采取降水措施,把地下水位降至低于开挖底面0.5m以下。然后再开挖。
夜间施工时,应合理安排工序,防止错挖或超挖。施工场地应根据需要安装照明设施,在危险地段应设置明显标志。
