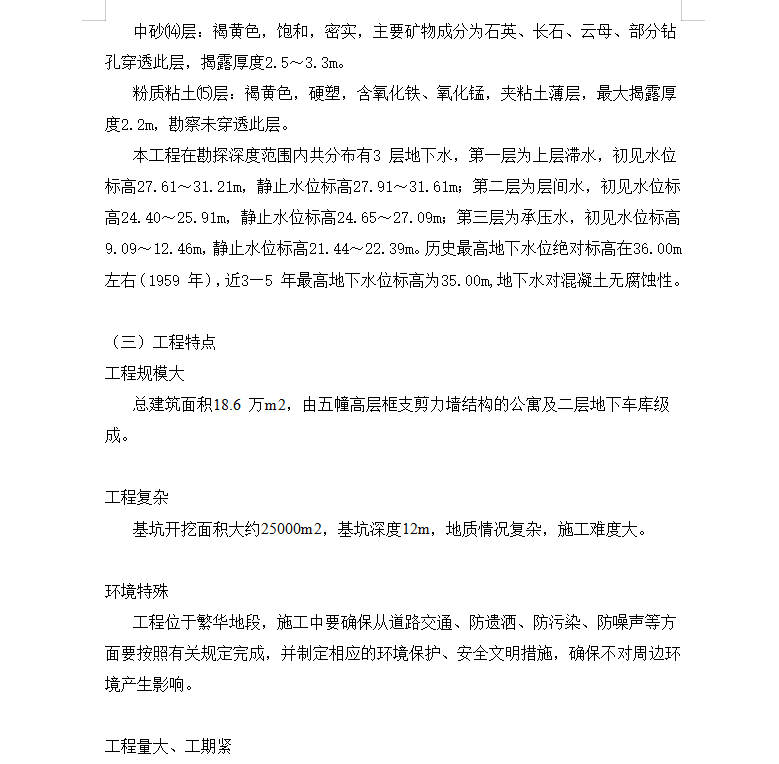

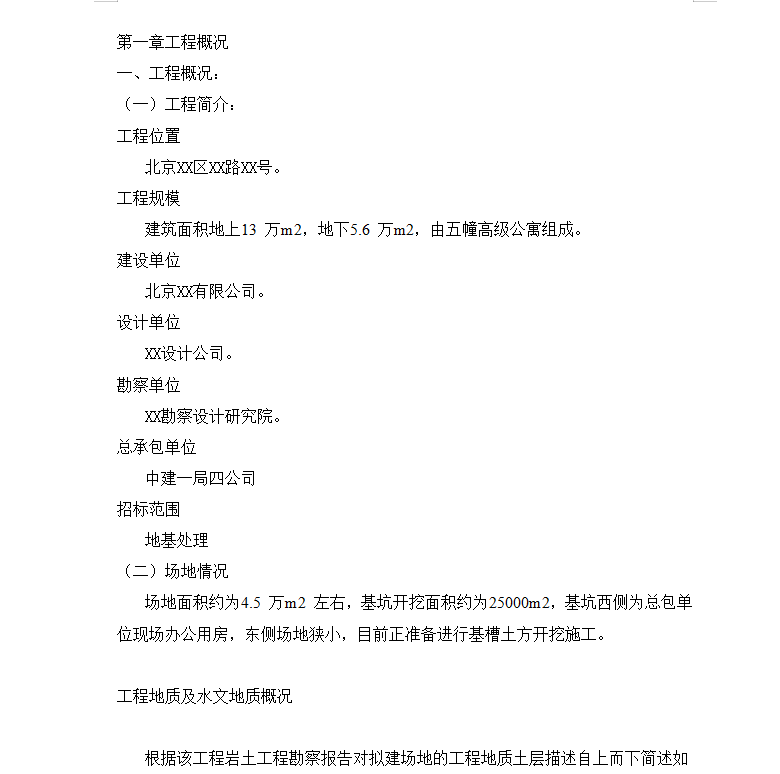

建筑面积地上13 万m2,地下5.6 万m2,由五幢高级公寓组成。场地面积约为4.5 万m2 左右,基坑开挖面积约为25000m2,基坑西侧为总包单位现场办公用房,东侧场地狭小,目前正准备进行基槽土方开挖施工。
本工程在勘探深度范围内共分布有3 层地下水,第一层为上层滞水,初见水位标高27.61~31.21m,静止水位标高27.91~31.61m;第二层为层间水,初见水位标高24.40~25.91m,静止水位标高24.65~27.09m;第三层为承压水,初见水位标高9.09~12.46m,静止水位标高21.44~22.39m。历史最高地下水位绝对标高在36.00m左右(1959 年),近3―5 年最高地下水位标高为35.00m,地下水对混凝土无腐蚀性。
