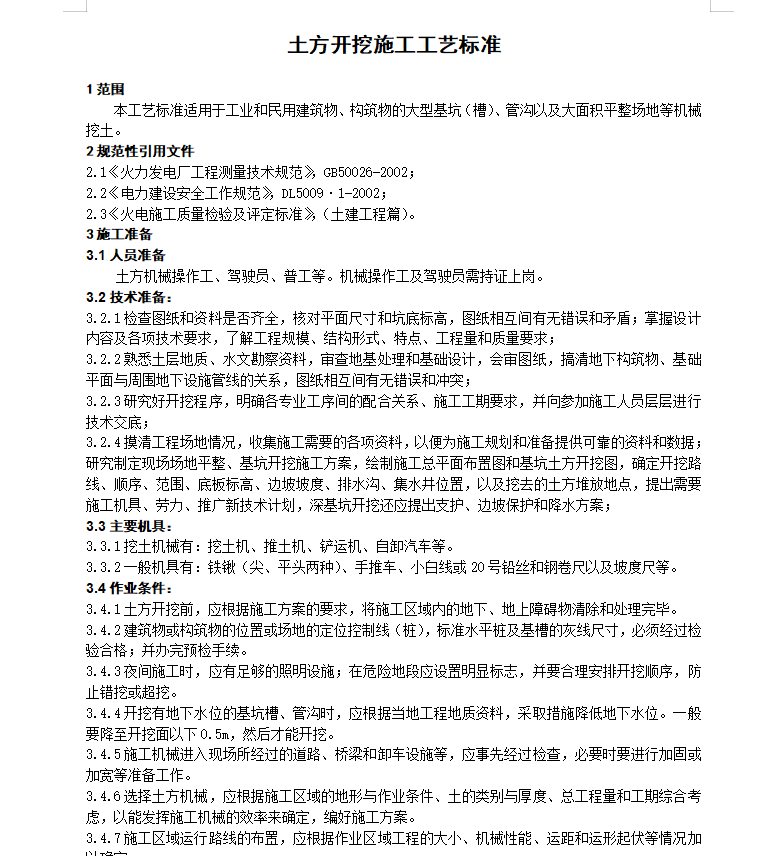

土方工程常因工程量的大小、水纹地质条件的不同、周围环境的不同而所采取的施工方案各有差异,为了提高土方工程中土方开挖的施工工艺水平,明确施工程序、施工要点和质量控制要求;统一土方开挖施工质量的验收,并在施工过程中加强对安全文明与环境控制的力度,特制定本施工工艺标准。

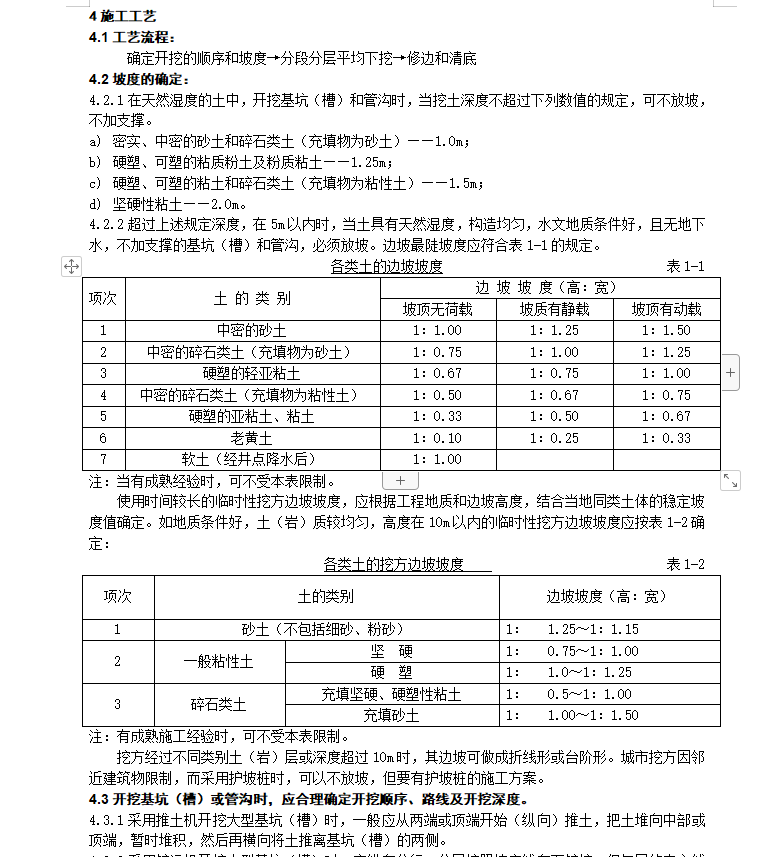

采用推土机开挖大型基坑(槽)时,一般应从两端或顶端开始(纵向)推土,把土堆向中部或顶端,暂时堆积,然后再横向将土推离基坑(槽)的两侧。
采用铲运机开挖大型基坑(槽)时,应纵向分行、分层按照坡度线向下铲挖,但每层的中心线地段应比两边稍高一些,以防积水。
采用反铲、拉铲挖土机开挖基坑(槽)或管沟时,其施工方法有两种;
挖土机沿挖方边缘移动时,机械距离边坡上缘的宽度不得小于基坑(槽)或管沟深度的1/2。如挖土深度超过5m时,应按专业性施工方案来确定。
