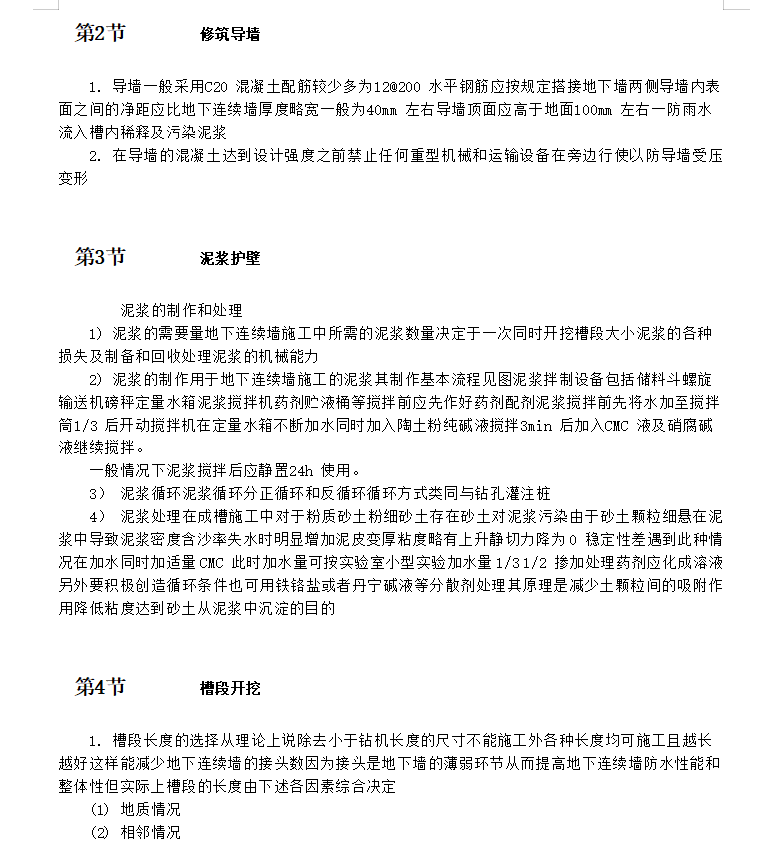

本工艺标准适用于工业与民用建筑中大型基坑支护及地下结构的地下连续墙工程。泥浆的需要量地下连续墙施工中所需的泥浆数量决定于一次同时开挖槽段大小泥浆的各种损失及制备和回收处理泥浆的机械能力
泥浆的制作用于地下连续墙施工的泥浆其制作基本流程见图泥浆拌制设备包括储料斗螺旋输送机磅秤定量水箱泥浆搅拌机药剂贮液桶等搅拌前应先作好药剂配剂泥浆搅拌前先将水加至搅拌筒1/3 后开动搅拌机在定量水箱不断加水同时加入陶土粉纯碱液搅拌3min 后加入CMC 液及硝腐碱液继续搅拌。
