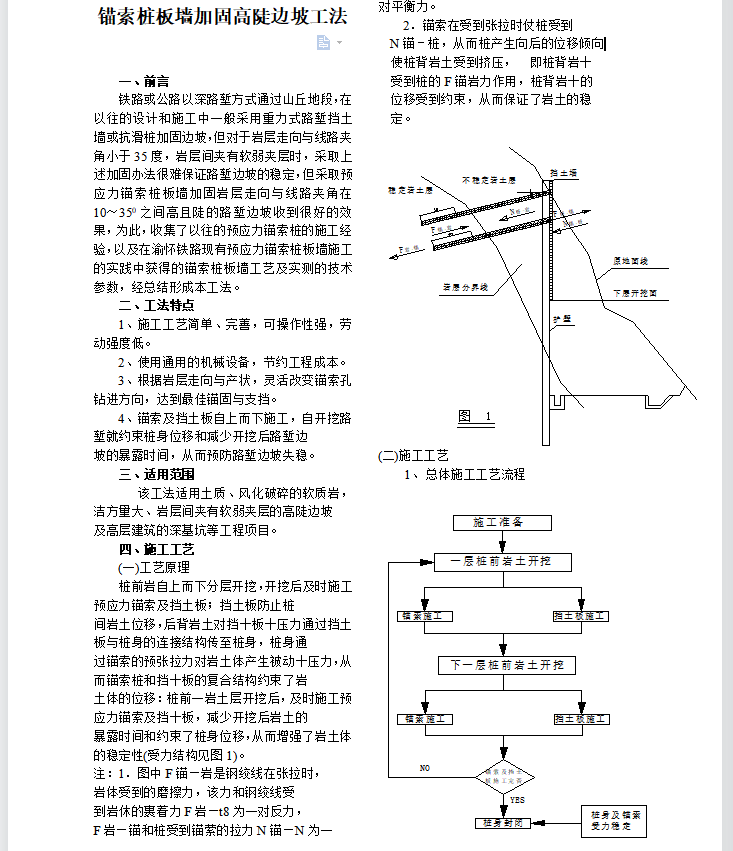

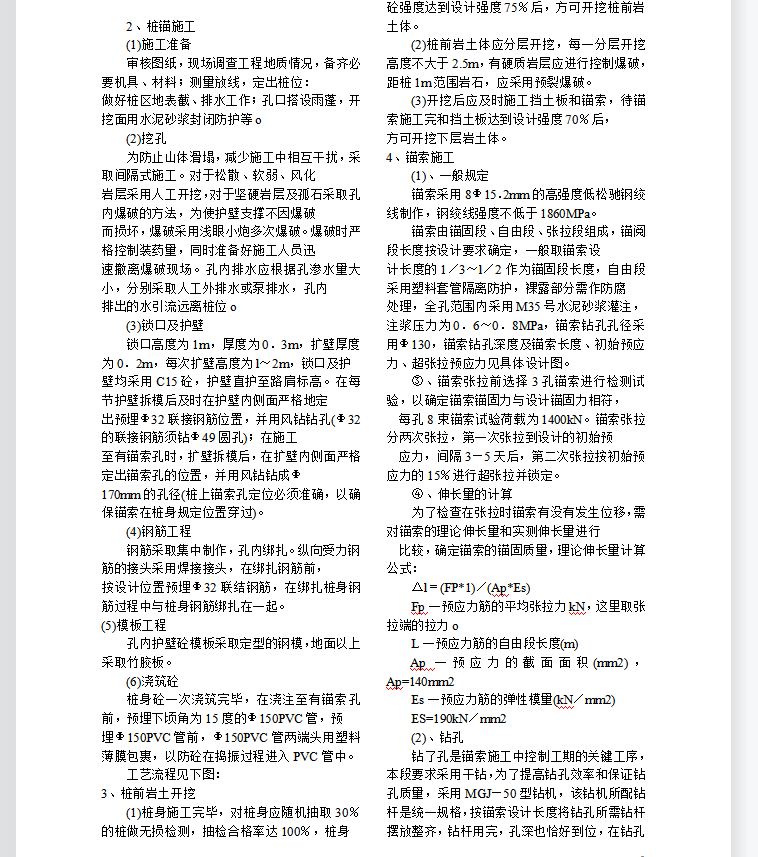

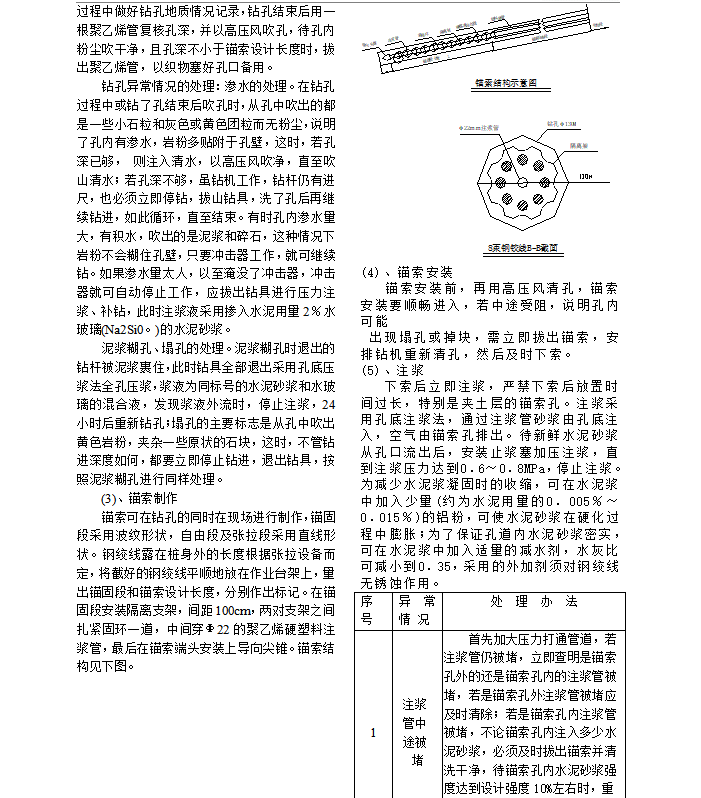

1、施工工艺简单、完善,可操作性强,劳动强度低。2、使用通用的机械设备,节约工程成本。3、根据岩层走向与产状,灵活改变锚索孔钻进方向,达到最佳锚固与支挡。4、锚索及挡土板自上而下施工,自开挖路堑就约束桩身位移和减少开挖后路堑边坡的暴露时间,从而预防路堑边坡失稳。该工法适用土质、风化破碎的软质岩,洁方量大、岩层间夹有软弱夹层的高陡边坡及高层建筑的深基坑等工程项目。
