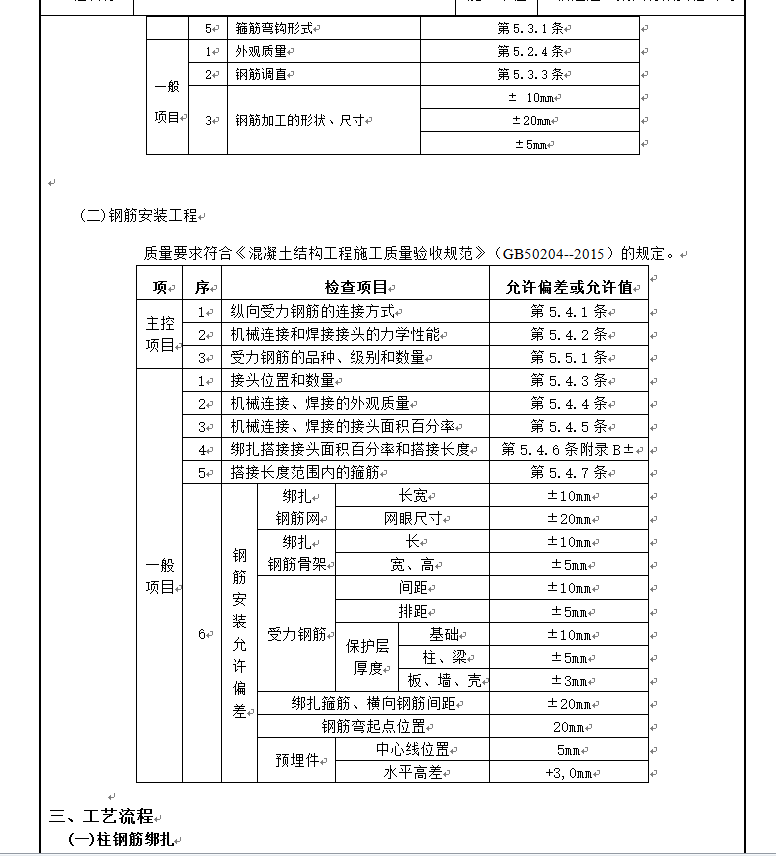

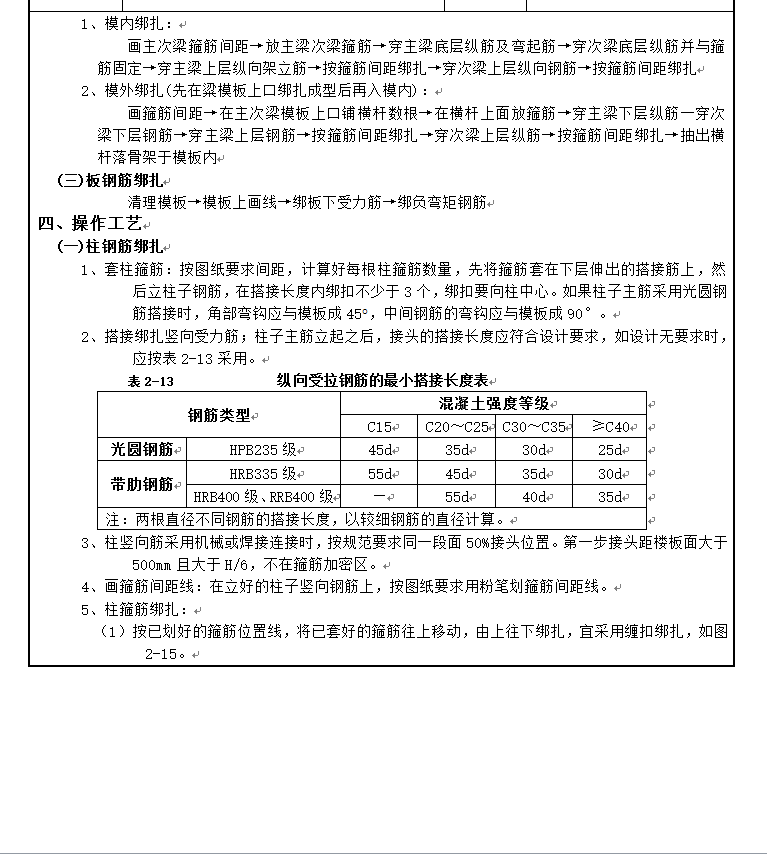

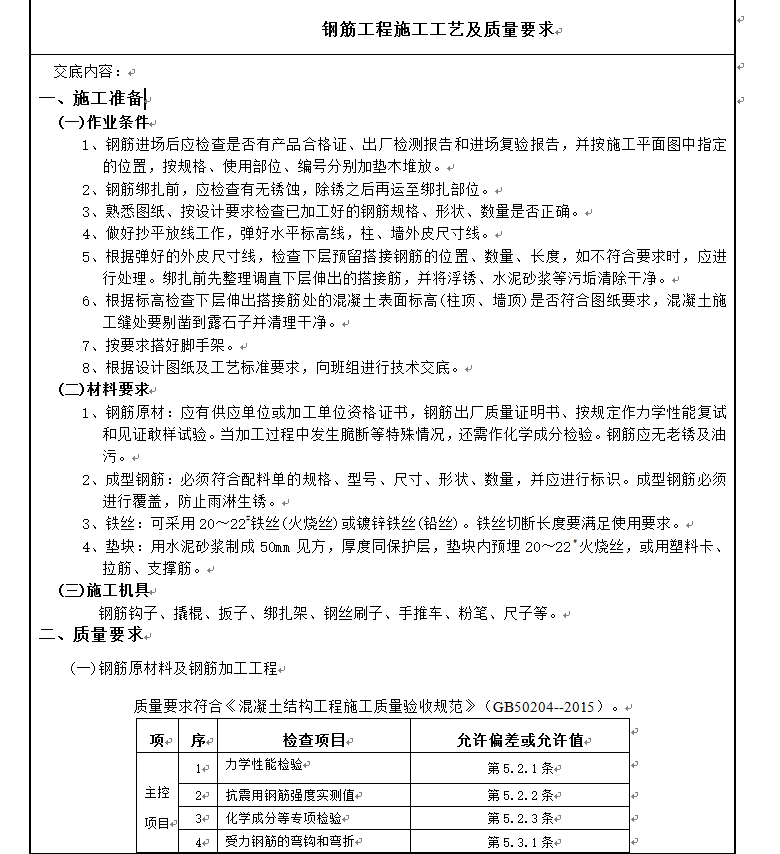

1、 钢筋进场后应检查是否有产品合格证、出厂检测报告和进场复验报告,并按施工平面图中指定的位置,按规格、使用部位、编号分别加垫木堆放。
2、 钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位。
3、 熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确。
4、 做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线。
5、 根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理。绑扎前先整理调直下层伸出的搭接筋,并将浮锈、水泥砂浆等污垢清除干净。
6、 根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,混凝土施工缝处要剔凿到露石子并清理干净。
7、 按要求搭好脚手架。
8、 根据设计图纸及工艺标准要求,向班组进行技术交底。
