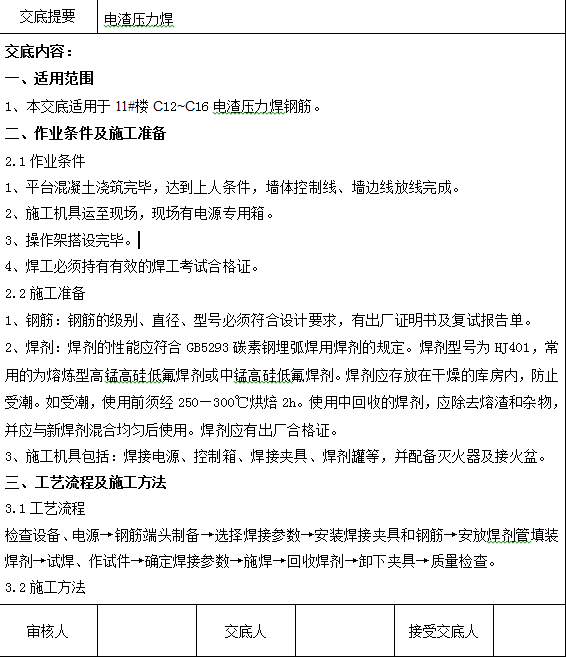

2.1作业条件
1、平台混凝土浇筑完毕,达到上人条件,墙体控制线、墙边线放线完成。
2、施工机具运至现场,现场有电源专用箱。
3、操作架搭设完毕。
4、焊工必须持有有效的焊工考试合格证。
2.2施工准备
1、钢筋:钢筋的级别、直径、型号必须符合设计要求,有出厂证明书及复试报告单。
2、焊剂:焊剂的性能应符合GB5293碳素钢埋弧焊用焊剂的规定。焊剂型号为HJ401,常用的为熔炼型高锰高硅低氟焊剂或中锰高硅低氟焊剂。焊剂应存放在干燥的库房内,防止受潮。如受潮,使用前须经250―300℃烘焙2h。使用中回收的焊剂,应除去熔渣和杂物,并应与新焊剂混合均匀后使用。焊剂应有出厂合格证。
3、施工机具包括:焊接电源、控制箱、焊接夹具、焊剂罐等,并配备灭火器及接火盆。
