垃圾渗沥液处理厂施工组织设计 12P
最近更新 2023年04月18日
资源编号 622907

#最新
垃圾渗沥液处理厂施工组织设计 12P

2023-04-18 施工方案 0 624
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 18.8积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

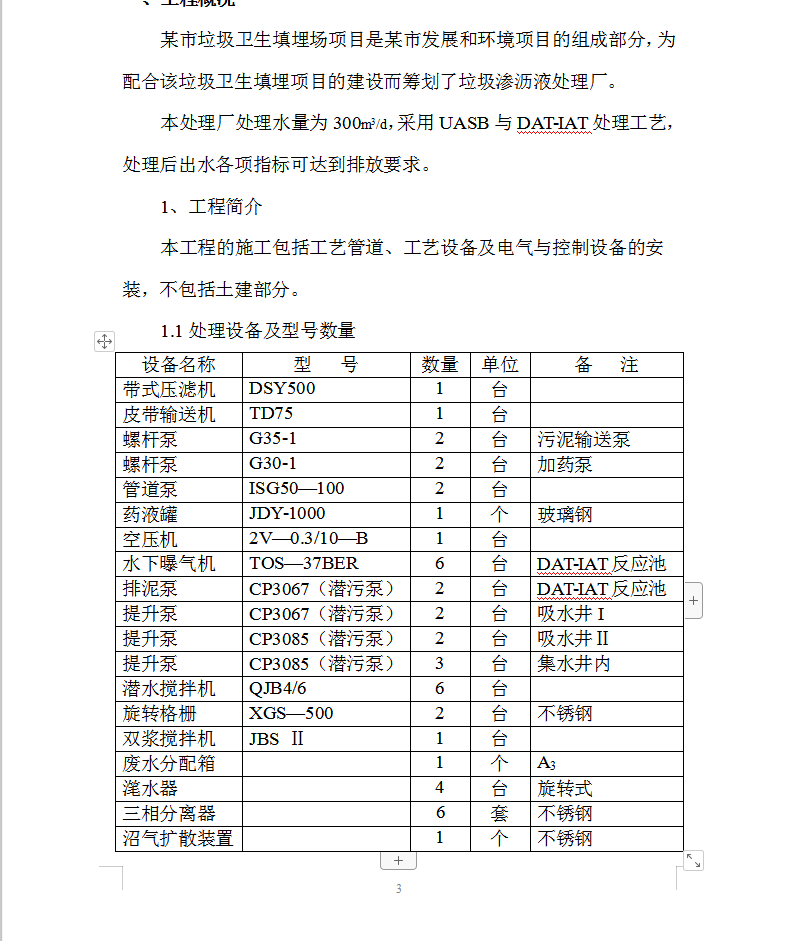

某市垃圾卫生填埋场项目是某市发展和环境项目的组成部分,为配合该垃圾卫生填埋项目的建设而筹划了垃圾渗沥液处理厂。
本处理厂处理水量为300m3/d,采用UASB与DAT-IAT处理工艺,处理后出水各项指标可达到排放要求。
本工程的施工包括工艺管道、工艺设备及电气与控制设备的安装,不包括土建部分。

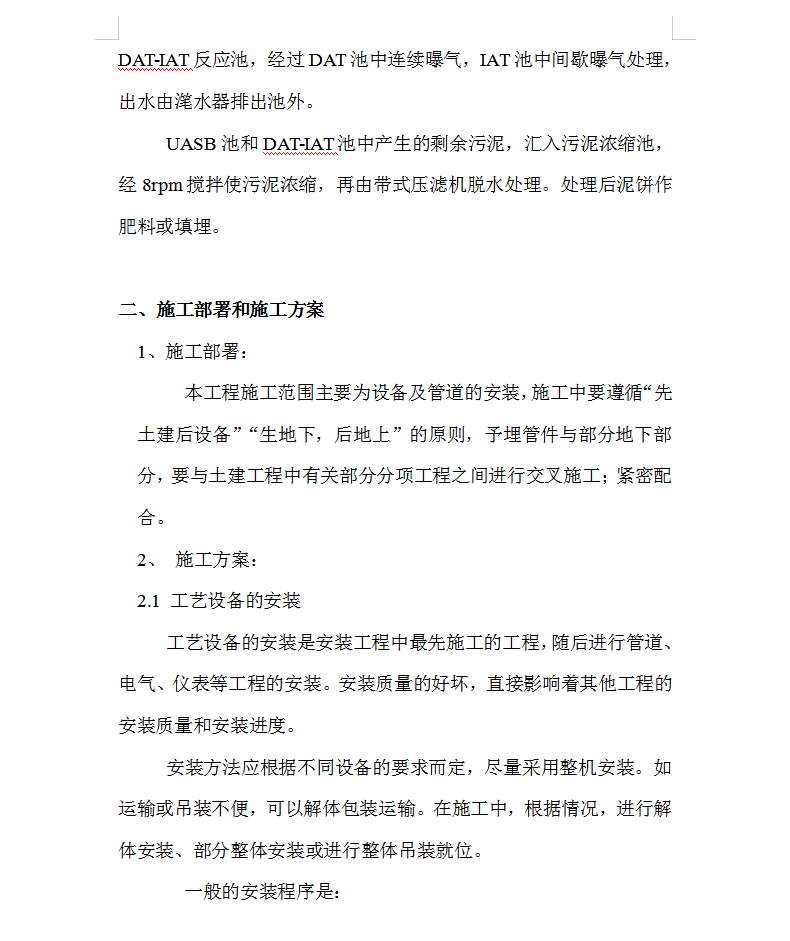

二、施工部署和施工方案
1、施工部署:
本工程施工范围主要为设备及管道的安装,施工中要遵循“先土建后设备”“生地下,后地上”的原则,予埋管件与部分地下部分,要与土建工程中有关部分分项工程之间进行交叉施工;紧密配合。
2、施工方案:
2.1 工艺设备的安装
工艺设备的安装是安装工程中最先施工的工程,随后进行管道、电气、仪表等工程的安装。安装质量的好坏,直接影响着其他工程的安装质量和安装进度。
安装方法应根据不同设备的要求而定,尽量采用整机安装。如运输或吊装不便,可以解体包装运输。在施工中,根据情况,进行解体安装、部分整体安装或进行整体吊装就位。
一般的安装程序是:

基础核查和划线 吊装就位 找正、找平(初平) 地脚螺栓浇注
设备检查 清洗 复装
(整机安装)
精平 点焊固定垫铁 二次浇注 清洗复装 技术调整
单机试运转 本体周围配管 仪表 电机接线
本工程中所需的泵类,搅拌机及水下曝气器的安装程序较为简单,可参照以上程序所述安装步骤。带式压滤机、旋转格栅、滗水器、三相分离器、沼气扩散装置除依照常观程序,还必须参看具体的设备安装及使用说明书,严格按规程安装操作。

资源下载此资源下载价格为18.8积分,VIP 8折、终身VIP免费,请先
客服微信:18081414629

西南工程联盟 施工方案 垃圾渗沥液处理厂施工组织设计 12P https://www.xngclm.com/622907.html

创始人贺轩的秘书助理

常见问题

相关文章

发表评论
暂无评论
官方客服团队

为您解决烦忧 - 24小时在线 专业服务
