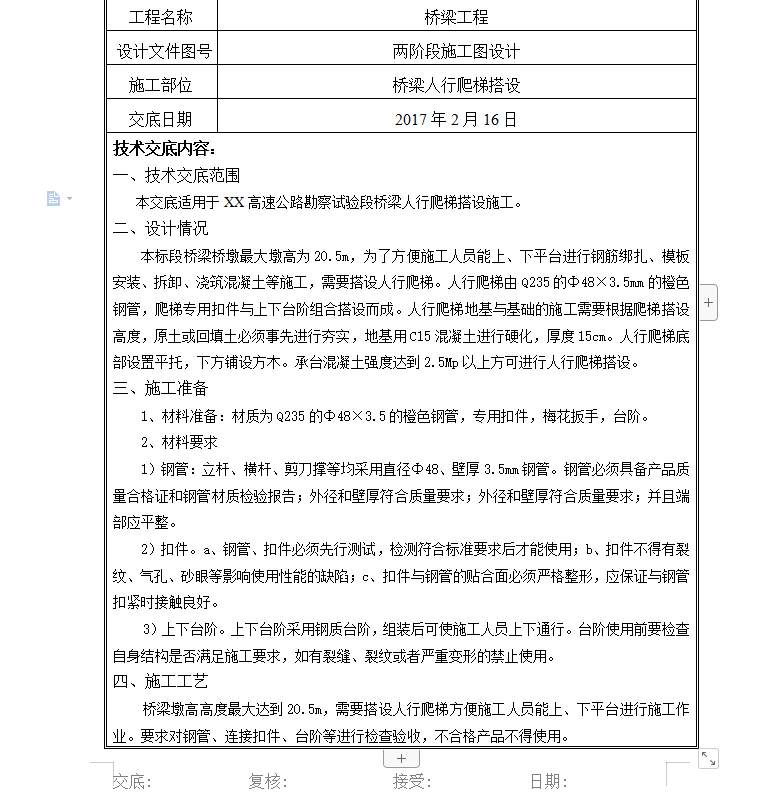

本交底适用于XX高速公路勘察试验段桥梁人行爬梯搭设施工。
设计情况
本标段桥梁桥墩最大墩高为20.5m,为了方便施工人员能上、下平台进行钢筋绑扎、模板安装、拆卸、浇筑混凝土等施工,需要搭设人行爬梯。人行爬梯由Q235的Φ48×3.5mm的橙色钢管,爬梯专用扣件与上下台阶组合搭设而成。人行爬梯地基与基础的施工需要根据爬梯搭设高度,原土或回填土必须事先进行夯实,地基用C15混凝土进行硬化,厚度15cm。人行爬梯底部设置平托,下方铺设方木。承台混凝土强度达到2.5Mp以上方可进行人行爬梯搭设。
施工准备
1、材料准备:材质为Q235的Φ48×3.5的橙色钢管,专用扣件,梅花扳手,台阶。
2、材料要求
1)钢管:立杆、横杆、剪刀撑等均采用直径Φ48、壁厚3.5mm钢管。钢管必须具备产品质量合格证和钢管材质检验报告;外径和壁厚符合质量要求;外径和壁厚符合质量要求;并且端部应平整。
2)扣件。a、钢管、扣件必须先行测试,检测符合标准要求后才能使用;b、扣件不得有裂纹、气孔、砂眼等影响使用性能的缺陷;c、扣件与钢管的贴合面必须严格整形,应保证与钢管扣紧时接触良好。
3)上下台阶。上下台阶采用钢质台阶,组装后可使施工人员上下通行。台阶使用前要检查自身结构是否满足施工要求,如有裂缝、裂纹或者严重变形的禁止使用。
