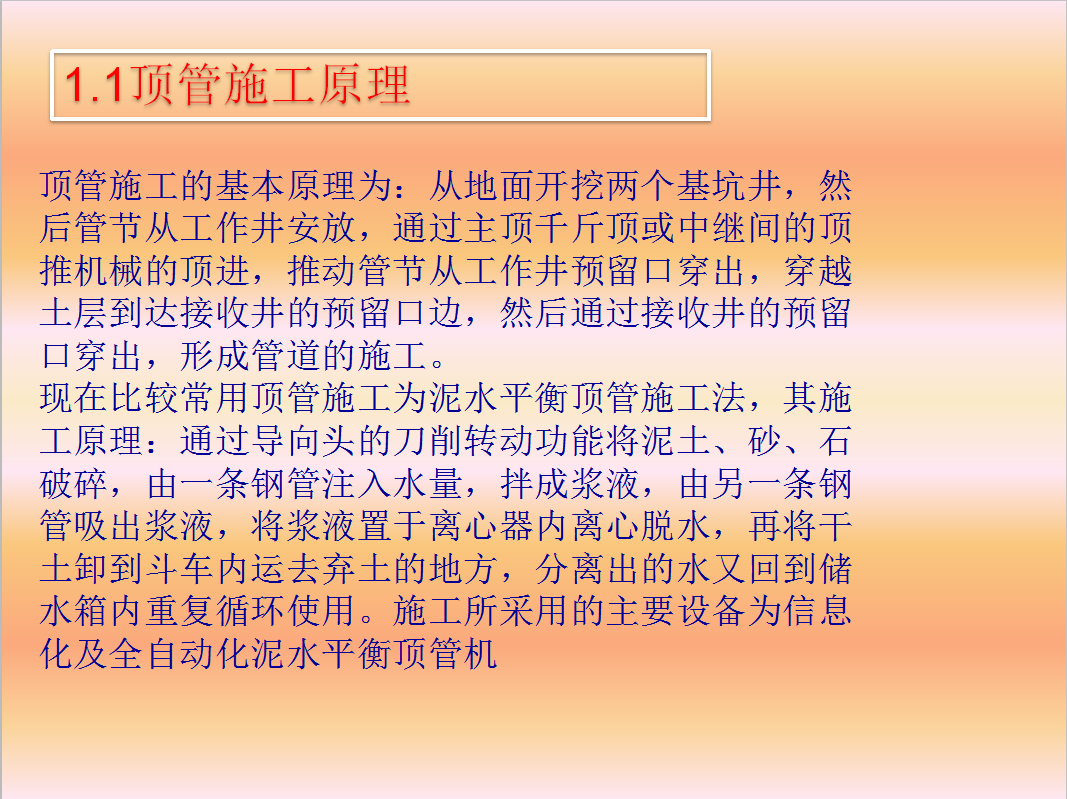

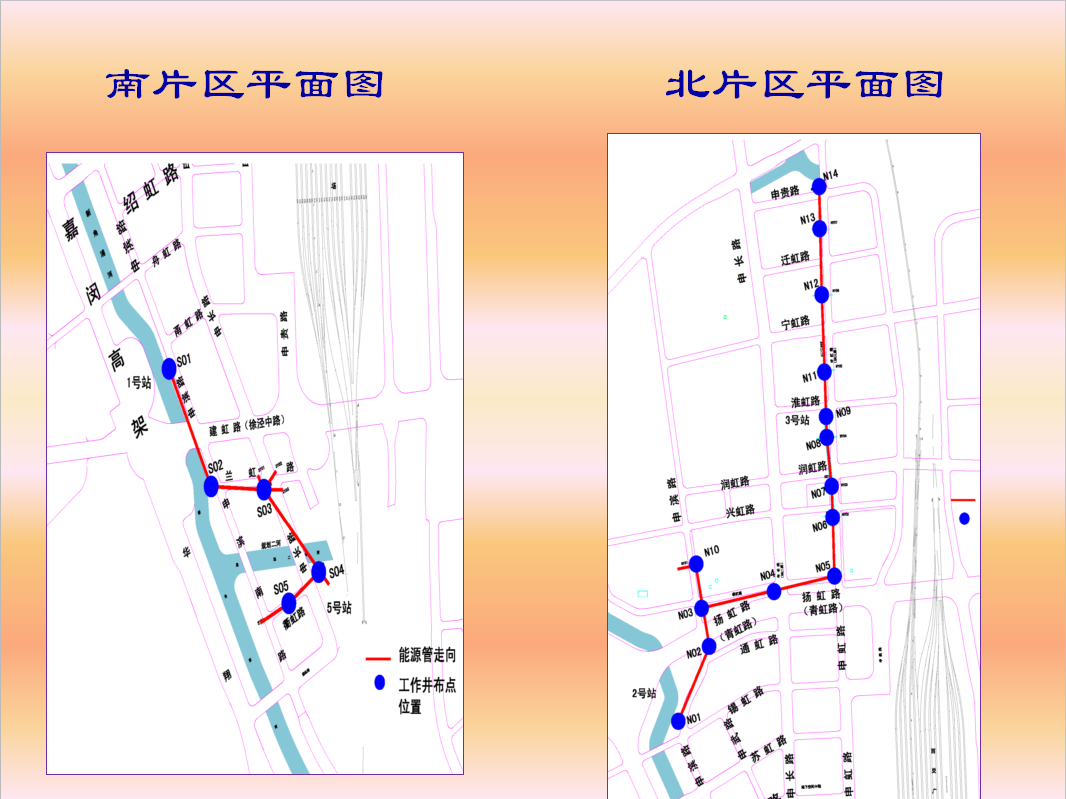

*XX区(二期)区域供能管沟工程包括供能管沟、中继泵房以及与功能项目一期的联通段等。主线管沟长4462m,接用户段管沟长610m,其中顶管段长4435m,明挖段长637m;管沟工程设顶管工作井共30个,另设中继泵站两座。
*18座主线工作井及南片区中继泵房围护结构采用地下连续墙,工作井基坑平面尺寸以11m*11m为主,最大工作井基坑尺寸为19.2m*11m,基坑开挖深度最深达21.26m;10座用户井及北片区中继泵房围护结构主要采用SMW工法桩,用户井基坑平面尺寸7.9m*5.8m,基坑开挖深度达13.5m。
*二期供能管沟主要采用顶管的施工方式,共29段,其中φ4200mm钢顶管长2751m,共11段;φ4000mm砼顶管1024m,共8段;φ3500mm砼顶管长343m,共10段;φ3000mm砼顶管长66m。主线顶管埋深3.56~14.24m,用户井顶管埋深4.63~8.96m。
